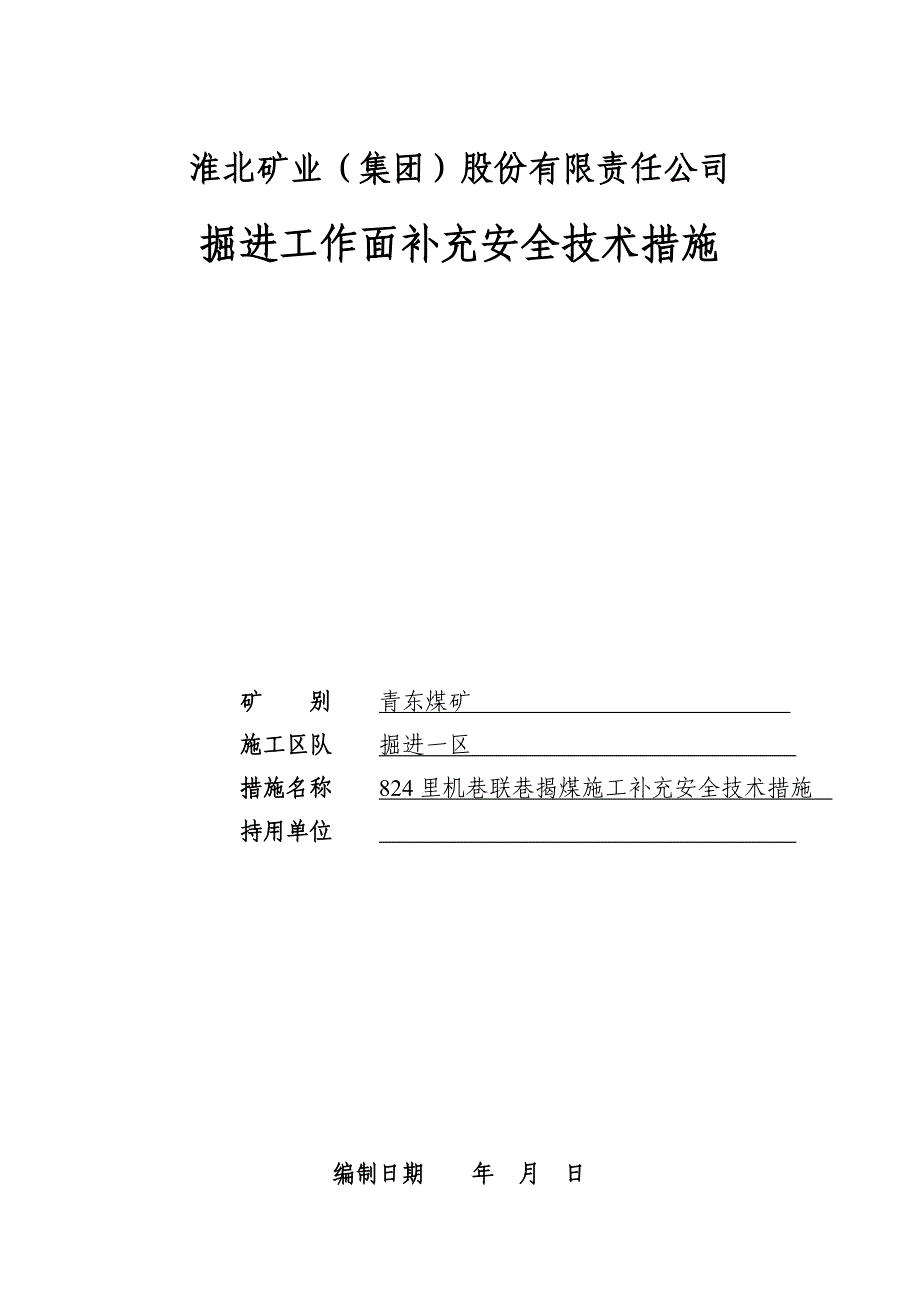

淮北矿业(集团)股份有限责任公司掘进工作面补充安全技术措施矿  别  青东煤矿    施工区队  掘进一区 措施名称  824里机巷联巷揭煤施工补充安全技术措施 持用单位    编制日期 年 月 日审批记录措施名称:824里机巷联巷揭煤 施工补充安全技术措施 审批日期: 年 月 日签名日期施工单位编制人负责人审批单位生产管理部掘进组瓦斯办掘井主管部长防突区通风区保运区机电科煤巷公司综采二区救护队信息中心安监处副总工程师副总工程师副总工程师总工程师审批意见824里机巷联巷揭煤施工补充安全技术措施一、工程概况:824里机巷联巷现迎头距L2点9.1m,据矿地质部门提供地质资料表明,巷道顶板距8煤底板法距为4m,向前施工5m后,巷道顶板距8煤层底板2m,至揭煤点巷道原采用“锚、网、索、喷”支护,迎头支护状况良好经矿安排,现由我单位二队在此向前施工并揭露8煤我单位施工时巷道支护形式改为架棚(29U)支护,巷道净宽4.5m,净高3.2m。

为确保顺利安全揭煤,特编制本措施,待审批后,严格贯彻执行二、施工方案:㈠、地质探查及突出危险性预测:1、为了准确控制8煤法距,在巷道顶板施工3个探眼,巷道迎头顶板中间、左、右两边各1个,垂直顶板施工,探眼深不小于3.0m2、我单位揭煤前,由防突区再次进行区域验证,如果效检指标超出临界值,则必须对8煤层继续消突,直至效检指标小于临界值为止;如果效检指标小于临界值,则在采取安全防护措施的前提下执行远距离爆破揭开煤层㈡、远距离爆破揭煤:1、 远距离爆破揭煤技术方案824里机巷联巷首先揭露8煤层底板,沿巷道断面布置炮眼,采用远距离爆破揭开煤层由于8煤煤层较厚不能一次揭穿煤层,采取远距离放炮直至全部揭开煤层1)采用远距离爆破揭煤爆破地点必须设在进风侧反向风门之外的新鲜风流中或避难所内,放炮地点距工作面距离不得小于300m2)远距离爆破时,824里机巷联巷及回风系统,必须停电、撤人(局部通风机除外的非本质安全型电气设备),严禁蓄电池车在回风流区域内运行揭煤斜面设计:揭煤斜面宽4.6m、长2.0m的矩形面,设计揭煤面积4.6×2=9.2m2;采用楔形掏槽,眼深2.4m,其它炮眼深2.2m附图)(深入8煤底板以上至少不低于200mm)2、 远距离爆破设计方案a、 炮眼布置在沿巷道4500mm×3200mm范围内布孔。

b、 所有炮眼都在炸药与封泥间装2个水泡泥,封泥必须密实至空口㈢、爆破参数的确定:1、炮眼数目:N=5.5(S)1/2×(f2)1/3 式中: S——掘进断面积,9.2m2; f——岩石普代系数,取4;则:N=5.5 (9.2)1/2×(42)1/3 = 42个,综合每平方米断面4-5个炮眼,取48个炮眼2、炸药消耗量:Q=S·l·η·q 式中:S——掘进断面积:9.2m2;l——平均炮眼深度,取2.2m;η——炮眼利用率,取0.95;q ——单位岩石炸药消耗量,取2.166kg/m3;则:Q=9.2×0.95×2.2×2.166=41.64kg㈣、炮眼布置及爆破参数:(附远距离爆破炮眼布置三视图)㈤、爆破器材选择1、爆破器材选择名 称型 号数 量雷 管8#煤矿许用毫秒延期48发炸 药PT473矿用水胶炸药41.64Kg发 爆 器FD-200-xs-B2台(一台备用)爆破母线铜芯(16mm2)电缆320m㈥、打眼、装药、联线1、打眼:采用ZY-28型气腿式凿岩机,Φ32mm柱齿型钻头,Φ22×2500~3000mm中空六角钢钎2、装药:采用正向爆破,装药眼必须使用1~2卷水炮泥,剩余部分用炮泥填至孔口。

3、联线:采用串联方式,联线接头缠绕连接并用绝缘胶带包好㈦、支护方案及技术要求A、支护方案一、超前支护巷道揭煤前,打钢撞楔对巷道顶板进行超前支护在起拱线以上打孔,安装撞楔,撞楔采用1寸钢管加工,撞楔长2500mm,撞楔布置间距为200mm,如顶板条件差,则缩小间距外扎角为18°,撞楔隔一棚打一棚,外露长度不超过0.8m顶板严重破损时,由安监处、生产管理部及矿调度现场勘查,若顶板需固化,则由矿另行安排相关单位施工二、 临时支护架棚时采用放片帮网及前探梁做临时支护,即掘进后先进行安全检查、敲帮问顶,挂防片帮网,支护后及时窜前探梁,前探梁采用长4.0m的11号矿用工字钢3根,每根前探梁要用三道锁扣(锁扣采用φ25的圆钢加工)锁固,尾部设留绳,在其上放上梁并过顶,以起临时支护作用三、永久支护永久支护: U29型棚支护,支护断面为:4522mm*3200mm,棚间距为600mm,采用钢笆网、塑网腰帮过顶揭煤期间,永久支护,要紧跟迎头,掘一棚架一棚,严禁大开挖B、技术要求(1)棚距为600mm,允许误差±50mm;棚梁间搭接长度为400mm,允许误差-40mm;支架扭距梁允许误差不大于100mm;棚腿要求明暗一致;螺栓要齐全、紧固有效,必须使用加长扭矩扳手紧固,扭力矩不小于300N·m。

2)巷道迎山角每6°~8°增加1°,不得退山3)钢筋网背板两端外露等长,整齐成线,不打斜,并紧密排列,相邻网片要用14#铁丝绑扎,搭接处不小于5道,顶帮要接实腰牢,钢筋网背板后空处可用矸石、水泥背板腰实后喷射砼封实4)架棚支护帮顶应严实有劲,棚间拉板应齐全有效,直线布置,位置准确5)严禁空顶、空帮、空肩窝,不得架设等劲棚,掉顶超过0.5m处必须用水泥背板、斜木接实,顶帮空处采用水泥背板或矸石填实6)放炮后一次支护必须采用一掘、一架的作业方式7)梁、腿结合严密,不喝风、不亮牙 (8)如巷道底板松软或煤底施工时棚腿必须穿鞋9)撞楔布置均匀,正规有劲,撞楔孔要严格按照设计打设10)防片帮网要与施工断面相符,顶、帮固定点不少于6个,中间不少于2个固定点11)前探梁正规使用,均匀布置,中顶一根,向两侧800mm各一根留绳生根牢靠12) 为防止工作面顶板垮落诱导瓦斯与煤层突出,可施工金属骨架,在巷道上部和两侧周边外0.5~1.0m范围内布置骨架孔,骨架钻孔穿过8煤层并进入煤层顶板至少0.5m,钻孔间距200~300mm骨架采用直径50mm钢管插入孔内,注入水泥砂浆或马丽散等不燃性固化材料(具体施工措施另行编制)。

四、安全防护措施:㈠、采区避难硐室、压风自救系统:避难硐室在82采区人行下部,避难硐室符合下列要求:1、避难硐室设置向外开启的隔离门,隔离门设置标准按照反向风门标准安设室内净高不得低于2m,深度满足扩散通风的要求,长度和宽度应根据可能同时避难的人数确定,但至少能满足15人避难,且每人使用面积不得少于0.5m2避难所内支护保持良好,并设有与矿(井)调度室直通的;2、避难所内放置足量的饮用水、安设供给空气的设施,每人供风量不得少于0.3m3/min用压缩空气供风,设有减压装置和带有阀门控制的呼吸嘴;3、避难所内应根据设计的最多避难人数配备足够数量的隔离式自救器压风自救系统应当达到下列要求:1、压风自救装置安装在掘进工作面巷道的压缩空气管道上;2、在以下每个地点都应至少设置一组压风自救装置:距采掘工作面25~40m的巷道内、放炮地点、撤离人员与警戒人员所在的位置以及回风道有人作业处等;在长距离的掘进巷道中,应根据实际情况增加设置3、每组压风自救装置应可供5~8个人使用,平均每人的压缩空气供给量不得少于0.1m3/min㈡、反向风门:矿已建立安全可靠的通风系统,按规定在82一中车场建立符合规定的反向风门,以防止突出时风流逆转瓦斯沿进风道流入进风系统,风门墙垛采用砖或混凝土砌筑,嵌入巷道周边岩石的深度可根据岩石的性质确定,但不得小于200mm,风门墙用红砖(料石)砌筑,墙垛厚度不得小于800mm,门框厚度不小于100mm,风门厚度不小于50mm,两道风门间距不小于4m。

风门质量符合《防治煤与瓦斯突出规定》的要求人员进入工作面时反向风门必须打开顶牢,远距离爆破时必须关闭㈢、挡栏设置:为降低放炮诱发突出的强度,在炮掘工作面安设金属挡栏或矸石挡栏,档栏距离迎头不大于10m,金属挡栏是有槽钢排列成的方格框架,框架中槽钢的间距为0.4m,槽钢彼此用卡环固定,使用时在迎工作面的框架上再铺设金属网,然后用木支柱将框架撑成45°的斜面,一组挡栏通常由两架组成,间距为6~8m,矸石档栏不小于巷道高度的2/3远距离揭煤爆破前,用矸石安设一道档栏,不小于巷道高度的2/3,档栏距离迎头不大于10m,以降低放炮诱发突出的强度㈣、隔爆水袋设置揭煤前,通风区按照规定设置隔爆水袋,隔爆水袋按200L /m2计算,根据迎头断面计算需水量,断面15.2㎡,设置隔爆水袋3040L,水袋布置高度距轨道不小于1.8m㈤、远距离爆破:1、矿成立揭煤防突领导小组:为确保824里机巷联巷揭8煤层工作顺利进行,矿特成立揭煤领导小组,要求小组成员认真执行各自岗位责任1)揭煤领导小组:组 长:朱世奎副组长:凌东启、李长青成 员:尤勇、汪大全、李子明、王少华、冯剑、汪本义、胡本礼、马海鸥、徐杰、赵淮波、郑锐、朱治华、张学道、侯国雄、孙桂祥(临涣救护中队队长)(2)揭煤领导小组成员分工及岗位责任组 长:揭煤期间担任总指挥,负责揭煤期间工作的全面安排、布置及各项具体事宜的统筹指挥。

副组长:揭煤期间担任副总指挥,组长不在时履行组长职责同时安排小组成员的具体监督任务及日常工作各部门职责:安监处:负责对揭煤期间的安全设施及安全隐患等问题进行排查,确保揭煤工作安全顺利进行通风区:负责确保揭煤期间的通风系统合理、可靠,加强对该掘进工作面“一通三防”监督管理检查防突区:做好瓦斯抽采工作及压风自救系统的安装瓦斯治理办公室:负责揭煤期间各类钻孔的设计,严把瓦斯抽采孔验收关,做好预测预报及效果检验工作;负责揭煤程序实施监督机电科:负责揭煤期间对所有的电气设备的隐患排查,杜绝电气失爆现象保运区:负责检查瓦斯、风电闭锁的灵敏可靠及停送电工作安全生产信息中心:负责掌握揭煤进度情况及收集汇总安全信息,根据需要积极开展各项协调工作,并做好揭煤期间各项调度工作生产管理部:负责对揭煤期间的进尺及支护等问题进行监督,严格按要求控制掘进进尺,严把揭穿煤层期间的巷道支护质量关地质测量科:负责揭煤期间地质资料的收集整理及探查孔的施工情况,防止误揭煤层救护队:负责远距离爆破揭煤时的先行探查工作及揭煤期间的应急救援准备矿总工程师对揭煤全过程进行技术监督指导,组织制定揭煤防突设计、揭煤安全技术措施揭煤前由矿总工程师负责组织揭煤领导小组成员对该区域的通风系统、设施以及现场环境、风量、瓦斯等情况进行一次全面检查。

针对查出的问题,指定人员限期解决,否则不准施工并在井下指挥部和压风自救硐室(爆破地点)各设一台专线直通矿调度所远距离爆破揭煤时,由矿总工程师统一指挥,并由矿山救护队在指定的地点值班,爆破后至少经30分钟后,由救护队进入工作面检查揭煤、顶板、支护、瓦斯等情况应根据检查结果,确定是否采取恢复送电、通风及排除瓦斯等具体措施,等24小时后方可进入迎头进行作业2、停电范围:凡受揭煤影响范围内的动力电电器设备、供电系统均不能带电断电范围:远距离放炮前824机巷底抽巷、824风巷底抽巷,警戒区域内巷道及回风流中所有非本质安全型电气设备必须切断电源3、撤人范围:824里机巷联巷,824风巷底抽巷,824机巷底抽巷放炮警戒距离范围内及回风流所经系统内所有人员4、警戒位置:不低于放炮警戒距离300m的所有通往爆破地点的岔口及回风流所经系统内非回风流侧岔口(见附图)5、放炮地点: 放炮位置设置在82边界警戒点1处,距824里机巷联巷迎头不小于300米(见附图)6、井下临时指挥部: 设置在82采区四中车场五、安全技术措施1、施工前班队长必须对施工地点进行安全确认:(1)对施工地点顶板及围岩、后路巷道支护等情况进行检查,如果施工地点、后路巷道失修,存在安全隐患,必须及时整改;(2)对施工时使用的临时支护及其他安全设施进行全面检查,安全设施不齐全、完善,临时支护不完好,必须及时整改;⑶施工前检查迎头及施工地点有害气体情况,当迎头及施工地点瓦斯浓度达到0.8%时,必须停止工作,切断电源、撤出人员、进行处理。

⑷施工前,施工单位负责将迎头的探煤钻孔及效果经验孔用黄泥封满堵实,以防钻孔内瓦斯积聚⑸ 班队长对施工地点、后路巷道及临时支护进行全面安全确认后,根据现场情况方可组织人员进入工作地点工作2、加强防突掘进安全管理:⑴、在施工过程中严格执行“四位一体”综合防突措施,强化现场管理,坚持不安全不生产,扎扎实实做好防突管理,保证生产安全 ⑵、施工时必须严格按青东矿下达的经矿总工程师签发的《防治突出措施效果检验单》中规定的进尺数施工,严禁超尺检验位置必须编号并作明显标记,施工现场必须悬挂防突管理牌板,效果检验单、防突管理牌板必须相对应⑶、在施工过程中坚持“先探后掘,不探不掘”原则,发现瓦斯异常、岩层产状异常、有煤炮声、围岩裂隙发育、顶底板发生淋(涌)水等现象时,必须停止掘进进行探查,及时汇报矿调度;矿调度值班人员必须及时向矿领导汇报并通知地测、瓦斯办、防突区等相关单位;安监处及相关职能部门必须及时深入现场调查处理,待确认无突出危险时,方可施工⑷、揭煤期间严禁使用风镐落煤,严禁使用钢丝绳牵引耙矸机钉道、架棚或其他原因人为撞击而有可能产生火花的情况下,必须使用铜锤⑸、施工人员必须随身携带隔离式自救器,应熟知避灾路线及自救器的使用。

⑹、施工负责人、工程技术人员、队长、跟班队长、班长、爆破员、流动电钳工、安全监测工必须携带便携式瓦斯报警仪⑺、所有电器设备必须定期检查,确保防爆性能可靠⑻、从事该头作业人员,都必须熟知煤与瓦斯突出预兆和防突的基本知识,煤与瓦斯突出预兆瓦斯突出预兆:一般可分为地压显现、瓦斯涌出、煤层结构3个方面a、地压显现方面的预兆有煤炮声、远雷声、支架声响、煤岩裂开塌落、掉渣、底鼓、煤岩自行剥落、煤壁位移、打钻孔时垮孔、卡钻、顶钻杆、钻杆过负荷b、瓦斯涌出方面的预兆有瓦斯浓度忽大忽小、变化异常,煤壁发冷,打钻时喷孔(瓦斯和煤粉喷出),水力冲孔时喷出大量煤炭和瓦斯,煤壁裂隙发出瓦斯哨声c、煤层结构方面的预兆有层理紊乱、煤炭松软、暗无光泽、厚薄变化、褶曲变形、分层无规律3、加强顶板管理:(1)、加强顶板管理、超前临时支护管理和防片帮网的使用施工前、爆破后及施工中严格执行“敲帮问顶”制度,找顶工作应指派有经验人员进行,找顶时一人找顶,一人观察顶板,找顶人员站在安全处,避开矸石滚落的方向,观察人站于找顶人侧后方,找顶应由外向里、先中顶后两帮依次进行;找顶范围内严禁其他人员进入2)、临时支护形式:前探梁等间距布置,每根前探梁用3道卡子卡紧(隔棚上卡)前探梁与棚梁接触处用木楔打紧,尾部设留绳,留绳生根牢靠。

防片帮网要与断面相符,采用不少于20个铁楔固定3)、破煤(岩)后必须及时对暴露的顶板进行临时支护,在临时支护的掩护下进行其它作业掘进工作面严禁空顶作业4)、揭煤后顶板掉顶要用水泥背板等不燃性材料接实,继续施工要打撞楔,采用手镐挖,严禁爆破施工5)、掘进工作面遇到断层、破碎带、松软顶板或其它地质情况时,应及时采取缩小支护间距、复合支护、打撞楔等有效措施,并改进或调整作业工序,加强现场管理6)、巷道施工时当迎头地质条件发生较大变化,出现淋水或淋水增大,突发性片帮掉渣,巷道不易成型,或顶板及迎头钻进速度异常时,应立即停止施工,及时对迎头附近巷道支护进行加固或补强,经技术、地测等部门查明原因并采取措施后,方可继续施工7)、掘进工作面必须设专人每班对掘进后路进行巡察,发现支架折损、巷道变形超过规定、喷层脱落及锚杆失效等危及安全的现象,必须及时采取措施进行维护对掘进后路进行改棚、刷顶帮扩棚等维护时,从施工地点向前不得有人从事其它工作⑻、施工前要备齐事故备用材料,配备不齐,不得开工事故备用料包括:与断面相符的U29型棚10架,大板10块,4.0m长Φ200mm圆木6根、1.2m长半圆木20块,撞楔30根,木楔100块。

备用料挂牌留名管理,并不得挪作它用,用后及时补齐,备用料距施工地点不超过100m4、加强揭穿煤期间“一通三防”管理:(1)、该工作面配专职瓦斯检查员,专人专头,现场跟班检测,发现瓦斯超限或有异常情况及时停止施工专职瓦检员严把现场瓦斯关,杜绝空班、漏检、假检现象2)、班队长必须配备便携式报警仪,每班汇报瓦斯不少于3次,迎头正常施工时,便携仪悬挂于迎头3—5米处3)、瓦斯传感器应垂直悬挂在风筒对面的巷帮,距顶板≯300mm,距巷帮≮200mm,距迎头≯5m,爆破前必须移到安全地点爆破后再移回到规定位置4)、揭煤工作面迎头瓦斯传感器T1、回风瓦斯传感器T2有关技术参数如下:报警点:T1≥0.8%CH4,T2≥0.8%CH4断电点:T1≥0.8%CH4,T2≥0.8%CH4复电点:T1<0.8%CH4,T2<0.8%CH4断电范围:T1、T2为掘进工作面及回风流内全部非本质安全型电气设备5)、加强通风管理,揭煤及穿煤过程中风筒距迎头的距离≯5m,杜绝跑漏风现象,有破损处及时缝补,风筒吊挂平直,逢环必挂,迎头风筒不落地6)、当掘进工作面回风流中瓦斯浓度超过0.8%或二氧化碳浓度超过1.5%时,必须停止工作,撤出人员,并报矿调度所(7)、掘进工作面爆破地点附近20m风流中瓦斯达到0.8%,严禁爆破。

8)、掘进工作面瓦斯浓度达到0.8%时,必须停止工作,撤出人员,切断电源、进行处理⑼、加强局部通风机管理,每小班保运区设专职局部通风机司机,因检修、停电等原因,造成局部通风机停止运转,必须立即撤出人员,设置栅栏;开局部通风机按《煤矿安全规程》相关规定执行突出煤层揭煤工作面的局部通风机供电要分别来自两个专用变压器;采用2台局部通风机同时供风的掘进工作面,须同时实现“三专三闭锁”突出煤层和石门揭煤的掘进工作面须实现“双风机、双电源”⑽、必须按规定在距迎头20m范围内安装3道爆破喷雾,30-50m安装2道净化喷雾,并确保灵敏可靠,爆破期间必须打开喷雾降尘对防尘设施和隔爆装置要有专人定期维护,确保完好正常,位置随掘进进度及时挪移必须坚持班班洒水灭尘,对掘进迎头50m范围巷道进行洒水除尘,抑制粉尘飞扬现象⑾、个人防护:施工人员必须佩带防尘口罩,做好个人防护⑿、井下作业人员必须熟悉灭火器材的使用方法和本职工作区域内灭火器材的存放地点灭火器材主要是灭火箱及沙箱等,在数量、规格上必须符合煤矿安全规程规定⒀、任何人员发现井下火灾时,应视火灾性质、灾区通风和瓦斯情况,立即采取一切可能的方法直接灭火,控制火势,并迅速报告矿调度所。

电器设备着火时,应首先切断电源,在切断电源前,只准用不导电的灭火器材进行灭火5、加强爆破管理: (1)、严格按爆破图表打眼爆破,采用光面爆破,装药前吹孔,炮泥封满孔,实行全断面一次爆破2)、严格执行爆破安全确认、“一炮三检”、“三人联锁爆破”和“爆破警戒”制度,警戒人的安设必须由班长亲自布置,放炮位置应设置第一处警戒位置所有警戒点警戒人员必须由班队长亲自安排专人进行警戒,必须采取“去二归一”的方式进行警戒,待警戒人员警戒完毕后,班队长亲自查点回归确认警戒人员是否到齐,缺一不得下达起爆命令,查点回归确认警戒人员到齐后,班队长方可下达起爆命令爆破不结束任何人不得撤除警戒具体警戒位置见附图 (3)、爆破前打开喷雾洒水灭尘,爆破后炮烟散尽方可由班队长负责,瓦检员、爆破员共同参与验炮,确定无误后方可让工人进入工作面作业4)、出现拒爆、残爆时按《煤矿安全规程》相关规定执行,严禁放明炮、糊炮5)、爆破员坚持现场交接班及“清底交窑、清底验炮”制度6、加强电气管理:⑴、揭煤期间,应对各种机械电气设备进行全面安全检查,做到安全运行无失爆⑵、揭煤期间,对井下“三专三闭锁”进行全面实验,确保断电功能灵敏可靠⑶、揭煤期间,严禁井下烧焊作业。

必须避免因敲打、撞击、摩擦、产生的火花或明火,严禁电气设备出现失爆或电缆损坏漏电等现象⑷、爆破前,回风流中电机车必须开至新鲜风流中,电机车保险必须拔掉,确保安全7、其他安全技术措施:⑴、井下一切工作准备就绪后,由井下指挥部全面检查验收,并由井下总指挥部负责向地面总指挥部汇报,在得到地面总指挥部同意,并将所有参与揭煤人员撤至指定的安全地点后,方可远距离爆破揭开煤层⑵、爆破后至少经过30分钟,由救护队员进入揭煤迎头检查煤层揭露、支护、瓦斯浓度及通风系统等情况揭煤期间,人员进入后,正向风门关闭,反向风门开启,并顶牢,检查后向井下总指挥部汇报⑶、经井下指挥部报请地面指挥部同意后,施工人员在救护队监护下方可进入迎头查看顶板、进行临时支护并检查瓦斯情况结束后,迅速撤离现场⑷、经24小时安全监测后,由救护队、安监员、测气员、揭煤领导小组有关人员确认无隐患后方可恢复巷道施工⑸、参加揭煤人员必须熟悉避灾路线,一旦发生瓦斯突出,立即按照避灾路线撤人8、一旦发生煤与瓦斯突出事故必须按以下原则处理:⑴、现场人员应立即按避灾路线全部撤出,并立即停电、警戒、汇报⑵、回风系统和相关区域也要立即撤人、停电、警戒⑶、矿井要成立“事故抢救指挥部”组织抢救处理。

9、避灾路线824里机巷底联巷抽巷避瓦斯、火灾路线: 施工地点→824里机巷底抽巷→82边界上山→82边界→728机巷顶抽巷→82四中车场→82轨道石门→ 西翼轨道大巷→副井井底车场→副井→地面824里机巷底抽巷联巷避水灾路线:施工地点→824里机巷底抽巷→824外切眼底抽巷→824风巷底抽巷→824运输石门 →726风巷→82回风上山→82回风石门→西翼回风大巷→中央风井 →地面10、凡未强调之处,按《 824风巷联巷揭煤防突设计》的请示及其批复、《防治煤与瓦斯突出规定》、《煤矿安全规程》(2010年版)、《824风巷联巷施工安全技术措施》、《824风巷联巷揭煤专项防突设计》及集团(股份)公司技术管理规定和矿有关管理规定一并贯彻执行六、附图①824里机巷联巷揭煤支护断面图②824里机巷联巷施工爆破说明书③824里机巷联巷揭煤爆破说明书④824里机巷联巷撞楔布置示意图⑤824里机巷联巷探眼布置图⑥824里机巷联巷揭煤剖面图⑦824里机巷联巷揭煤通风及监控系统图⑧824里机巷联巷揭煤避灾线路及爆破警戒图。
