1. 编制目的及适用范围编制目的为保证支路五、支路六路基修复施工达到设计要求,满足路面施工的质量 要求2. 工程概况规划支路五、规划支路六道路总长度457.387m,车行道面积为3010m2,人行道面积 为2072m2清除表层虚填土后路槽开挖至路面结构层底以下80cm处,分两层铺筑40cm 碎石垫层后,再施做8%石灰土3. 主要施工方法3.1机械挖土施工对原路基边坡按平均40cm厚进行清表,之后对原路基采取台阶式开挖,要求基底 处的台阶底宽N2.0m,其余台阶底宽N1.5m,台阶高度均控制在1m左右,台阶底按4% 横坡向内倾斜进行清理、整平3.2 40cm碎石垫层施工基坑开挖并整平,经压路机压实后,碎石垫层分层铺筑,分层碾压,每层厚度均为 20cm先用汽车将碎石运至基底,按方格均匀堆放,装载机粗平,平地机精平,尔后用 压路机静压,碾压至无明显轮迹为止3.3 8%石灰土施工1. 石灰土拌和挖出土方堆放在取土坑附近,用装载机根据计算所确定的土灰比例布灰装载机布 灰完毕后,用挖掘机翻拌2〜3遍基本均匀后,试验人员检测含灰量,如含灰量不满足 要求,则继续加灰拌和直到符合设计含灰量要求2. 石灰土运输及摊铺用挖掘机、装载机配合运行车,将石灰土运到现场,用推土机摊平,拌合土虚铺厚 度大于设计厚度3〜5cm。

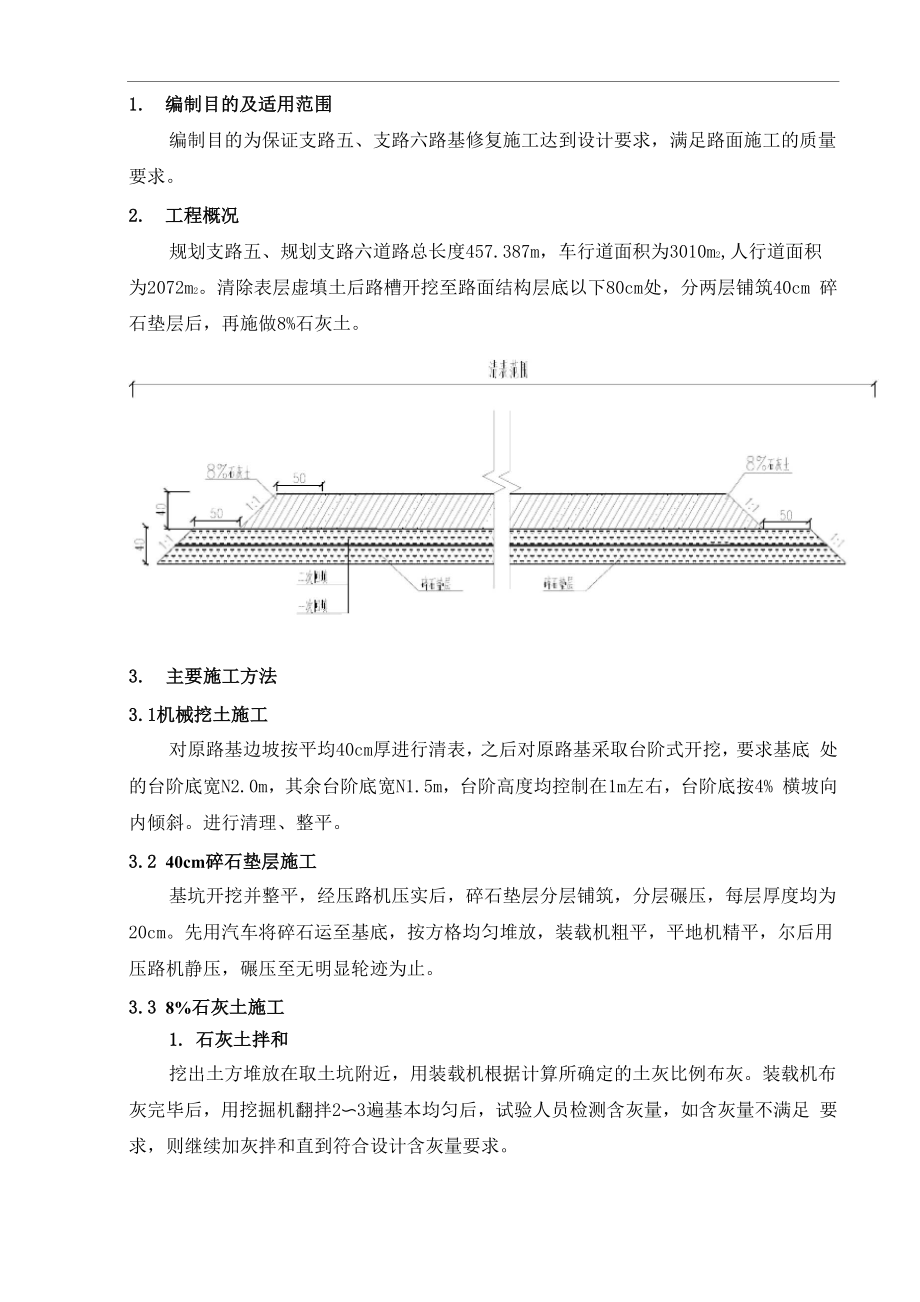

摊铺后,首先用推土机初平,根据放线标高和虚铺厚度,用白灰标出明显标志, 推土机按准确高度和横纵坡推平推土机初平后,用由平地机刮平,直到达到虚铺厚度 为止,最后用压路机静压一遍。
