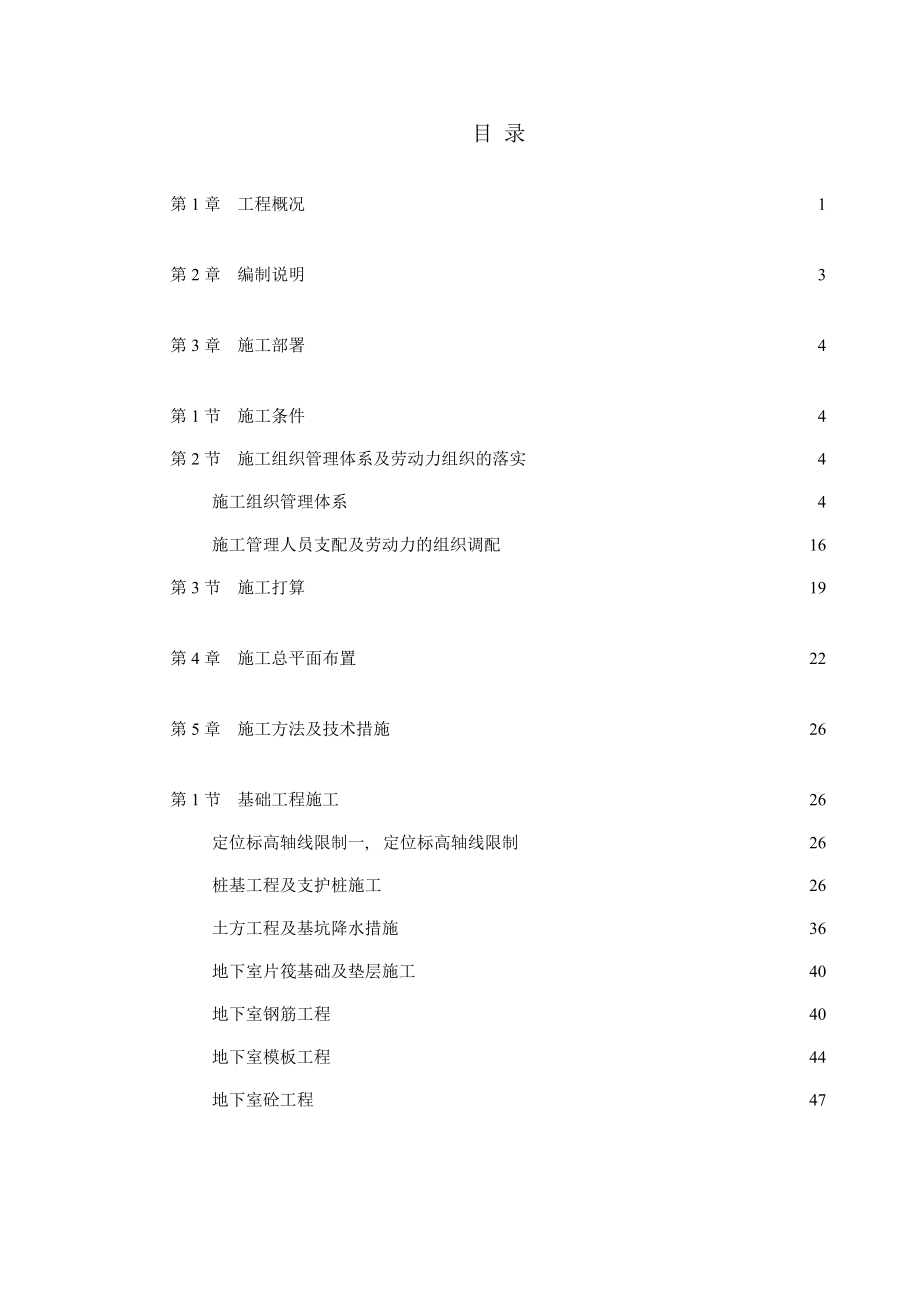

目 录第1章 工程概况 1第2章 编制说明 3第3章 施工部署 4第1节 施工条件 4第2节 施工组织管理体系及劳动力组织的落实 4 施工组织管理体系 4 施工管理人员支配及劳动力的组织调配 16第3节 施工打算 19第4章 施工总平面布置 22第5章 施工方法及技术措施 26第1节 基础工程施工 26 定位标高轴线限制一, 定位标高轴线限制 26 桩基工程及支护桩施工 26 土方工程及基坑降水措施 36 地下室片筏基础及垫层施工 40 地下室钢筋工程 40 地下室模板工程 44 地下室砼工程 47 地下室防水处理 50第2节 主体结构工程施工 56 钢筋 57 模板及支撑体系 57 砼 58 砌体 59第3节 屋面, 楼地面的施工方法与技术措施 60 屋面工程 60 楼地面工程 71第4节 装饰工程的施工方法与技术措施 72第5节 安装工程协作施工方法 74第6节 雨, 夏季施工 74 雨季施工 74 夏季施工措施 75第7节 垂直运输 76第8节 测量定位 76第9节 回填土 78第10节 施工缝的施工技术措施 78第6章 工程保证措施 79第1节 工程质量保证措施 79 施工质量保证措施 79 针对性工程质量保证措施 96 质量管理过程中的关键工序限制 105第2节 工程工期保证措施 109 确保工程进度的主要管理技术措施 109 施工总进支配限制 109 保证明现施工总进度支配的措施 110 确保工期实施的具体措施 110第7章 平安生产, 文明施工双标化管理 113第1节 平安管理目标及保障 113 平安管理目标 113 平安管理内容 115 平安管理的组织, 制度, 条例, 标准及责任体系 117 平安管理流程及限制 120 平安的检查, 检验限制 124 平安事故隐患限制 125 动火作业管理 127 教化和培训 127 平安资料的记录 127 施工机械的资料管理 128 不同施工阶段的针对性平安措施 130 施工中用电的平安措施 131 施工中消防及其它平安措施 134 防汛防台措施 135 突发事务应急措施 135第2节 文明管理措施 136 文明管理目标 136 文明标化的综合治理措施 138 治安管理措施 142第8章 与建设单位, 监理公司及分包方的协作, 协调 144第1节 与建设单位, 监理公司, 分包协作 144第9章 安装施工组织设计 146第1节 施工组织 146 编制依据及说明 146 工程概况 146 质量目标 148 施工组织及部署 148 本工程安装采纳的施工验收规范 152 质量限制程序和主要限制点 153第2节 质量与工期保证措施 156 质量保证措施 156 工期保证措施 158第3节 材料和设备供应的质量保证措施 159第4节 安装同业主, 监理, 土建的施工协作 160第5节 施工方案 161 给排水工程施工方案 162 电气工程施工方案 173 防系统施工方案 182 通风工程施工方案 188 各系统调试方案 194第1章 工程概况本项目名称为中国人民解放军91458部队教职工经济适用房1#, 2#楼工程,位于三亚市91458部队八一小学内,建设单位为中国人民解放军91458部队,设计单位为海南省建筑设计院。
本工程地下一层,地上13~16层,其中:1#楼地下建筑1层,2,2,1#楼总建筑面积为11396.29 m2房屋总高度为51.35米;2#楼地下建筑1层,2,2,2#楼总建筑面积为11396.29 m2;均为为二类民用建筑室内外高差为0.45mmm门窗:外窗均为铝合金窗,6mm 厚无色透亮钢化玻璃;门为木制门及铝合金门外墙涂料:采纳外墙涂料,由白色及深赭石色组合施工时做成样板经设计与建设单位认可确定方可施工室内装饰:楼地面,卫生间, 地下室设备用房采纳300×300×8浅绿色耐磨防滑砖面层,其他房间采纳600×600×10浅绿色耐磨防滑砖面层,踢脚线采纳浅绿色耐磨防滑砖面层,高150mm墙面装饰:卫生间, 厨房:水泥石灰砂浆底,镶贴200×300×5暗花白色釉面砖除卫生间, 厨房外其他房间混合砂浆底面刷白色乳胶漆二度平顶:混合砂浆底面刷白色乳胶漆二度油漆:内木门为调和漆,外露铁件为防锈漆一度,调和漆两度屋面做法:五层刚性防水做法5, 地下室防水做法:结构自防水和合成高分子涂膜防水结构体系为现浇框架剪力墙结构,建筑结构平安等级二级,抗震设防类别为丙类,基本风压0.85KN/m2,现浇砼构件抗震等级为框架结构四级,剪力墙结构三级。
砼强度:±以下为C40,地下室砼内掺10%UEA;1-5层为C40,6-11层为C35,12层以上为C30墙体:±以下,MU10砼实心砖,M7.5水泥砂浆砌筑;±以上,MU10加气块,M7.5混合砂浆砌筑;底板与墙板施工缝留置250以上位置,砼面留凸形为止水措施,自行车道与地下室底板通道位置的后浇带等地下室施工完45天后方可进行浇砼,达到70%强度可拆模基础采纳素混凝土桩复合地基,有效桩长为8米,基桩单桩竖向承载力特征值R0=250KPa桩基完成做静载试验第2章 编制说明本施工组织设计依据建设单位招标文件,设计施工图,工程地质资料, 地下室人防工程和高层建筑的特殊性,对工程场地进行了现场踏勘,对周边环境, 条件, 水文地理进行调查,并依据公司ISO9002质量体系,程序文件进行编制,对编制的原则, 内容, 工程目标进行充分的研讨与论证,力求施工组织设计的全面性, 科学性, 正确性, 合理性, 细致性以达到指导, 贯彻于本工程施工全过程,以解决涉及本工程的施工组织管理,主要分部分项工程的施工方法与技术措施,确保工程质量与工程进度措施,创平安生产, 文明施工双标化管理措施以及相应的人, 财, 物力配套支配与投入,并对关键部位的特殊施工过程作了详尽的阐述,通过对施工全过程的有效限制,有组织有支配地完成即定各项指标,确保工程目标的实现。
编制依据如下:建设单位供应的招标文件和全套设计施工图;《高层建筑施工手册》;《中华人民共和国建筑法》;《工程建筑标准强制性条文》;中华人民共和国国务院令279号《建设工程质量管理条例》;《建筑工程施工质量验收统一标准》(GB50300-2001);建设部JGJ59-99《建筑施工平安检查标准》;省, 市有关建筑施工管理, 质量, 平安, 文明等文件第3章 施工部署第1节 施工条件依据招标文件可知: 施工道路已完成,施工用电已安装400KVA,且无停电日,施工用水100DN也已通到现场,且无停水日环境:如交通, 污水排放,生活用电, 通信均能满足施工要求,依据总图场地内可搭设施工用房设施和布置需用的机械设备第2节 施工组织管理体系及劳动力组织的落实2.1 施工组织管理体系1、 目标管理我公司参与本工程的投标是建设单位对我公司的信任一旦我公司中标,则把此项目作为一项重点工程来对待,以人力, 物力, 财力全力以赴投入本工程建设在建设单位的大力支持和协作下,以我公司现有的力气和管理机制努力拼搏,确保优质按时完成施工任务为确保工程的质量,按期圆满完成本工程的施工任务,我公司特实行以下目标管理。
① 组建公司一级项目经理为首的项目班子,以ISO限制程序为手段,加强对本工程的全面管理,从质量, 平安, 进度上进行监督和管理,公司工程部落实专职人员进驻施工现场实行协作管理和检查② 配备项目部专职施工管理人员,由项目经理统一指挥和领导,创出平安, 文明施工的样板工程③ 建立以班组为主的施工考核制度和奖罚制度,实施分项管理,落实生产岗位责任制和经济亲密挂钩④ 制订切实可行的施工方案和施工支配,加强原材料选购 和保管工作,加强施工现场的设备管理⑤ 投入足够的劳动力,选择最优秀的班组,实施动态管理,以确保工程365日历天内竣工2, 组织管理机构① 为保质按期完成本工程的施工任务,结合本工程的高层建筑, 结构特点, 建设单位的要求,由阅历丰富的国家一级项目经理担当本工程的项目经理② 项目技术总负责由高级工程师担当③ 项目部施工总负责由工作实力突出,实践阅历丰富的工程师担当,负责生产总调度,下辖施工, 技术, 质量平安和动力设备;后勤总负责由造价工程师担当,下辖支配预算, 财务和材料, 消防治安, 经营负责施工员主要负责现场的施工,作好与各专业班组的技术交底及日常调度, 负责施工测量和各班组的协调等工作;技术员主要负责各种技术资料和施工方案的制定,做好钢筋试拉, 抗弯及砼试块等试验工作及各班组的协调;质量平安员主要负责工程质量, 平安, 文明施工等方面的工作;动力设备员主要负责好施工现场的设备管理及操作运行工作;支配预算员主要负责本工程的经济分析,月, 周完成工程量分析及依据生产进度供应下月, 周生产支配而预算下月, 周的工料状况, 工程量等工作;财务员主要限制好资金的流入与支出;材料员依据支配预算科供应的工料分析及其它组供应的要求做好材料及其它生产物品的选购 工作;行政员主要负责工地接待, 食宿卫生等工作。
3, 施工组织质量管理(见下页)公司质量平安部负责对项目施工实施质量限制,包括执行项目质保监查和验证,并委派专职质检员进入现场进行质量检查和限制同时,在项目部内部设置兼职质检员,负责对工程施工质量进行自检,并形成必要的质量检查记录和施工记录在平安管理上,质量平安部负责该项目施工的平安管理,并委派专职平安员(获注册平安主任资格)进入现场进行监督和检查3, 质量平安保证组织1, 本工程施工中,我公司将实行“一级质保, 两级质检”的质量限制体系,质量保证组织机构见附表1:4, 施工组织与管理机构我公司本着“百年大计,质量第一”的质量准则,为实现预期的优良, 高速, 平安, 文明, 低耗的管理目标,决心建立有效的管理体系,组织精明强干的项目管理班子,对工程的工期, 质量, 平安, 成本等实施支配,组织协调, 限制和决策对各生产施工要素实施全过程的动态管理项目组织机构管理图项目经理技术负责人项目副经理经营支配组 办 公 室物资设备组质量平安组工程技术组水电班组油漆班组机械班组钢筋班组木工班组泥工班组 3, 施工管理体制依据本工程的特点,从项目管理成员, 施工机械, 物资供应, 施工技术管理等方面都必需做到充分保证。
1, 执行项目经理负责制, 项目成本核算制的项目法施工模式以项目经理及主要管理, 技术, 质量平安, 物资等主管人员为中心,组成精干, 高效的项目经理部,对工程质量, 工期目标, 施工平安, 文明施工, 项目核算及施工全过程负责2, 施工过程中,项目经理实行以项目法施工为核心,以“优质, 高速, 平安, 文明”为主轴,不断优化生产要素,加强动态管理,科学组织, 细心施工,大力推广先进施工技术,有效推行全面质量管理,强化质量, 平安两个保证体系,在保证质量优良的同时,力争提前完成4, 施工任务依据该工程项目施工特点,本公司将选调具有丰富的深圳市大小型综合楼, 教学楼建设工程施工阅历的专业施工队伍(均具有相应的施工资质)参与施工5, 项目管理班子职责分工(一)项目经理职责1、 在公司经理领导下,会同有关部门协商组建项目经理部2、 贯彻实施公司质量方针和质量目标,领导本工程项目部制定项目质量目标和项目经理部管理职责,确保质量目标的实现3、 负责组织各种资源,完成本次项目施工合同,对工程质量, 施工进度, 平安文明施工状况予以限制4、 负责对一般质量事故的调查, 评审和处置。
5、 领导技术人员完成质量记录和竣工文件的编制和移交,参与工程竣工验收交付工作,并对存在问题予以整修6、 以企业法人托付人身份处理与工程项目有关的外部关系,对公司总经理负责7、 作为平安生产第一责任人,负责组织本工程项目的施工生产二)项目副经理职责1、 帮助项目经理组织本工程项目的施工生产,建立项目平安保证体系对施工过程质量负责2、 负责优化施工组织工作,领导平安文明施工,组织实施本质量支配确保满足合同要求和实现质量目标3、 分管本项目物资管理和工程分包工作,负责协调施工生产所需的人员, 物资和设备的供应4、 负责订正和预防措施的组织实施三)项目技术负责人职责1、 负责组织本项目质量策划,组织编制质量支配并按规定报批,主持建立项目质量保证体系,将项目质量管理目标分解到各部门, 班组和岗位,并对实施状况进行检查监督负责组织图纸会审, 技术交底和质量支配的交底工作2、 负责组织贯彻技术规程, 规范和质量标准,细致贯彻实施各项管理制度和相关程序,对本项目人员违反操作规程和程序造成的质量问题负有领导责任3、 负责文件和资料的管理工作,确保现场运用的文件均为有效版本,指导和检查生产过程的各种质量记录和统计技术应用工作,确保质量记录的完整性, 精确性和可追溯性。
4、 定期召开质量例会,并刚好向公司主管部门反馈质量信息5、 负责审批本工程项目的“紧急放行”和“例外放行”报告6、 负责组织动员本项目全体员工主动协作质量体系审核,细致制定订正和预防措施7、 负责检验和试验人员, 仪器设备的配备和管理工作8、 领导新技术, 新材料, 新工艺的开发应用和本项目的培训工作,指导项目开展QC小组活动9、 领导本项目质量评定和竣工交验工作四)工程技术组职责1、 贯彻执行质量方针和质量目标,确保施工过程依据质量体系文件要求进行2、 负责项目经理部文件和资料限制工作3、 参与图纸会审工作,刚好将设计变更内容标识在图纸上4、 负责编制施工技术方案和作业指导书,并向操作人员交底5、 负责工程施工, 工程质量和现场文明施工的限制6、 参与质量事故调查和分析,制定有关订正和预防措施并跟踪实施验证7、 负责对被列为特殊过程和关键工序的过程实施施工全过程的监控8、 负责质量记录的收集, 整理, 标识, 归档, 保管和移交工作五)质量平安组职责1、 贯彻执行质量方针和质量目标2、 负责施工过程的检查, 验收和质量评定,并将质量检查结果上报工程部3、 负责现场施工平安教化, 平安检查并作好记录。
4、 负责质量记录的收集, 整理, 移交工作5、 参与一般质量和平安事故的调查评审,并负责上报有关材料六)物资设备组职责1、 编制物资选购 申请支配2、 负责项目分管物资的选购 工作3、 负责进场物资的验收,搬运,贮存,标识,保管保养,发放工作4、 负责贮存物资检验和试验状态的标识工作5、 负责物资验证的各种质量证明文件的收集,分类整理和移交6、 搞好部门间协作,做好材料和工具的运用管理工作7、 刚好精确地向有关部门提报物资报表七)经营支配组职责1、 贯彻执行质量方针和质量目标,执行质量体系文件2、 协作经营支配部做好工程变更或其它特殊状况而影响合同执行时的合同评审工作3、 负责对工程分承包方和劳务分承包方进行评价,并从《合格工程分承包方名录》和《合格劳务分承包方名录》中选定合格分承包方4、 按时完成工程预, 决算工作八)项目办公室职责1、 执行质量方针和质量目标,执行质量体系文件2、 负责上报项目培训支配,依据人才劳务中心统一支配组织培训3、 主要负责《培训程序》和《过程限制程序》中人员持证上岗的管理工作九)项目试验室职责(暨项目试验员质量职责)1、 贯彻执行质量方针和质量目标,执行质量体系文件。
2、 负责检验和试验产品的取样, 养护, 送检工作3、 负责产品的试验状态标识工作4、 负责现场计量工作,对检验, 测量和试验设备进行维护保养,并按规定要求刚好送计量部门校准十)项目材料员职责1、 负责对进场全部物资进行验证,并对物资数量和外观质量进行检验2、 对必需检验和试验的材料,通知试验人员抽样送检3、 做好原材料,成品和半成品的标识和状态标识,并随时检查,爱护标识4、 负责物资的堆码,贮存,保管和发放工作5、 负责现场周转材料,工具的运用管理工作十一)项目质量检查员质量职责1、 贯彻执行质量方针和质量目标,执行质量体系文件2、 负责工程项目施工质量检查, 监督, 评定和验收工作,并负责定期上报质量报表3、 参与质量事故的调查分析和订正预防措施的实施验证负责质量记录的编写, 收集整理和归档五, 实施目标1、 工程质量做到符合国家驵收合格标准与现行有关的验收规范,分项优良率达80%以上,分部优良率达75%以上,整个单位工程优良率达到85%以上,合格率达到96%以上,保证工程质量标准达到:合格2、 做到平安生产,文明施工,杜绝重大伤亡事故,事故频率限制在1.5‰以内3、 劳动效率力争达到我公司最好水平。
4、 对水泥, 钢材, 木材等大材料实行技术措施限制,做到项项有节余5、 现场实行分片包干管理,堆放整齐,工完场清,文明施工6、 整个单位工程质量力争创全优工程第二节 项目管理班子配备划分及人员简历1, 项目管理班子配备状况:依据组织管理及工程规模, 工期, 质量的要求,配置如下有丰富管理阅历及较高技术水平的人员组成项目管理班子,并按下页表“项目管理班子配备状况表”及见附录表格一“项目管理班子配备状况协助说明资料”所示进行职责划分:项目经理总经理项目经理副经理质量平安部经理专职质检员水电安装质量检测员装饰质量检测员砌体, 砌块质量检测员模板制安质量检测员钢筋制安质量检测员混凝土质量检测员2.2 施工管理人员支配及劳动力的组织调配1、 施工管理人员支配表职 务姓 名职 称项目经理技术员项目技术总负责工程师施工负责助 工后勤总负责助 工设备负责技术员质安负责助 工关砌员技术员资料员技术员支配预算员技术员财会员会计员材料员助理工程师安装总负责助 工安装施工员技术员2、 劳动力的组织和调配本工程具有较大的工程量和作业面,因此必需组织和调配足够的劳动力,才能确保本工程的施工质量和工程进度。
我公司选派技术素养和管理素养优秀和项目管理班子具体实施本工程的施工选用和组织本公司优秀骨干班组操作,受项目经理部统一调配,分工协作,发扬我公司擅长攻克“难, 大”工程的传统,确保本工程优质, 高速, 文明地完成各作业人员表及工程高峰期人员数量如下:(土建)作业人员表一揽表班组岗位职务班组支配作业 人 数木 工木作业施工50人钢筋工钢筋作业施工40人砼 工砼作业施工50人泥 工泥水, 装饰职务60人架子工搭架作业施工15人水电工水, 电作业施工10人电焊工组织全部项目电焊职务6人测量工测量,放线8人机械工机械操作职务6人油漆工饰面油漆职务12人杂 工对该工程零星工作6人保 卫工程保卫平安职务3人各工种进场支配表工 种地下室阶段主体结构阶段装修阶段木工506025泥工4050130砼工403015钢筋工40405架子工61515机工5108综合后勤666合计187211204第3节 施工打算工前打算1, 工前打算组织部分管理人员和劳动力按需分批进场,进场施工及生活用房搭建,组织场地清理等前期工作,并进行施工现场总平面布置支配施工用各种机具设备,分批调度进场,依据平面布置就位,并接通施工用水用电。
办妥各项有关施工证件手续,执行国家和当地有关规定条例方法,做到有打算开工,按规范施工支配主材来源,对各种材料, 半成品等材料征得分包方同意后,进行订货供料合同和手续,并按施工进度支配提前进料供货,按指定地点堆放或进仓入库生产打算抓好施工现场的“五通一平”工作,即水通, 电通, 道路通, 排水通, 通讯通和场地平整查勘现场,摸清工程实际状况,包括四周环境, 运输道路, 邻近建筑, 地下管线, 电缆线路, 地下障碍物和积累物, 水电供应等等,以便探讨制定实施施工方案和绘制施工总平面图,并对障碍物进行清除做好防雨排水工作:在场地四周设置排水沟, 沉淀, 砂井,引入下水管道,保证场地不积水按施工总平面图布置,修建临时设施,安装水电线路,并试水, 试电筹集劳动力,进行进场三级平安教化,进行分工种的操作培训,办理有关保险等各方面的手续提出机械设备运用支配,组织进场, 运输, 安装制订质量, 平安, 技术, 消防, 保卫, 支配, 经营财务, 设备机具, 材料, 现场文明, 政治思想工作, 生活福利后勤服务等一系列的管理制度2, 施工技术打算 ① 技术资料打算在开工前刚好收集和编制各种技术资料,包括工程地质资料, 建筑红线图, 建筑许可证, 施工图, 施工组织设计和预算, 材料工要分析或成本分析等前期打算工作。
② 施工技术打算组织落实工作人员进行施工图熟识,施工图会审及技术交底工作,编制和探讨施工方案及措施部署,支配出分段分期的施工支配目标和措施,做好图纸翻样工作3, 物资打算材料构(配)件, 预制品, 机具和设备是保证施工顺当进行的物资基础,这些物资的打算工作必需在开工之前完成,依据各种物资的需用支配,分别落实货源,提前订货,支配运输和储备,使能满足连续施工的需求4, 劳动组织打算建立工程项目的领导机构,设立现场项目部,调集精干施工队伍进场,进行施工组织设计, 支配及技术交底,并建立健全各项管理制度5, 测量定位打算依据建设单位供应的测量基准点和水准点,建立适合本工程的测量定位网络和标高限制网络6, 混凝土级配资料打算针对本工程所用的不同等级的砼进行协作比优化设计,做好试配工作对本工程所采纳的主要原材料将严格按规范要求进行检验,取样等工作,把好原材料质量关第4章 施工总平面布置依据本工程的规模与特点,生产区与生活区基本分开,施工道路进出便利, 畅通, 场地利用合理不影响地下室开挖时周边的荷载限制满足文明施工, 双标化管理的要求,提高施工效率等原则进行布置一, 施工机械布置依据建筑物的总长及工作量,共布置60T.M塔吊一台,门式井架2台,施工电梯2台,以满足1#楼及2#楼主体及装饰阶段垂直运输。
布置砼拌和机共两台,砂浆机先后布置四台,其他施工机械见附表二, 临时设施搭设支配 因场地狭小,施工生活用房全部按派就近租用民房施工性临时建筑如木工棚, 钢筋加工棚, 材料库以及施工办公用方则支配在现场1. 施工道路与场地在本标段工程范围砌围墙与其他标段分开,在地下室开挖时期,周边做坚实的临时运土车辆道路在区域内肯定距离开门,进出便利,挖土运输车辆要避开长距离倒车,提高车辆运土效率临时道路在地下室期间可用石道渣铺平,利用挖土机整平压实地下室完成后,依据文明施工, 双标化管理要求,场内道路,场地做硬化地坪各区地坪浇砼厚度依据实际运用功能须要而定场内分区设排水沟,排入总窨井沉淀后排入市政排水口2. 材料堆放场中所要堆放的材料要依据品种, 规格, 分类堆放,钢筋, 模板等材料要与垂直运输设备对应布置堆放,尽量削减二次搬运砂, 石堆放与砼, 砂浆拌和机对应布置堆放并与垂直运输机械保持有活动余地的距离三、 施工及消防用水本工程利用城区给水管道路周边可设消防水龙头,以确保施工期间的消防平安用水施工干脆用水地面布置直径为D40水管,干脆上水管,其他分支用D25分设水龙头,满足施工期间保养砼,湿砖等以及生活用水。
楼层平面上水管均可利用井道设置避开设在外架位置,湿透墙面粉刷导致做涂料时墙面干湿不均,涂料色泽也不一样,影响质量由于高层施工给水管压力不能满足施工须要时,配备增压泵解决上部施工用水压力泵的抽水泵可利用地下室水池作为储水再与原有已布置的水管联网,来满足运用要求一、 施工用电工程施工机械设备用电量计算,合计为480KVA因打桩期间不布置其他大型设备,故不作为同期用电实际平均用电量依据我公司以往施工试验,以简化计算为450×0.6=270KVA,上述计算,现场配备一台315KVA,变压器可满足施工用电须要从变压器引出时需装置总配电箱总配电箱须要安装空气开关,触电爱护器,总闸刀及要插座依据现场实际,文明施工双标化,确保平安生产,室外电缆线采纳敷设在地沟内,过路加钢管爱护,每20m设二级安排电箱塔吊等大型机械设备设专用配电箱与其他设备用电分开其他移动电箱, 电缆均用橡胶电缆线,移动电箱均安装漏电器,固定电箱均采纳三相五线制照明灯杆电缆线用PVC护套管沿杆固定,总之严格按用电管理规定执行进场主要施工机械表序机械设备名称规格型号数量(台)额定功率(kW)备 注1桩机GPS1521252物料提升机SSE100A44×3钢筋对焊机UN1-751754钢筋调直机GJ7-40175钢筋切断机GQ4022×76钢筋弯曲机GW4022×2.87木工平刨机MB-10022×38木工圆盘机MJ10622×9型材切割机Y90L-00B322×2.210砼拌和机JZ35033×7.511砂浆机HJ37555×312插入式振动机ZX501010×13平板式振动机B-1144×14电焊机AX-30044×1215电焊机BX3-500-2116潜水泵QY-71010×17电动套丝机SQ1//222×18台钻25IB119电动试压泵SYB150120砂轮切割机ф4022×21热熔焊机122塔吊123高速提升架2第5章 施工方法及技术措施第1节 基础工程施工1.1 定位标高轴线限制一, 定位标高轴线限制依据总图坐标系及限制TBM点用经纬仪投点引测,以施工图主要轴线定点,并设以特殊标记,用砼加以爱护。
龙门桩板均用钢管制作就位,离轴线不少于3M,用油漆标好各轴线编号用钢锯锯一小凹槽,在龙门管轴线定位前标高引入,以钢管面为统一标高在桩位放样前对各轴线及编号必需逐一进行技术复核以免出现差错遇到桩机进退场或运输管桩须要龙门桩短暂移开时,必需先引出桩待上述工作完成后复原打桩过程每个轴线均严格受控,以便于随时复核桩管位置1.2 桩基工程及支护桩施工概况及工期限制本工程采纳素混凝土桩复合地基设计桩径φ400,桩距为1200×1200正方形布置,有效桩长8米,桩混凝土等级为C25,共有1136根桩桩长按实调正,基桩单桩竖向承载力特征值R0=250KPa桩基完成做静载试验本工程采纳螺旋钻成孔灌注桩施工复合地基CFG桩 螺旋钻成孔灌注桩系利用电动机带动钻杆转动,使钻头螺旋叶片旋转削土,土块随螺旋叶片上升排出孔口,至设计深度后,进行孔底清理方法是在原深处空转清土,然后停止回转,提钻卸土,如严峻塌孔,有大量的泥土时,需回填砂或粘土重新钻孔或往孔内倒少量土粉或石灰粉;少量浮土泥浆不易清除时,可投入一些25~60mm的碎石或卵石插实以挤密土壤,免桩承重后发生大量下沉目前运用比较广泛的为长螺旋钻,易保持孔形,工效较高,钻孔直径400mm;孔深可达10m。
螺旋钻孔机规格与技术性能 表10-19 项 目LZ型长螺旋钻KL600型螺旋钻机BZ-1型短螺旋钻ZKIA00(ZKL600)钻孔机BQZ型步履式钻孔机DZ型步履式钻孔机钻孔最大直径/mm钻孔最大深度/m 钻杆长度/m 钻头转速/r/min 钻进速度/m/min 电机功率/kW300, 600 15 63-116 40400, 500 15, 15, 50 50, 55 300 800 8, 11, 845 40400(600) 12~16 22 80 30-55 400 8 9 85 1 221000 1500 30 22水泥搅拌桩施工工艺及质量深基坑支护采纳水泥深层搅拌桩总则1.2.1.1.1 适用范围本标准适用于本企业工业与民用建筑及市政交通工程采纳水泥搅拌桩加固地基的工程,也适用于水泥土桩墙支护工程1.2.1.1.2 编制参考标准及规范1, 《建筑地基基础工程施工质量验收规范》 GB 50202-20022, 建筑施工手册3, 《地基处理技术规范》 JGJ 79-20021.2.1.2 术语, 符号水泥搅拌桩 soil-cement mixed pile foundation 利用水泥做固化剂,通过搅拌机械将其与地基土强制搅拌,硬化后构成的地基。
1.2.1.3 基本规定1.2.1.3.1 一般规定1. 地基基础工程施工前,必需具备完整的地质勘察资料及工程旁边管线, 建筑物, 构筑物和其它公共设施的构造状况,必要时应作施工勘察和调查以确保工程质量及接近建筑的平安2. 施工单位必需具备相应专业资质,并建立完善的质量管理体系和质量检验制度3. 从事地基基础工程检测及见证试验的单位,必需具备省级以上(含省, 自治区, 直辖市)建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书4. 施工过程中出现异样状况时,应停止施工,由监理或建设单位组织勘察, 设计, 施工等有关单位共同分析状况,解决问题,消退隐患,并应形成文件资料1.2.1.3.2 质量目标符合国家规范及设计要求1.2.1.4 施工打算1.2.1.4.1 技术打算1. 熟识施工图纸及设计说明和其它设计文件2. 施工方案审核, 批准已经完成3. 依据施工技术交底, 平安交底进行各项施工打算4. 施工前应检查水泥及外掺剂的质量,桩位, 搅拌机工作性能, 各种计量设备(主要是水泥流量计及其它计量设备)完好程度1.2.1.4.2 材料要求水泥:采纳簇新水泥,出厂日期不得超过三个月,必需具有出厂合格证与质保单并应做复试。
外加剂:所采纳外加剂须具备合格证与质保单,满足设计各项参数要求1.2.1.4.3 主要机具机具设备包括:深层搅拌机, 起重机, 水泥制配系统, 导向设备及提升速度量测设备等深层搅拌机及与之配套的起吊设备1.2.1.4.4 作业条件1. 深层搅拌法施工的场地应事先平整,清除桩位处地上, 地下一切障碍物(包括大块石, 树根和生活垃圾等)场地低洼时应回填粘性土料,不得回填杂填土基础底面以上宜预留500mm 厚的土层,搅拌桩施工到地面,开挖基坑时,应将上部质量较差桩段挖去2. 施工前应标定深层搅拌机械的灰浆泵输浆量, 灰浆经输浆管送达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,并依据设计要求通过成桩试验,确定搅拌桩的配比和施工工艺3. 施工运用的固化剂和外掺剂必需通过加固土室内试验检验方能运用固化剂浆液应严格按预定的配比拌制制备好的浆液不得离析,泵送必需连续,拌制浆液的罐数, 固化剂与外掺剂的用量以及泵送浆液的时间等应有专人记录4. 应保证起吊设备的平整度和导向架的垂直度1.2.1.4.5 质量关键要求钻杆垂直度不大于1.5%钻杆提升速度不得超过1.2.1.4.6 职业健康平安关键要求操作工人进入施工场地必需戴好平安帽,严禁酒后操作和施工。
机械操作人员必需身体健康,培训合格, 持证上岗,非专业人员禁止操作机械在运用电动工具时,用电应符合《施工现场临时用电平安技术规范》JGJ46-88上灰工上岗时应实行带口罩等防止粉尘的措施,防止粉尘吸入1.2.1.4.7 环境关键要求1. 要有限制水泥灰尘飞扬的措施2. 施工现场应设置围档式垃圾集中堆放场所,并有明显标识3. 施工垃圾不得随意消纳,垃圾消纳必需符合国家, 地方环境爱护相关规定4. 施工机械不得有滴漏油现象,修理时要实行接油漏措施,禁止油污干脆滴漏在地表上,以防造成大地土壤污染5. 在施工过程中应防止噪声污染,在施工噪声敏感区域宜选择低噪声设备,也可实行其他降低噪声的措施1.2.1.5 施工工艺1. 深层搅拌法的施工程序为:搅拌机定位→预搅下沉→制配水泥浆(或砂浆)→喷浆搅拌, 提升→重复搅拌下沉→重复搅拌提升直至孔口→关闭搅拌机, 清洗→移至下一根桩, 重复以上工序2. 施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐砂浆泵与深层搅拌机接通,开动电动机,搅拌机叶片相向而转,借设备自重,以的速度沉至要求加固深度;再以的匀称速度提起搅拌机,与此同时开动砂浆泵浆砂浆从深层搅拌中心管不断压入土中,由搅拌叶片将水泥浆与深层处的软土搅拌,边搅拌边喷浆直到提至地面(近地面开挖部位可不喷浆,便于挖土),即完成一次搅拌过程。
用同法再一次重复搅拌下沉和重复搅拌喷浆上升,即完成一根柱状加固体,外形呈现“8”字形,一根接一根搭接,即成壁状加固体,几个壁状加固体连成规成一片,即成块状3. 施工中固化剂应严格按预定的协作比拌制,并应有防离析措施起吊应保证起吊设备的平整度和导向架的垂直度成桩要限制搅拌机的提升速度和次数,使连续匀称,以限制注浆量,保证搅拌匀称,同时泵送必需连续4. 砂浆水灰比设计无要求时采纳,水泥掺入量一般为水泥重量的12%~17%5. 搅拌机预搅下沉时,不宜冲水;当遇到较硬土层下沉太慢时,方可适量冲水,但应考虑冲水成桩对桩身强度的影响6. 每天加固完毕,应用水清洗贮料罐, 砂浆泵, 深层搅拌机及相应管道,以备再用1.2.1.6 质量标准1. 搅拌机喷浆提升的速度和次数必需符合施工工艺的要求,应有专人记录搅拌机每米下沉或提升的时间,深度记录误差不得大于50mm,时间记录误差不得大于5s,施工中发觉的问题及处理状况均应注明2. 施工过程中应随时检查施工记录,并对每根桩进行质量评定对于不合格的桩应依据其位置和数量等具体状况,分别实行补桩或加强邻桩等措施3. 搅拌桩应在成桩后7d 内用轻巧触探器钻取桩身加固土样,视察搅拌匀称程度,同时依据轻巧触探击数用对比法推断桩身强度。
检验桩的数量应不少于已完成桩数的2%4. 在下列状况下尚应进行取样, 单桩载荷试验或开挖检验:⑴经触探检验对桩身强度有怀疑的桩应钻取桩身芯样,制成试块并测定桩身强度;⑵场地困难或施工有问题的桩应进行单桩载荷试验,检验其承载力;⑶对相邻居桩搭接要求严格的工程,应在桩养护到肯定龄期时选取数根桩体进行开挖,检查桩顶部格外观质量5. 进行强度检验时,对承重水泥土搅拌桩应取90d 后的试件;对支护水泥土搅拌桩应取28d 后的试件6. 基槽开挖后,应检验桩位, 桩数与桩顶质量,如不符合规定要求,应实行有效补救措施7. 水泥土搅拌桩地基质量检验标准应符合表6.7 的规定表6.7 水泥土搅拌桩地基质量检验标准允许偏差或允许值项 序 检查项目单位 数值检查方法1) 水泥及外掺剂质量 设计要求 查产品合格证书或抽样送检2) 水泥用量 参数指标 查看流量表及水泥浆水灰比3) 桩体强度 设计要求 按规定方法主控项目 4) 地基承载力 设计要求 按规定方法1 机头提升速度 M/min ≤0.5 量机头上升距离与时间比2 桩底标高 mm ±200 测机头深度3 桩顶标高mmmm+100-50水准仪(最上部500mm 不计入)4 桩位偏差 mm <50 用钢尺量5) 桩径 <0.04D 用钢尺量,D 为桩径6) 垂直度 % ≤1.5 经纬仪一般项目7) 搭接 mm >200 用钢尺量1.2.1.7 成品爱护水泥搅拌桩未达到规定强度时不得在桩顶上大量堆载或让挖土机, 推土机等大型设备在其上面行驶以防使桩产生断桩等质量问题。
1.2.1.8 平安环保留意事项及措施1. 进入施工现场必需戴好平安帽,上塔必需系好平安带,严禁酒后操作和施工2. 电气设备必需全部接零接地,且设置漏电开关,需有专人负责和操作,并常常检查3. 立放塔架时,必需事前细致检查索具及连接部位的完好状况,发觉问题刚好细致处理,起落塔架时,应有专人负责指挥,严禁塔架起落范围内站人和放置设备1.2.1.9 质量记录1. 材料的合格证, 性能检测报告,进场验收记录和复验报告2. 隐藏工程记录3. 分项和单位工程检验记录4. 施工质量检验评定记录5. 施工现场检查记录6. 施工日记7. 其它相关的质量记录1.3 土方工程及基坑降水措施挖土过程围护因实行了支护措施,不必考虑放坡基坑开挖过程中要做好排水措施,防止地表水, 雨水浸泡地基基坑实行喷射井点降水措施,喷射井点降水是在井点管内部装设特制的喷射器,用高压水泵或空气压缩机通过井点管中的内管向喷射器输入高压水(喷水井点)或压缩空气(喷气井点)形成水气射流,将地下水经井点外管与内管之间的间隙抽出排走本法设备较简洁,排水深度大,可达8~20m,比多层轻型井点降水设备少,基坑土方开挖量少,施工快,费用低适于基坑开挖较深, 降水深度大于6m,土渗透系数为0.1~20m/d的砂土, 粉砂, 淤泥质土, 粉质粘土层中运用。
1)井点设备 喷射井点依据其工作时运用的喷射介质的不同,分为喷水井点和喷气井点两种其主要设备由喷射井管, 高压水泵(或空气压缩机)和管路系统组成1)喷射井管(图5—12)喷射井管分内管和外管两部分,内管下端装有喷射器,并与滤管相接喷射器由喷嘴,混合室, 扩散室等组成 为防止因停电, 机械故障或操作不当而突然停止工作时的倒流现象,在滤管的芯管下端设一逆止球阀喷射井点正常工作时,喷射器产生真空,芯管内出现负压,钢球浮起,地下水从阀座中间的孔进入井管当井管出现故障真空消逝时,钢球下沉堵住阀座孔,阻挡工作水进入土层 2)高压水泵 用6SH6型或150S78型高压水泵(流量为140~150m3/h,扬程78m)或多级高压水泵(流量50~80m3/11,压力为0.7~0.8MPa)1~2台,每台可带动25~30根喷射井点管 (3)循环水箱 钢板制,尺寸为2.5m×1.45m×1.2m (4)管路系统 管路系统包括进水, 排水总管(直径150mm,每套长60m), 接头, 阀门, 水表, 溢流管, 调压管等管件, 零件及仪表 喷射井点系统设备上海有成套设备生产供应。
(2)井点布置 喷射井点管的布置(图5一13)与井点管的埋设方法和要求与轻型井点基本相同基坑面积较大时,采纳环形布置;基坑宽度小于10m,采纳单排线型布置;大于10m时作双排布置喷射井管间距一般为2~3.5m;采纳环形布置,进出口(道路)处的井点间距为5~7m冲孔直径为400~600mm,深度比滤管底深lm以上 (3)施工工艺程序 设置泵房,安装进, 排水总管一水冲法或钻孔法成井一安装喷射井点管, 填滤料一接通进水, 排水总管,并与高压水泵或空气压缩机接通一将各井点管的外管管口与排水管接通,并通过循环水箱一启动高压水泵或空气压缩机抽取地下水一用离心泵解除循环水箱中多余的水一测量观测井中地下水位 (4)井点埋设与运用图1喷射井点管构造1一外管;2一内管;3一喷射器;4一扩散管;5一混合管; 6一喷嘴;7一缩节;8一连接座;9一真空测定管;10一滤管芯管;11一滤管有孔套管;12一滤管外缠滤网及爱护网;13一逆止球阀;14一逆止阀座; 15一护套;16一沉泥管图2喷射井点设备及布置 (b)喷射井点竖向布置; (b)喷射井点平面布置l一喷射井点;2一滤管;3一集水总管;4一排水总管;5一高压水泵;6一集水池;7一低压水泵;8一压力表;9一真空测定管;10一水位观测井;11一基坑点当管井 安装前应对喷射井点管逐根冲洗,检查完好始可运用。
井点管埋设宜用套管冲枪(或钻机)成孔,加水及压缩空气排泥,当套管内含泥量经测定小于5%时才下井管及灌砂,然后再将套管拔起下井管时水泵应先起先运转,以便每下好一根井管,马上与总管接通(不接回水管)后刚好进行单根试抽排泥,并测定真空度,待井管出水变清后为止,地面测定真空度不宜小于93.3kPa,全部井点管沉设完毕后,再接通回水总管,全面试抽,然后让工作水循环进行正式工作各套进水总管均应用阀门隔开,各套回水总管应分开 运用时开泵压力要小些(小于0.3MPa),以后再渐渐正常抽水时如发觉井管四周有泛砂冒水现象,应马上关闭井点管进行检修工作水应保持清洁,试抽2d后应更换清水,以减轻工作水对喷嘴及水泵叶轮等的磨损,一般经7d左右即可稳定,起先挖土 (5)喷射井点计算 喷射井点的涌水量计算及确定井点管数量与间距, 抽水设备等均与轻型井点计算相同水泵工作水需用压力按下式计算:土方开挖土方开挖至设计标高后,会同甲方, 设计, 监理单位对基槽(坑)进行验收,验收合格后立刻进入下一道工序施工,避开地基扰动依据总图坐标系及限制TBM点用经纬仪投点引测,以施工图主要轴线定点,并设以特殊标记,用砼加以爱护。
龙门桩板均用钢管制作就位,离轴线不少于3M,用油漆标好各轴线编号用钢锯锯一小凹槽,在龙门管轴线定位前标高引入,以钢管面为统一标高在桩位放样前对各轴线及编号必需逐一进行技术复核以免出现差错遇到桩机进退场或运输管桩须要龙门桩短暂移开时,必需先引出桩待上述工作完成后复原打桩过程每个轴线均严格受控,以便于随时复核桩位置1.4 地下室片筏基础及垫层施工本工程地下室底板成整体一次浇砼完毕,起防水作用为防止由于基坑施工过程,地基上受雨季水量影响,水位不稳定,上升时产生土壁压力,产生流砂向基坑内流淌(凡一在钢筋扎好时),无法清理干净,影响工程质量,除保证墙体质量外必需做水泥砂浆粉刷,甚至一个小孔均应引起重视砌基坑墙前先做墙基砼垫层,然后弹线砌墙,为了因浇砼前下雨或遇到特殊状况,可以用水泵抽 水,每只深坑底面在适当位置,做一个直径400×400×深300小坑,以利抽去明水,保证浇砼质量为了保证砼垫层在基坑边一周不产生水平裂缝,不进水,必需保证基坑砌完后的回填土夯实质量,为不使墙体产生松动,尽量不用重锤夯实法施工,可待墙体相对而言达到肯定强度时回土,适量浇水以湿土再用小木夯一段一段,分皮夯实回填土后复核基坑几何尺寸正确。
不应基坑已成型待扎钢筋时,发觉基坑尺寸偏位或尺寸达不到设计要求翻工重做严峻影响工程进度或工程质量1.5 地下室钢筋工程工程概况 地下室工程既是基础工程,又有主体工程性质的施工内容因为地下室是有层高,有功能性的建筑空间,因此地下室工程中的钢筋工程要完成基础底板和上部框架剪力墙结构二部分 第一部分地下室片筏底板基础上, 下皮纵横钢筋必需预先考虑好先后次序,才能起先穿行,否则穿错将前功尽弃特殊是人防区域,人防结构有特殊要求,不能以一般规范施工,上, 下皮双层钢筋均要穿入梁的内部,更是加大铺设钢筋工作量及难度绑扎的钢筋在安装时销有不慎有所移动连锁反应,很难订正以上种种难度均对钢筋质量产生影响,因此必需引起班组的重视为了保证钢筋质量验收合格率100%,依据工程特点和支配工期,实行以下施工措施:班组综合素养要好:翻样师傅对钢筋制作, 绑扎, 排场阅历要足班组力气要强,能刚好调动所需数量的劳动力进场,能协调, 协作好项目部工作把关的老师傅要多,对大面积地下室钢筋工程施工相当熟识且有丰富阅历没有以上条件是难以完成本工程钢筋任务的钢筋质量要合格:依据公司ISO质量限制程序文件规定,对钢材供应的厂家或供应商,进行质量保证实力的合同评审。
在物资分承包方名录内选择, 选购 ,把好选购 第一道关每批钢材进入施工现场应有出厂合格证和试验报告,对各项钢材物理指标进行审核对钢材进行验收时,目测其无锈蚀, 无班点剥落, 无裂缝, 无园形直径变形等外观缺陷必要时可马上进行冷弯及延长率试验,以免数量多时,混入钢筋堆中,难以退货坚决拒绝无生产厂家, 无炉号, 无出厂质量保证书或供应的资料不对应的钢筋收进现场,混入钢筋堆中钢筋复试要刚好进行,成批量的钢筋必需按规定批量进行原材料复试钢筋加工制作前必需拿到合格的复试验报告单,才能运用,不得先用后试试件取料按质检站规定必需有见证人在场,经同意,再在某件钢筋中取料钢筋焊接要牢:钢筋焊接先进行试焊,然后进行批量焊接,焊工必需持证上岗按设计要求进行焊接,如搭接焊, 对焊, 坡口焊, 竖向对焊等没有得到项目部同意,不得随意选择哪种焊接,。
