文档详情

污水排放施工专项方案

d****
实名认证
店铺
DOCX
15.76KB
约8页
文档ID:168924318
污水排放施工专项方案_第1页
1/8

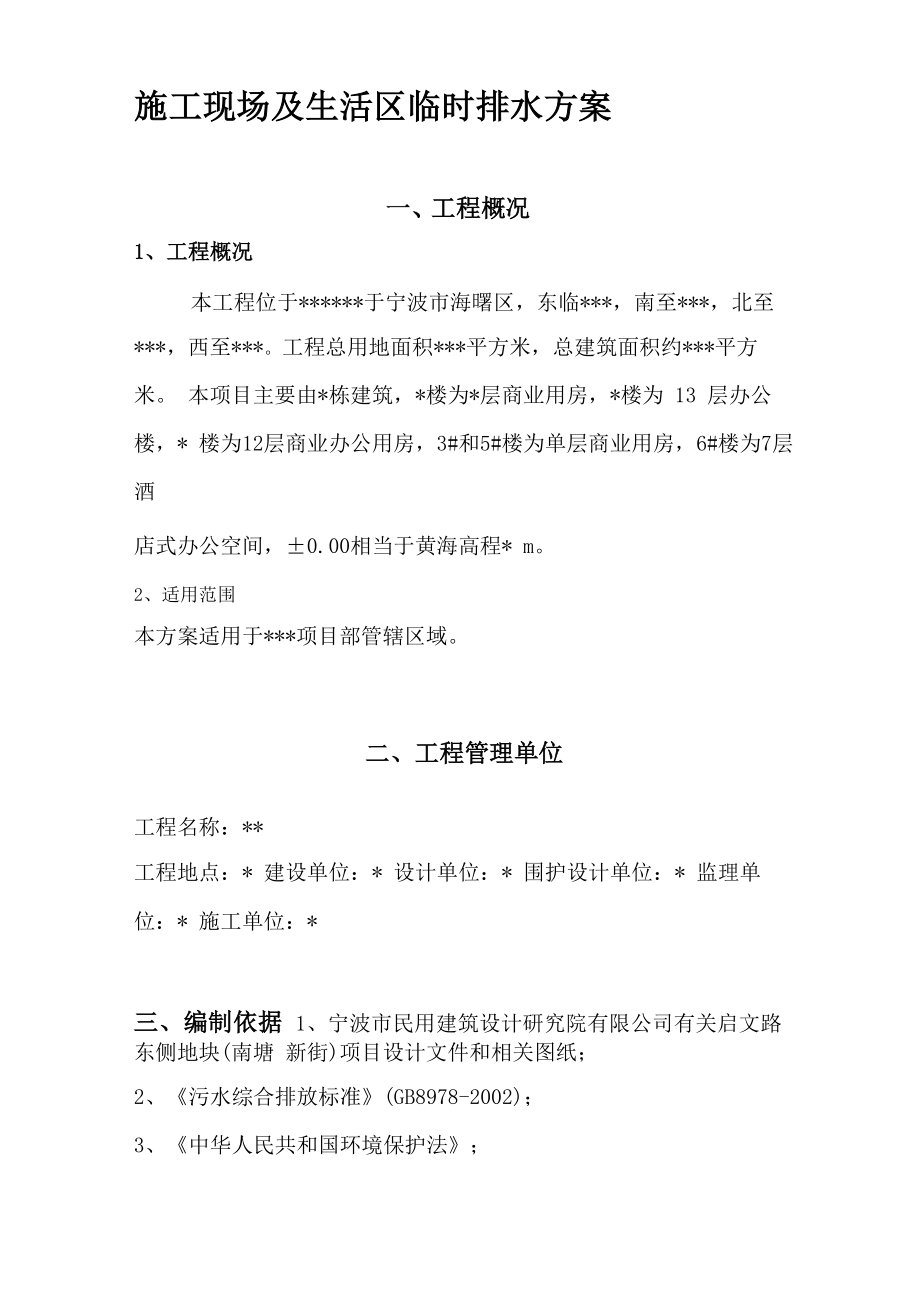

施工现场及生活区临时排水方案工程概况1、工程概况本工程位于******于宁波市海曙区,东临***,南至***,北至***,西至***工程总用地面积***平方米,总建筑面积约***平方米 本项目主要由*栋建筑,*楼为*层商业用房,*楼为 13 层办公楼,* 楼为12层商业办公用房,3#和5#楼为单层商业用房,6#楼为7层酒店式办公空间,±0.00相当于黄海高程* m2、适用范围本方案适用于***项目部管辖区域二、工程管理单位工程名称:**工程地点:* 建设单位:* 设计单位:* 围护设计单位:* 监理单位:* 施工单位:*三、编制依据 1、宁波市民用建筑设计研究院有限公司有关启文路东侧地块(南塘 新街)项目设计文件和相关图纸;2、 《污水综合排放标准》(GB8978-2002);3、 《中华人民共和国环境保护法》;4、宁波市建设工程的有关规定;四、污水排放管理目标生产、生活用水排放控制在国家规定范围内,项目部根据施工组 织设计、现场平面布置图等要求,在施工前对职工宿舍、食堂、办公 区、生产区认真选址,以方便、安全、达标为目标布置在施工过程 中现场设置集水井及沉淀池,沉淀后排放到邻近尾托渠内。

项目部还 确定:由技术负责人组织、编制污水排放管理方案、管理目标,对现 场管理人员进行职责分配,明确岗位,并及时请环保部门检测污水 排放标准:生活污水:先经过隔油池处理,达到国家二级排放标准生产污水:排放前无明显悬浮物,达到国家二级排放标准五、管理人员职责项目经理职责:为污水排放管理第一负责人,执行国家有关法律 法规,确定各管理人员职责,协调各管理人员之间关系,组织联系相 关部门进行检测技术部负责人:负责组织《排污管理方案》的编制、修订、分配、 监督各职责人员进行方案的执行实施;组织相关法律法规、标准的学 习安全员:监督、巡查污水排放情况,负责日常安全检查,对集水 井、沉淀池、排水沟定期检查技术员:协助编制《排污管理方案》,根据方案对实施人员进行 详细的交底并监督执行施工员:在施工过程中严格执行排污管理方案定期组织清理沉 淀池、排水沟并作好记录六、排污控制措施施工期间的水污染主要是施工泥浆水、车辆冲洗水、施工人员生 活污水、雨季地表径流等1、废水排入城市下水道,悬浮物执行《污水综合排放标准》(GB8978-2002 )中的二级标准150mg/L;废水排入自然水体,悬浮物 执行《污水综合排放标准》(GB8978-2002)中的二级标准150mg/L。

2、 根据不同施工场地排水网的走向和过载能力,选择合适的排口位 置和排放方式3、 在工程开工前完成工地排水和废水处理设施的建设,并保证工地 排水和废水处理设施在整个施工过程的有效性,做到现场无积水、排 水不外溢、不堵塞、水质达标4、 泥浆水产生处设沉淀池,沉淀池的大小根据排水量和所需沉淀时 间确定5、 在季节环保措施中制定有效的雨季排水措施;施工现场配备有效 的废浆处理设备6、 根据施工实际,考虑宁波市降雨特征,制定雨季排水方案,避免 废水无组织排放、外溢、堵塞城市下水道等污染事故发生的排水应急 响应工作方案,并在需要时实施7、施工现场设置料库,库房地面做防渗漏处理,储存、使用、保管 专人负责,防止油料跑、冒、滴、漏污染土壤、水体七、施工现场排水管线布置1、雨水排放:排水沟设计为沿基坑周边围护梁与放坡交界处设置东西两侧每隔50M设雨水集水井一个,上盖雨水篦子雨水井一侧进行硬化路面放坡,坡向雨水篦子,坡度为1%雨水经排水沟排向雨水井内,经沉 淀后通过排水泵排入西边两个大型沉淀池中详见临时排水平面布置 图2、车辆冲洗排放出入口大门处设两道排水沟,上部加设承重雨水篦子,并与场区 两个大型沉淀池排水系统连通。

大门口内设车辆冲洗系统,并指派专 人负责,对出入车辆轮胎、底盘进行冲刷,冲刷水通过承重篦子汇入 集水井排入现场排水系统,防止污染周边环境3、施工现场的生产污水经两个大型沉淀池澄清后排入西侧启文路地 下污水井内,一般生活用水和砼养护用水直接排入现场排水沟内八、施工现场主要排水点施工现场主要排水点有雨水、砼试块养护室排水、冲洗车辆排水、 现场卫生间排污水,故排水量分析如下表:1沉淀池排水主体施工阶段0.3m3/d无毒无味含少量沙土集中处 理;2现场卫生间排污水施工期间1m3/d化粪池集中、定期清理;3 雨水不定时不定量无毒无味含少量沙土通过二次沉淀;4冲洗车辆排水 土方开挖阶段和雨天1m3/d无毒无味含少量沙土 通过二次沉淀九、生活区排水管道布置1、生活区污水排放主要考虑厨房、洗手池、卫生间的污水排放,食 堂及洗手池的排放经过隔油池排入污水管沟内;厕所污水直接排入院 内化粪池,经大型沉淀池后排入污水管道;雨水经过雨水井收集后通 过DN200雨水管道排入院内污水管道;院内共设置集水井一个(上盖 雨水篦子)、化粪池一个8.2 经常向广大职工宣传教育节约用水,减少生活污水的排放量;教 育职工使用环保型洗涤用品,减少生活污水的污染程度。

十、施工顺序排水管道暗敷施工顺序为:管沟及管井定位放线一管沟开挖及坡 度控制一垫层施工一排水管道敷设一管井砌筑一管道土方回填一井 盖安装一道路恢复及校正井盖标高排水明沟施工顺序为:明沟清淤f沟槽边坡修整f定位放线f排 水管道接入明沟f明沟护坡施工十一、主要施工方法及技术措施1、 管沟开挖应先按施工方案规定的坡度粗略开挖,再分层按坡度要求做出坡 度线,每隔3m左右做出一条,以此为准进行铲坡2、 垫层施工管沟开挖完毕后进行管道垫层的施工,管道垫层为素混凝土垫层,垫层厚度不得低于10cm,垫层施工前将槽底找平夯实,并钉短钢 筋头以控制垫层标高混凝土在现场搅拌,用翻斗车运至工作面,对于较浅管沟直接用 铁锹将混凝土传递至工作面,对于较深的检查井底垫层混凝土用溜槽 溜送至工作面混凝土摊铺好后要抹平压实,严格按照所钉钢筋头标高控制垫层 上表面高度3、 排水管敷设 就位:提前将排水管到运送至管沟边并固定可靠,管子就位下入沟槽时位置要准确安装:管道安装管必须垫稳,坡度应符合设计要求,管内应保持 干净,不得有杂物接口:混凝土管道采用抹带接口,抹带前应将管口的外壁凿毛,扫净,管径小于或等于500mm时,抹带可一次完成;当管径大于500mm 时,应分两次抹成,抹带不得有裂纹;钢丝网在管道就位前放入下方, 抹压砂浆时应将钢丝网抹压牢固,钢丝网不得外露;抹带厚度不得小于管壁的厚度,宽度为150mm。

4、排水沟 排水渠采用抹细石混凝土护坡,每隔30米设一条伸缩缝清淤完成后,测量人员放出边线、坡脚线,进行挖沟修坡,修 坡时要做到坡面平整坚实,个别土方未填到位处采用人工培土夯实沟底铺设50mm厚细石混凝土,抹平压实,向集水井找0.2%坡排污管理方案沟壁抹30mm厚细石混凝土,每边上卷至坡顶500mm,抹平压光十二、施工管理措施1、 质量管理措施 排水沟的坡度,符合设计要求,严禁无坡或倒坡 按排水检查井分段试验,试验水头应以试验段上游管顶加 lm时间不少于30mm管道包封要严格按照施工工艺进行,包封到规定强度后方可进行 土方回填,以免由于振动引起开裂2、 安全文明施工措施基坑及沟槽开挖的土方按要求及时由自卸车弃运至指定地点, 在清挖和运输途中,不污染施工区周边环境,做好便民、不扰民每天组织专人在进出道口及周边地区清除垃圾,清扫道面,美 化、优化、净化施工现场环境施工期间,现场设立固定的保洁工, 对材料运输机械漏洒的材料及时清扫,保持现场经常性的整洁及时 将施工及生活废弃物运至指定的地点弃置工程完建后,施工人员在退场前,将拆除一切必须拆除的临时设 施和其它设施,做好施工区周遍环境的清理,给周围居民创造良好的 生活环境。

工程项目部与进场人员订立治安有关制度:遵守操作规程,禁 止野蛮施工;爱护现场设施和设备,保持现场整洁;施工操作人员都 要按规定佩戴劳保用品3、 雨期施工措施土方雨季施工:进入雨季的土方工程,要根据天气情况及工程 特点合理安排机具和劳力,组织快速施工,做到随挖、随填、随压 沟槽、路基要深挖纵向或横向排水沟,使雨水及时排入已有排水系统 如遇大雨,需增加抽水设备,提高抽排能力,防止基础被雨水浸泡 雨前要选择遇雨易翻浆处或低洼处等不利地段先行施工雨后要重点 检查路拱及边沟等排水设施的排水情况,路床渍水情况砼工程雨季施工:未凝固的砼雨前需进行覆盖保护,防止被大 雨冲刷,使水泥浆流失砼抹面需在无雨干燥条件下进行,严禁雨中 作业十三、 水污染发生后的处理措施施工期间,一旦发生水污染,必须采取有效措施及时治理1、 生活产生污水污染时,各级单位必须采取措施阶段污水水源,将 污水分流至指定的排放地点,防止人误用污水,对人身造成伤害,必 要时要指定应急预案2、生产产生污水污染时,各级单位积极组织人力物力完善排水设施 做好污水的疏导治理工作,将损失危害控制在最小,以免造成更大的 伤害。

下载提示
相关文档
正为您匹配相似的精品文档
