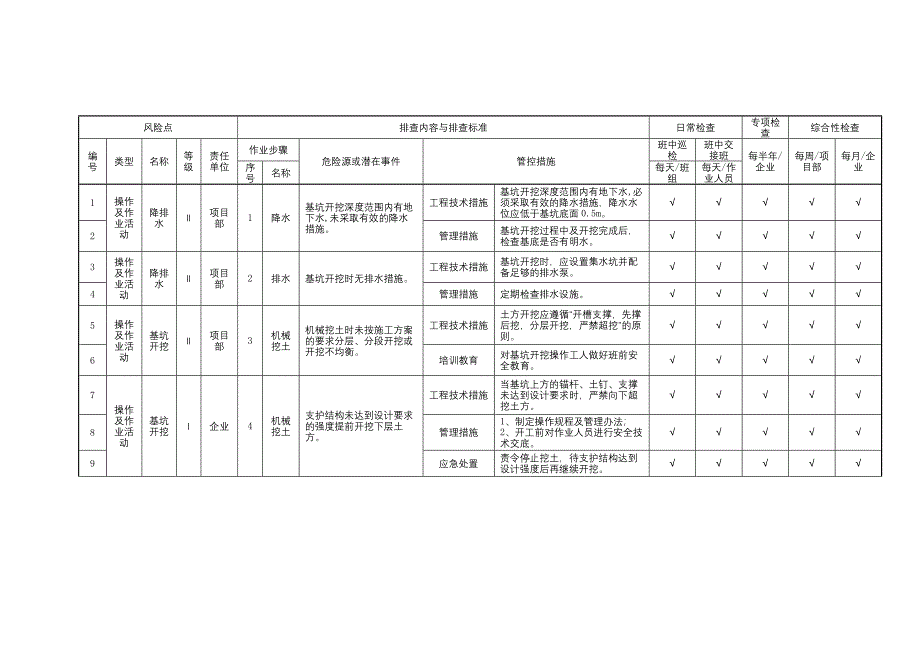

风险点排查内容与排查标准日常检查专项检查综合性检查编号类型名称等级责任单位作业步骤危险源或潜在事件管控措施班中巡检班中交接班每半年/企业每周/项目部每月/企业序号名称每天/班组每天/作业人员1操作及作业活动降排水Ⅱ项目部1降水基坑开挖深度范围内有地下水,未采取有效的降水措施工程技术措施基坑开挖深度范围内有地下水,必须采取有效的降水措施,降水水位应低于基坑底面0.5m√√√√√2管理措施基坑开挖过程中及开挖完成后,检查基底是否有明水√√√√√3操作及作业活动降排水Ⅱ项目部2排水基坑开挖时无排水措施工程技术措施基坑开挖时,应设置集水坑并配备足够的排水泵√√√√√4管理措施定期检查排水设施√√√√√5操作及作业活动基坑开挖Ⅱ项目部3机械挖土机械挖土时未按施工方案的要求分层、分段开挖或开挖不均衡工程技术措施土方开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则√√√√√6培训教育对基坑开挖操作工人做好班前安全教育√√√√√7操作及作业活动基坑开挖Ⅰ企业4机械挖土支护结构未达到设计要求的强度提前开挖下层土方工程技术措施当基坑上方的锚杆、土钉、支撑未达到设计要求时,严禁向下超挖土方√√√√√8管理措施1、制定操作规程及管理办法;2、开工前对作业人员进行安全技术交底。
√√√√√9应急处置责令停止挖土,待支护结构达到设计强度后再继续开挖√√√√√A表B.1(续)10操作及作业活动基坑开挖Ⅱ项目部5机械挖土基坑开挖过程中未采取防止碰撞支护结构或工程桩的有效措施工程技术措施开挖过程中,专业人员应旁站指挥,确保开挖时不碰撞到支护结构和工程桩√√√√√11管理措施安排专人负责,确保安全√√√√√12操作及作业活动基坑开挖Ⅲ班组6机械挖土基坑内土方开挖机械的安全距离不符合规范要求工程技术措施多台机械开挖时,挖土机间距应大于10m√√√√√13管理措施设置专人管理,施工现场安排专人进行巡视√√√√√14应急处置责令挖土机械保持安全距离√√√√√15操作及作业活动基坑开挖Ⅲ班组7机械挖土在各种管线范围内机械挖土作业未设专人监护工程技术措施作业前,应记录施工场地各种管线的地点及走向,并用明显的记号标示√√√√√16管理措施开挖前,制定安全防护措施,并安排专人现场监护√√√√√17操作及作业活动基坑开挖Ⅲ班组8人工修整基坑内未设置供施工人员上下的专用梯道或梯道设置不符合规范要求工程技术措施基坑内宜设置定型化专用通道√√√√√18操作及作业活动基坑开挖Ⅲ班组9人工修整人工修整时,上下垂直作业未采取防护措施。
工程技术措施上下垂直作业时,下层作业位置应在上层坠落半径之外,否则应设置安全防护层√√√√√19个体防护正确佩戴安全帽√√√√20操作及作业活动基坑支护Ⅲ班组10土钉施工土钉长度不足工程技术措施土钉长度应严格按照专项施工方案下料,土钉长度宜为开挖深度的0.5~1.2倍√√√√√21管理措施土钉安装前检查土钉长度,并形成记录√√√√√22应急处置更换足够长度的土钉√√√√√23操作及作业活动基坑支护Ⅲ班组11土钉施工土钉间距及角度不满足规范要求工程技术措施土钉间距及角度严格按照专项施工方案布置,间距宜为1.5m,梅花形布置,与水平面夹角宜为5~20度√√√√√24操作及作业活动基坑支护Ⅲ班组11土钉施工土钉间距及角度不满足规范要求管理措施土钉安装时检查土钉间距及角度,并形成记录√√√√√25应急处置按照方案设计调整土钉间距及角度√√√√√26操作及作业活动基坑支护Ⅲ班组12注浆注浆时,注浆管内材料放空工程技术措施向土钉孔注浆时,注浆管内应保持一定数量的砂浆,以防管体放空,砂浆喷出伤人√√√√√27管理措施注浆作业前对工人进行安全技术交底√√√√√28操作及作业活动基坑支护Ⅱ项目部13注浆使用灰浆泵前,泵内干硬灰浆等杂物未清理干净。
工程技术措施每次使用灰浆泵后,将输送管道中的灰浆全部泵出,并将泵和输送管道清洗干净√√√√√29管理措施注浆作业前应检查泵内有无干硬灰浆等杂物√√√√√30操作及作业活动基坑支护Ⅲ班组14混凝土面层施工喷射混凝土时,枪头前站人工程技术措施在喷射混凝土时,枪头前严禁站人,防止混凝土混合料伤人√√√√√31管理措施喷射作业前对工人进行技术交底√√√√√32个体防护作业人员按规定佩戴安全防护用品√√√√√33操作及作业活动基坑支护Ⅲ班组15混凝土面层施工喷射第一步基坑边坡时,基坑边无防护措施工程技术措施喷射第一步基坑边坡时,应在基坑上口用木板等防护进行堵边,防止喷射混凝土混合料伤人及物√√√√34应急处置停止作业,待防护措施到位后再继续进行喷射√35操作及作业活动基坑支护Ⅲ班组16泄水孔设置基坑边有透水层时未设置泄水孔工程技术措施基坑边有透水层时,应按施工方案在混凝土面层上设置排水管√√√√36管理措施检查基坑泄水孔是否严格按照方案设置√√√√37应急处置停止作业,按要求设置泄水孔√√√√38操作及作业活动基坑监测Ⅱ项目部17监测项目未按要求进行基坑工程监测工程技术措施开挖深度大于等于5m或开挖深度小于5m但现场地质情况和周围环境较复杂的基坑工程以及其他需要监测的基坑工程应实施基坑工程监测。
√√√√39管理措施检查基坑监测资料是否及时、齐全√√√√40操作及作业活动基坑监测Ⅱ项目部18监测频率监测的时间间隔不符合要求或监测结果变化速率较大未加密观测次数工程技术措施基坑监测频率应符合《建筑基坑监测技术规范》GB50497-2009中表7.0.3规定√√√√41操作及作业活动支撑拆除Ⅱ项目部19拆除顺序基坑支撑结构的拆除方式、拆除顺序不符合专项施工方案要求工程技术措施支撑拆除应严格按拆除方案进行,先施工的后拆除,后施工的先拆除,即从上至下分层进行√√√√√42管理措施基坑支撑结构拆除前,必须对施工作业人员进行书面安全技术交底√√√√√43个体防护拆除作业人员正确佩戴安全帽,高处作业正确佩戴安全带√√√√√44操作及作业活动支撑拆除Ⅱ项目部20机械拆除机械拆除作业时,施工荷载大于支撑结构承载能力工程技术措施机械拆除作业施工时,严禁超载作业或任意扩大使用范围√√√√45操作及作业活动支撑拆除Ⅲ班组21人工拆除人工拆除作业时,未按规定设置防护设施管理措施基坑支撑拆除范围内严禁非操作人员入内,拆除的零部件严禁随意抛落√√√√√。
