大理石、花岗岩、地砖施工工艺设计

z****
实名认证
店铺
DOCX
20.18KB
约11页
文档ID:135253259
大理石、花岗岩、地砖施工工艺设计_第1页
1/11

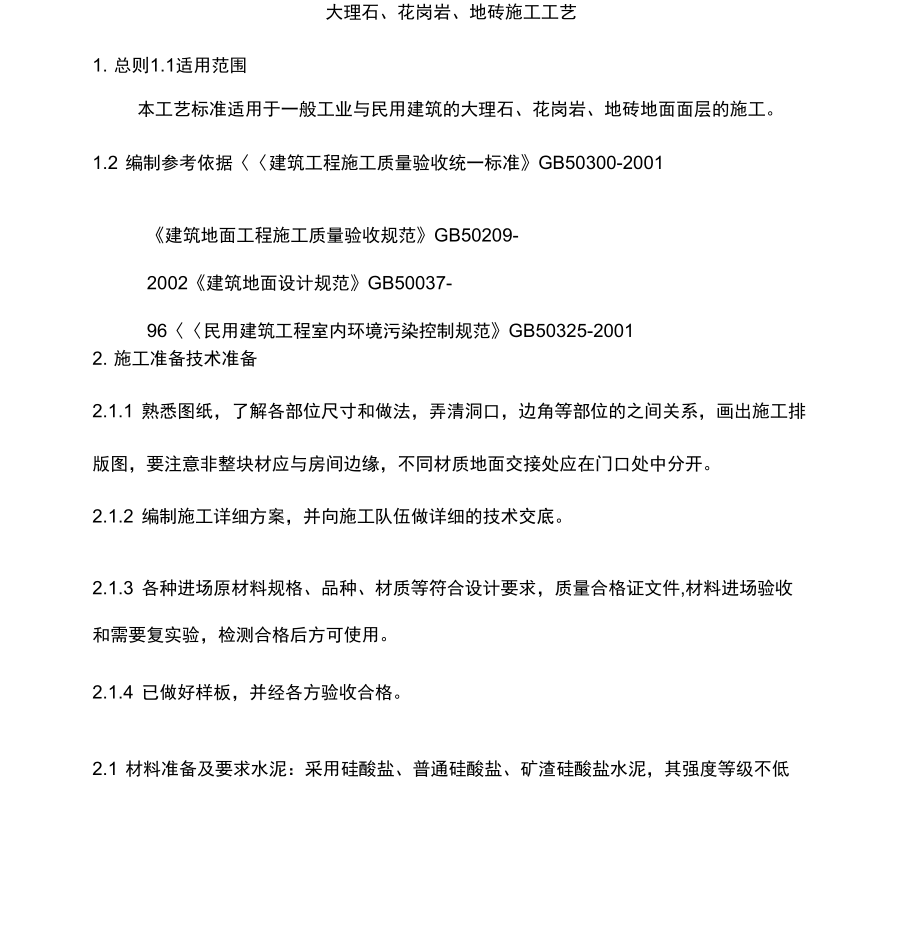

大理石、花岗岩、地砖施工工艺1. 总则1.1适用范围本工艺标准适用于一般工业与民用建筑的大理石、花岗岩、地砖地面面层的施工1.2 编制参考依据〈〈建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-2002《建筑地面设计规范》GB50037-96〈〈民用建筑工程室内环境污染控制规范》GB50325-20012. 施工准备技术准备2.1.1 熟悉图纸,了解各部位尺寸和做法,弄清洞口,边角等部位的之间关系,画出施工排版图,要注意非整块材应与房间边缘,不同材质地面交接处应在门口处中分开2.1.2 编制施工详细方案,并向施工队伍做详细的技术交底2.1.3 各种进场原材料规格、品种、材质等符合设计要求,质量合格证文件,材料进场验收和需要复实验,检测合格后方可使用2.1.4 已做好样板,并经各方验收合格2.1 材料准备及要求水泥:采用硅酸盐、普通硅酸盐、矿渣硅酸盐水泥,其强度等级不低于32.5,应有出厂合格证和复试报告,超过三个月的应做试验合格后方可使用2.2.1 砂:采用中粗砂,其含泥量不应大于3%砖:大理石、花岗岩、缸砖、陶瓷锦砖、陶地砖水泥花砖应符合国家标准和相应的产品各项技术指标。

2.2.2 检查:对进场的各类面层砖,应进行检查检验,颜色、规格、品种应设计要求,外观检查基本无色差,无缺棱掉角,无裂纹,表面平整无角齐整无窜角2.2 主要机具手推车、铁锹、靠尺、水桶、喷壶、铁木抹子、小线、卷尺、橡皮锤、平尺、钢丝刷、手提切割机、砂轮磨光机、刮杆、扫帚等2.3 作业条件内墙+50水平标高线已弹好,并校核无误2.4.1 墙面抹灰,层面防水已做完,门框已安装并加防护2.4.2 地面预埋各种管线做完,穿过楼面的竖管洞堵塞密实有地漏的房间好坡度,并完成蓄水试验办完隐蔽手续2.4.3 提前已选好砖,误差长、宽、厚不应超过1mm平整度不应超过观无缺陷,无色差,无缺棱掉角,无裂纹,表面平整无翘曲,强度、色格、品种、外形尺寸应符合设计要求和建材标准,并分类存放备用3. 施工工艺建材符合翘曲,边水应找0.5mm外泽、规建材符合翘曲,边水应找0.5mm外泽、规3.1 工艺流程基层处理—找标高弹线—试排砖—刷水泥浆—铺砂浆—铺面层—勾缝、擦缝—养护—贴踢脚板—检查验收3.2 操作工艺3.2.1基层处理:将校基层上的杂物清理干净,用钢丝刷刷掉粘结在基层上的砂浆,如有油脂污染应用10啾碱刷净并用清水及时冲洗干净。

也可采用钢丝圆盘磨石机清理,并清扫干净3.2.2 试拼排砖:在正式铺设前,对每一房间板块应按图案、颜色、纹理试拼,按两个方向编号排列,按编号码放整齐试排大房间内的两个互相垂直方向,铺设两条厚度不小于3cm的干砂,其宽度大于板块,根据试拼板块编号及施工大样图,结合房间实际尺寸,把板块排好,检查板块之间的缝隙,核对板块与墙面、柱子、洞口等部位的相对位置3.2.3 弹线:为了检查和控制板块位置,在房间内拉十字控制线,弹在碌垫层上,并引至墙面底部,然后依据墙面+50cm标高水平线找出面层标高,在墙上弹出面层水平标高线,弹水平线时要注意室内与楼道面层标高要求一致3.2.4 刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷水泥浆一层(水灰比0.4-0.5)不要刷的面积过大,随刷随铺砂浆,根据板面水平线,确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1:2-1:3的干硬性水泥砂浆,干硬程度以手握成团,落地即散为宜),厚度控制在放上板块高出水平线3-4mm铺好后刮平,用抹子拍实找平(铺摊面积不应过大)3.2.5 铺贴前应将板块用水浸湿,擦干和表面晾干方可铺设,根据房间拉的十字控制线,纵横各铺一行,作为大面积铺贴标筋用。

铺时应在十字控制线交点开始,先试铺合适,翻开板块,在找平层上抹一层水灰比0.5的素水泥浆,然后正式镶铺,按放时应四角同时往下落,用橡皮锤轻击,根据水平线振实用水平尺找平,铺完第一块两侧和后退方向顺序铺砌,铺完纵横行之后有了标准,可分段分区依次铺贴,一般房间宜从里向外铺设,板块与墙角,镶边和靠墙处应紧密砌合,不得有空鼓当尺寸不足整砖时,非整砖应用于边角处,横向平行于门口的第一排应为整砖,将非整砖排在靠墙位置纵向垂直门口,应在房间内分中,非整砖对称排放在两墙边处3.2.6擦缝修整:铺完3-4行应随时拉线检查缝格的平直度,超出规定应立即修整,并用橡皮锤拍实,此项工作应在结合层凝结之前进行3.2.7 勾擦砖缝:面层铺贴应在24小时内进行擦缝,勾缝,并用同品种、同标号、同颜色的水泥勾缝用1:1水泥细砂浆勾缝,深度为厚度的1/3,要求缝内砂浆密实,平整光滑,深浅一致,表面洁净擦缝如留缝隙很小时,要求擦缝平直,在铺实修整好的面层上用浆壶往缝里浇水泥浆,在用干水泥撒在缝子上,用棉纱团擦揉将缝隙擦满,最后将面层水泥浆擦干净3.2.8 养护:铺完砖24小时后进行洒水养护,时间不小于7天3.2.9 打腊:采用大理石、花岗岩面层,水泥砂浆达到强度后方可进行打腊,打腊方法详见水磨石地面面层工艺标准,打腊后面层应达到光滑洁亮。

3.2.10 镶贴踢脚板:踢脚板用砖,一般采用与地面块材同品种、同规格、同颜色的材料,踢脚板的立缝宜与地砖缝对齐,铺设时应在房间墙面两端头阴角处各镶贴一块砖,(出墙厚度和高度宜为10-15mm以此砖上口为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆使水泥浆和砂浆粘满整块砖,并及时粘贴在墙上,砖上楞子要跟线立即拍实,随机将挤出的浆刮掉,将面层擦干净(在粘贴前块材要浸水阴干,墙面刷水湿润4. 质量标准主控项目4.1.1 大理石花岗岩面层所用板块品种、规格、质量必须符合设计要求检查方法:观察检查和检查材质合格证4.1.2 面层与下一层结合应符合以下规定:合格:面层与下一层结合牢固,单块板边角局部空鼓,且每白然间(标准间)不超过总数5%优良:面层与下一层结合牢固,无空鼓检查方法:用小锤轻击检查4.1 一般项目大理石、花岗岩表面应洁净、平整、无磨纹,且应图案清晰,色泽一致,勾缝均匀,周边顺直,镶嵌正确,板块无裂纹掉角、缺楞等现象合格:面层表面应洁净,图案清晰,色泽基本一致,结合牢固,无缺棱掉角磨痕,周边顺直深浅基本一致优良:面层表面应洁净,图案清晰,色泽一致,接缝平整,深浅一致,周边顺直,板块无裂纹,缺棱掉角,无磨痕。

检查方法:观察检查4.2.1 踢脚线粘贴应符合以下规定:合格:表面应洁净,高度一致,结合牢固,出墙厚度一致,上口平直,四周交圈,局部空鼓,每白然间不应多于2处,长度不大于30cm.优良:表面应洁净,高度一致,结合牢固,出墙厚度一致,上口平直,四周交圈,无空鼓,裂纹和损坏检查方法:观察检查和用小锤轻击及钢卷尺检查423楼梯踏步和台阶板块的铺贴应符合以下规定:合格:楼梯踏步和台阶板块缝隙宽度一致,齿角整齐,楼层梯段相邻踏步高差不应大于10mm防滑条顺直,粘结牢固局部空鼓不大于206020优良:楼梯踏步和台阶板块的缝隙宽度一致,齿角整齐,楼层梯段相邻踏步高差不应大于5mm防滑条平直,无空鼓,板块无缺陷检查方法:观察和用钢卷尺检查4.2.4面层表面的坡度应符合设计要求,合格:坡度符合设计要求,不倒泛水,个别处有轻微积水现象,地漏管道严密牢固无渗漏优良:面层表面的坡度应符合设计要求,不倒泛水无积水,地漏、管道结合处应严密牢固无渗漏,厕浴间面层与相邻房间及走道应低于20mm检查方法:观察、泼水或坡度尺及蓄水检查4.2.5允许偏差和检验方法砖面层项次项目允许偏差(mm检验方法大理石花岗岩陶瓷锦砖缸砖陶瓷地砖水泥花砖1表面平整度12423用2米靠尺和塞尺检查2缝格平直23333拉5米线和钢卷尺检查3接缝高低差0.50.51.50.50.5用钢直尺和塞尺检查4踢脚上口平直1343/拉5米线和钢卷尺检查5板块间隙宽度12222用钢直尺检查426实测项目的合格率应符合以下规定合格:实测达到80%-89%1合格。

优良:实测达到90%A上为优良5. 应注意质量问题5.1板面空鼓:垫层清理不干净,浇水湿润不够,刷素浆不均匀,面积过大,时间长,干硬性水泥砂浆任意加水,砖为浸水,过早上人,都是导致空鼓原因5.2接缝高低不平,缝子宽窄不匀,主要原因是在铺贴前未选砖,砖平整,厚薄不一致,宽窄不匀,窜角、翘曲、拱背等缺陷,铺设时未严格拉通线进行控制等因素,均因产生接缝高低不平,缝子不匀等缺陷5.3有地漏的房间倒坡:做找平层砂浆时,没有按设计要求对泛水坡度进行弹线找坡,做灰饼来控制造成5.4踢脚板:空鼓主要原因是踢脚板背面砂浆未抹到边,未提前湿润,墙面未划毛造成,出墙厚度不一致,主要是墙面抹灰平整较差,在镶贴时应先拉线检查墙面,经过处理后再贴踢脚板拌合严禁戴口5.5房间内的水平线应专人负责引入,各房间和楼道的标高应相互一致5.6面层表面不洁净:主要是做完面层后成品保护不够,在面层上放油桶,砂浆,刷浆时无覆盖等都会造成污染6. 成品保护存放大理石板块,不得雨淋、水泡,长期日晒,一般采用板块立放,光面相对,背面支介中间加柔性材料,在搬运过程中注意,不要碰撞门口,墙边角,铺设地面用水,防止浸泡污染其他房间6.1 铺设大理石地面时应穿软底鞋,操作人员随铺随擦干净,应用软布、棉纱,严禁过早上人踏地面。

6.2 切割板块时应用垫板,禁止在已铺地面上切割6.3 铺板块时要注意不要碰撞管线、涂料、油漆等操作时应对地面加防护,铁器重物无防护在地面上乱放,推拉,要合理安排工序,防止损坏地面7. 安全环保措施使用手持电动工具必须装有漏电保护器,作业前应试机检查,操作手提动机机具的人员应戴绝缘手套、胶鞋,保证用电安全7.1 砖面层作业时,切割的碎片,碎块不应向窗外抛扔,切割板块材时,要罩,防止粉尘吸入口内,对切割地点采取防尘措施,适当洒水7.2 建筑废料和粉末应及时清理,放置指定地点并及时清运8. 质量记录大理石花岗岩板材产品质量证明书(包括放射性指标检测报告)8.1 水泥出厂检测报告和现场抽样检测报告8.2 砂、石现场抽样检测报告8.3 各种材料进场验收记录8.4 胶粘剂产品质量证明书(包括挥发性有机物含量检测报告)隐蔽工程验收记录8.5 施工记录寒冷地区陶瓷砖的抗冻性和吸水性试验8.6 砖面层工程的施工图、设计说明及其他设计文件。
