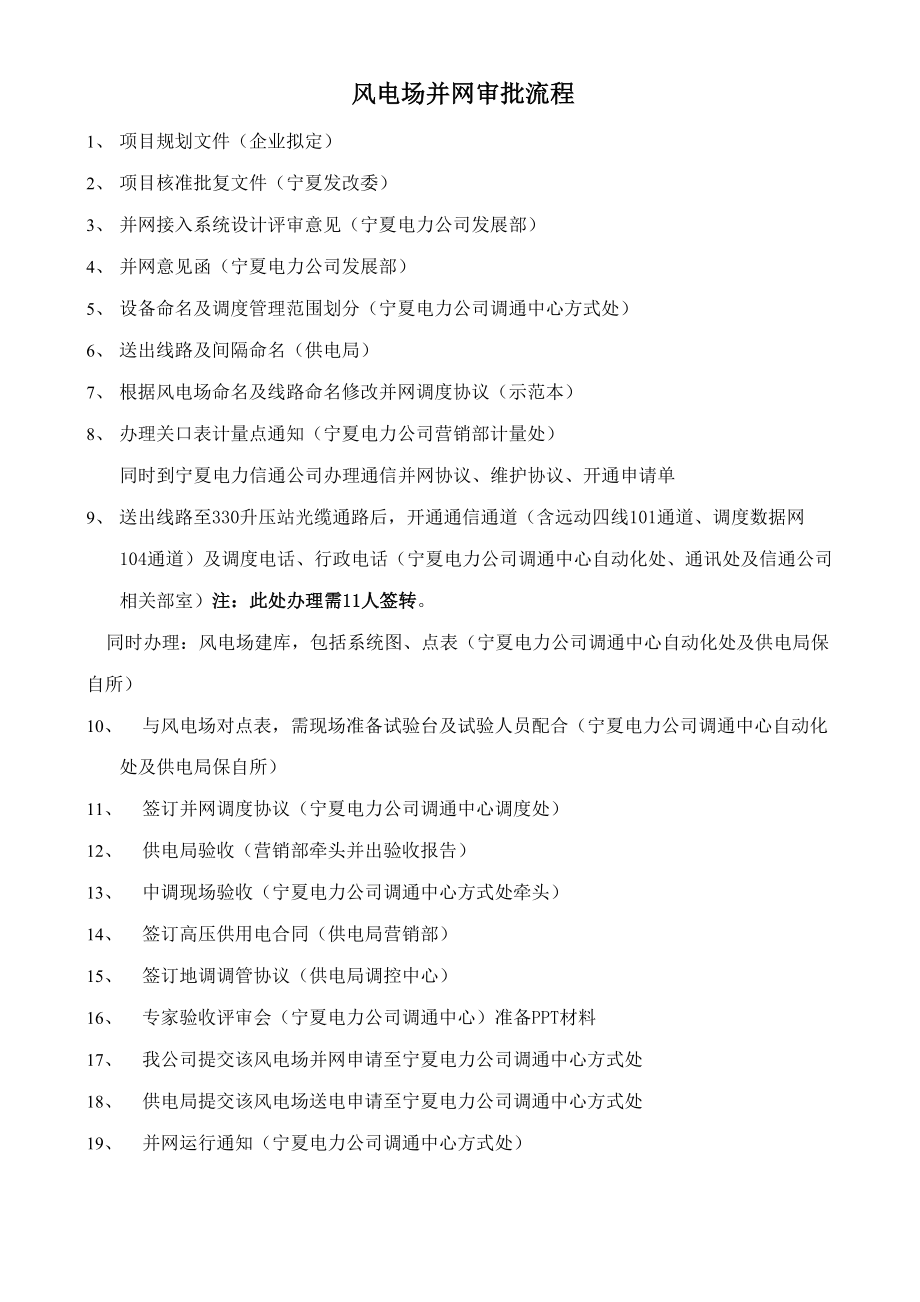

风电场并网审批流程1、 项目规划文件(企业拟定)2、 项目核准批复文件(宁夏发改委)3、 并网接入系统设计评审意见(宁夏电力公司发展部)4、 并网意见函(宁夏电力公司发展部)5、 设备命名及调度管理范围划分(宁夏电力公司调通中心方式处)6、 送出线路及间隔命名(供电局)7、 根据风电场命名及线路命名修改并网调度协议(示范本)8、 办理关口表计量点通知(宁夏电力公司营销部计量处)同时到宁夏电力信通公司办理通信并网协议、维护协议、开通申请单9、 送出线路至330升压站光缆通路后,开通通信通道(含远动四线101通道、调度数据网104通道)及调度、行政(宁夏电力公司调通中心自动化处、通讯处及信通公司 相关部室)注:此处办理需11人签转同时办理:风电场建库,包括系统图、点表(宁夏电力公司调通中心自动化处及供电局保 自所)10、 与风电场对点表,需现场准备试验台及试验人员配合(宁夏电力公司调通中心自动化 处及供电局保自所)11、 签订并网调度协议(宁夏电力公司调通中心调度处)12、 供电局验收(营销部牵头并出验收报告)13、 中调现场验收(宁夏电力公司调通中心方式处牵头)14、 签订高压供用电合同(供电局营销部)15、 签订地调调管协议(供电局调控中心)16、 专家验收评审会(宁夏电力公司调通中心)准备PPT材料17、 我公司提交该风电场并网申请至宁夏电力公司调通中心方式处18、 供电局提交该风电场送电申请至宁夏电力公司调通中心方式处19、 并网运行通知(宁夏电力公司调通中心方式处)。
