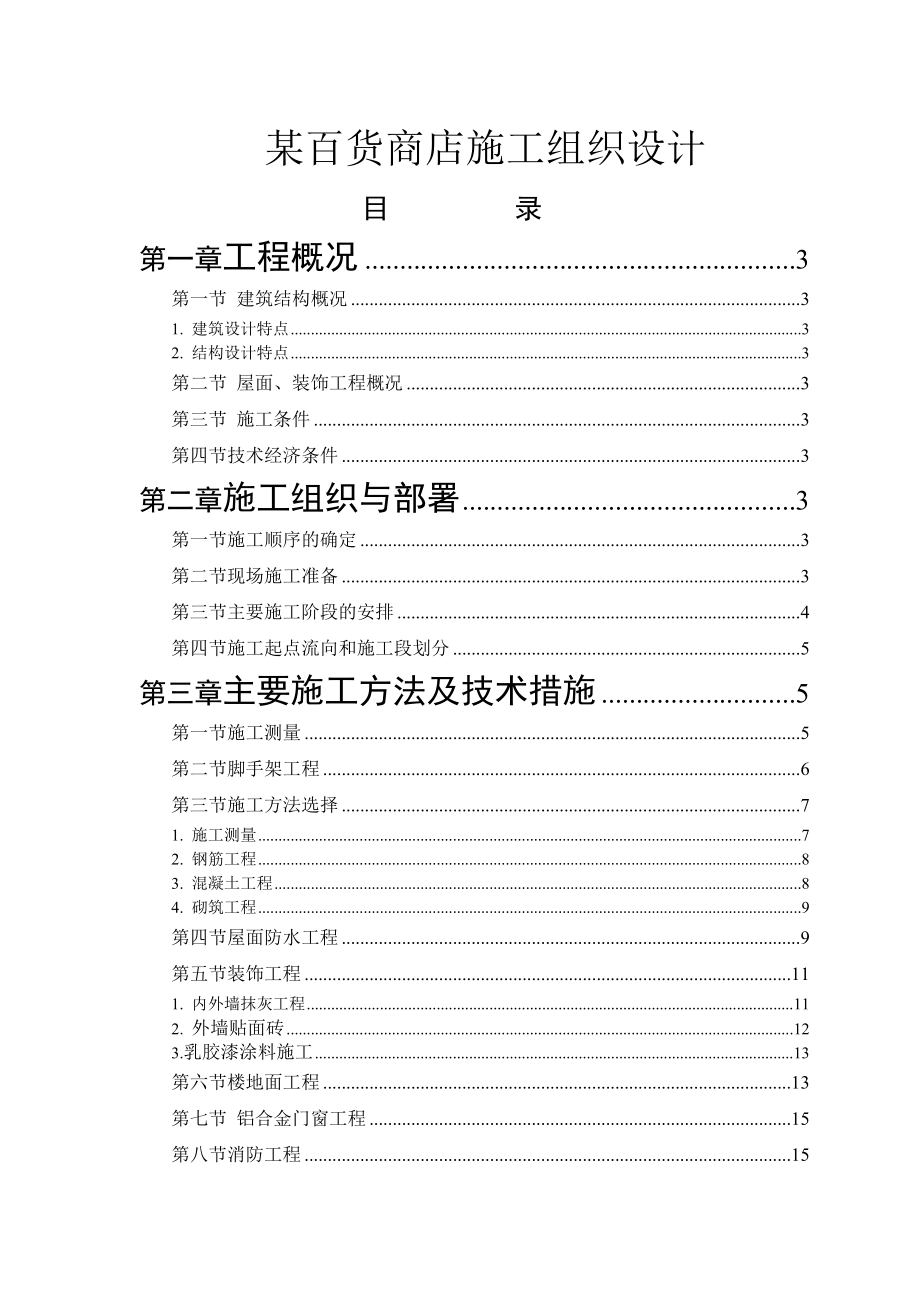

某百货商店施工组织设计 目 录第一章工程概况 3第一节 建筑结构概况 31. 建筑设计特点 32. 结构设计特点 3第二节 屋面、装饰工程概况 3第三节 施工条件 3第四节技术经济条件 3第二章施工组织与部署 3第一节施工顺序的确定 3第二节现场施工准备 3第三节主要施工阶段的安排 4第四节施工起点流向和施工段划分 5第三章主要施工方法及技术措施 5第一节施工测量 5第二节脚手架工程 6第三节施工方法选择 71. 施工测量 72. 钢筋工程 83. 混凝土工程 84. 砌筑工程 9第四节屋面防水工程 9第五节装饰工程 111. 内外墙抹灰工程 112. 外墙贴面砖 123.乳胶漆涂料施工 13第六节楼地面工程 13第七节 铝合金门窗工程 15第八节消防工程 151. 管道安装 152. 消防自控 15第九节电气工程 151. 预埋配合土建主体施工进行 152. 安装 163. 调试 16第十节 给排水工程 16第十一节 雨期、夏季施工措施 16第四章施工进度计划及保证措施 17第一节 确定施工工期 17第二节保证工期措施 17第五章劳动力安排及保证措施 18第一节劳动力安排计划表 19第二节劳动力保证措施 19第六章主要机具使用计划 20第一节 主要机具使用计划 20第七章现场文明施工措施 21第一节场容场貌 21第二节治安管理 21第三节进场材料堆放规范化 22第四节生产区文明施工管理 22第五节生活区文明工地管理 23第六节社情处理 23第七节其它方面文明工地管理 23 第八章工期保证措施 24第一节建立严格的施工进度计划检查制度 24第二节保证材料及外加工构件的供应 24第三节土建与安装配合协调工作 24第四节实行资金专款专用 24 第1章、工程概况 1 建筑结构、概况(1)建筑设计特点 本工程为某城镇区级小型百货商店,建筑面积为2658.10m2,共三层,底层层高为5.10m,二、三层层高为4.8m,建筑物总高为15.90m,总长为40.34m,总宽为27.14m,柱网尺寸为6.6m*6.6m。

2)结构设计特点  本工程结构采用内框架结构,柱截面 350mm*350mm,主梁为 300mm*650mm,次梁为200mm*450mm,现浇楼屋面板厚度为80mm,按单向板设置外墙采用红砖砌筑,砖强度等级MU10,混合砂浆M5外强按抗震设防烈度为6度进行构造设计,每层设圈梁,并设构造柱  基础采用墙下条型毛石基础和柱下独立基础,基础埋深为-2.25m,室外设计地坪标高为-0.45m,墙下基础宽度为1.5m,柱下独立基础尺寸为2.4m*2.4m  本设计混凝土采用C20,钢筋采用Ⅰ、Ⅱ级 2 屋面、装饰工程概况 本工程采用铝合金门窗,室内天棚轻龙骨吊顶,水磨石地面面层,预制水磨石窗台板室外贴白色面砖,蓝色玻璃幕墙 屋面采用1:3水泥砂浆找平,涂配套防水涂料,沥青珍珠岩保温层最薄为150mm厚,三元乙丙防水卷材 3 施工条件 (1)工期:5月~10月 (2)自然条件:施工期间各月平均气温为:5月,约14℃;6月,约20℃;7月,约28℃;8月,约23℃;9月,约14℃;10月,约5℃ (3)土质:为多年素填土,地下水位为-3.25m (4)风向:该地区常年主导风向为西南风 4 技术经济条件  工程所在位置,地形不太复杂,南侧为市区街道,施工中所用建筑材料可经公路直接运到工地。

  施工中所用机械设备类型不受限制,可任意选择  施工中所用各种建筑材料由公司材料科按需要计划供应施工中用水、用电,均可以从附近已有的电路、水管网接入现场施工中所需劳动力满足要求现场已实现“三通一平” 第2章、施工组织与部署 2.1施工顺序的确定 (1)整体建筑物的施工顺序:“先地下,后地上”、“先土建后设备安装”、“先主体结构后围护”、“先结构后装饰”;合理安排土建施工与设备安装的施工顺序 (2)基础施工顺序:挖土——做垫层——柱下独立基础绑筋——支模板——浇 混凝土——养护——砌条形毛石基础——独立基础拆模——整体做防潮层—— 回填土(3)框架结构施工顺序:绑扎柱钢筋——支柱模板——浇柱混凝土——支梁板模板——绑扎梁板钢筋——浇梁、板混凝土——养护——拆模(4)砌体结构施工顺序:砌砖——设圈梁——设构造柱2.2、现场施工准备:(1)施工人员组织:各专业生产工人从公司内选调技术水平高、善打硬仗的施工人员组成工地各班组,并配备充足的后勤服务、机修、设备维护、特种作业人员2)施工设备及周转材料的组织:塔吊、砼输送泵等设备和脚手架等周转材料均由公司设备租赁公司供应,其它小型机具及设备由项目部自行组织。

3)工程材料组织:工程中使用的钢材、水泥等主要材料均采用优质产品,用前先按规定取样送检,合格后方可使用所有材料、设备、半成品均由业主方、施工方、监理方共同看样定质、定货,确保材料、设备进场质量4) 投入工程主要施工机械:打桩机、挖土机、推土机、砼泵、砼喷射机、钢筋弯曲机、钢筋调直机、钢筋切断机、砂轮切割机、砂轮磨光机、砼搅拌机、电焊机、水泵、塔吊、施工升降机、附着式脚手架、钢筋冷拉机、钢筋对焊机、垂直运输机、龙门架 、灰桶、卷扬机、砼搅拌机、钢筋冷处理热处理的机械等等①垂直运输设备:采用2台塔吊和1台门式吊作为材料的垂直运输②砼机械:本工程使用商品砼,在施工过程中使用插入式振动器4台,平板振动器2台填充墙砌筑和装饰阶段在现场设立2台和灰机,负责砂浆搅拌③钢筋加工机械:钢筋加工车间配钢筋加工机械1套,包括:对焊机1台,切断机2台,调直机1台,弯曲机1台等,现场设BX—300交流电焊机2台,电渣压力焊机具2套,备用发电机组(125kw)1台④木工及其它机械:设木工加工机械两套(平刨、锯台),气割设备两套2.3主要施工阶段的安排:总原则:先地下、后地上,先主体、后维护,先结构、后装饰,先土建、后安装。

为确保质量,缩短工期,采取网络计划,平行流水,立体交叉组织施工,加强土建与安装的配合,整个工程施工按五个阶段安排 (1)施工准备阶段 施工准备工作:①开工前技术员、预算员、施工员等熟悉图纸,组织图纸会审和技术交底,提出加工定货单,编制预算,提出材料计划②组织施工技术人员搞好标高、轴线的放样复核工作③组织劳动力、材料、机械设备进场,并搭设有关临时设施时间安排10天 (2)基础工程施工阶段 施工内容:场地清理、施工放线、基槽开挖、承台及地基梁施工,安装工程预留、预埋等工期安排30天 (3)主体结构施工阶段: 施工内容:现浇钢筋砼框架柱、楼面梁板、楼梯、填充墙砌筑、屋面结构、脚手架工程、安装预留、预埋等工期安排45天 (4)装饰、安装施工阶段: 屋面及装饰施工内容:屋面防水、室内外装饰、楼地面工程、水电等安装工程工期安排60天 (5)竣工收尾阶段 施工内容:水、电设备调试、交工前的卫生清扫、清洗等工期安排5天,总工期150天 水电安装工程预留、预埋等与各施工阶段交叉作业,不占总工期各施工阶段的划分只是相对的,实施过程中各阶段互相穿插,相互联系,相互制约,成为一个统一的施工系统。

2.4、施工起点流向和施工段划分: 对于基础应按先独立基础后冒失基础的顺序确定开始部位 屋面防水层施工应按先低后高方向施工 从离道路远的部位开始运土 关于柱子的施工先承重柱再砌墙后构造柱 本工程施工可分为四个阶段:基础工程阶段、主体工程阶段、屋面工程阶段和装饰装修工程阶段 第三章 主要施工方法及技术措施3.1施工测量施工过程中所有测量由专职测量员制定详细的测量计划,对基础轴线的复测,建筑物楼层轴线的测设,标高引测,沉降观测等各种测量,并保证测量准确1)测量定位、轴线测设进场后,根据总平面布置图和建设方提供的坐标控制网点,进行复核,并办理有关交接手续根据桩位布置图,将建筑物平面内的轴线一一测设出来,施工放线采用逐层设点法,即将控制线测设在楼面上,由放线组弹线标明,经技术负责人复核无误后,根据楼面平面尺寸进行各细部放样2)高程控制将±0.00水准控制点水平位置标在各外柱面上,经Ⅰ级精密水准仪复核闭合差在允许误差内,在±0.00水平控制点处建立工程施工水准标高起始线,每施工完一层,用经检校的钢尺(30m)沿边柱逐层上翻,然后以上翻点为准建立本操作层的标高控制网,每次均以±0.00为水准标高起始线,防止误差积累。

3)沉降观测在±0.00框架外边柱上翻500mm位置,按设计图规定位置设好沉降观测点以后每施工完一层,由我公司测量人员和建设方代表负责观测一次,并记录归档按二等水准测量规范进行观测,工程竣工后,绘制成建筑物沉降曲线图存档3.2 脚手架工程  脚手架的搭设必须符合规范要求,保证作业人员的安全脚手架搭设完后,必须组织有关部门和人员进行检查验收,合格后方可使用1)扣件脚手架的搭设要求:①用扣件、钢管搭设的脚手架,是施工临时结构,它要承受施工过程中的各种垂直和水平荷载因此,必须有足够的承载能力、刚度和稳定性②在大横杆与立杆的交点处,必须设置小横杆并与大横杆卡牢整个架子要设备必要的支撑点与连墙点,以保证脚手架成为一个稳固的结构③外脚手架的搭设:沿建筑物周围连续封闭,如因条件限制不能封闭时,应设置必要的横向支撑,端部设置连墙点2)脚手架支撑的设置脚手架纵向支撑在脚手架的外侧,沿高度方向由下而上连续设施纵向支撑宽度宜为3─5个立杆纵距,斜杆与地面夹角度为45──范围纵向只撑应用旋呈件与立杆和横向水平杆扣牢,连接点与脚手架节点不大于200mm;纵向钢筋支撑的接长, 宜采用对接扣件对接连接,当采用搭接时,搭接长度不小于400mm, 并用两只十字扣件扣牢。

为便于施工操作层处的横向支撑可临时拆除,待施工转入另一施工层再设置脚手架的横向支撑不宜随意拆除 本工程脚手架考虑全部采用全封闭双排落地式组合脚手架,外加竹篱笆及双层安全网,(尼龙30mm和塑料5mm眼安全网)脚手架的安全防护水平方向底层一步架采用满铺竹笆板,向上每隔三层满铺竹笆板,其余采用钢网片以满足防火要求垂直防护作业面1m高采用竹笆片封闭,并用5mm安全网全封闭施工时在脚手架外侧铺上一道密目式安全网和一道安全笆,双重防护,确保施工安全 脚手架的拆除①完成外墙装饰面的最后整修和清洁工作且外窗安装完毕,其质量已验收符合规定开始拆除②拆前对架进行安全检查,无严重隐患可拆,如有安全隐患,先对架进行修整加固,保证架在拆除进行过程中不发生危险③对操作人员、管理人员和检查、监护人员进行安全、质量和外装饰保证等措施的交底④拆除时,坠落范围设置明显“禁止入内”的标志,专人监护,保证在拆除时无其他人员入内⑤拆除顺序:安全网→挡脚板→脚手架→扶手→剪刀撑(随每步拆除)→大横杆→小横杆→立柱⑥拆下的材料及时清理,分类堆放,并及时进行整修、保养等工作 脚手架的安全设施①安全网是建筑施工安全防护的重要设施之一,按悬挂方式分为垂直与水平设置两种。

②垂直设施安全网于脚手架的外侧,一般用密封安全网,四周满挂围护,安全网封闭严密,与脚手架固定牢固由建筑物的二层起,设水平安全网,往上每隔一层设置一道3.3 施工方法选择 (1)模板工程1柱模板施工方法:先采用定型组合钢模板进行支设,在柱模板顶部开设与梁模板连接的梁缺口,底部开设清理孔由于本建筑楼层高超过三米,应沿高度方向每隔24m左右开设混凝土砌筑孔,以防混凝土产生分层离析并校正其相邻两个侧面的垂直度,检查无误后,即用斜撑支牢固定2梁模板施工方法:先用定型组合钢模板进行支设,在梁底模板下每隔一定间距(800~1200mm)用顶撑顶住为使顶撑传下来的荷载均匀地传给地面,在顶撑底加铺垫板并使上、下层顶撑在同一竖向直线上侧模板底用夹木固定,上部由斜撑和水平拉条固定使公众额模板不应伸到柱模板的开口内,由于梁跨大于4m,应将钢模起拱高度为全跨度的1%~2%3楼板模板施工方法:在支设梁模板后支楼板的横楞,在依次支设下面的横杠和支柱,楼板底模板铺在横楞上,采用钢管脚手做支撑下设木垫块4楼梯模板施工方法:先铺设平台梁和平台板模板,采用斜支撑梯段板的模板由底模板、踏步侧板、边板、横档板和反三角板组成,将其依次铺设。

并结合前面两种模板做混合支撑,另外在斜楞上面铺钉楼梯底模5模板拆除:模板拆除先支后拆,后支先拆然后用撬棍轻轻撬动模板,使模板与混凝土脱离拆除模板时,操作人员应站在安全的地方拆下的模板及时清理粘结物,涂刷脱模剂,并分类堆放整齐,拆下的扣件及时集中统一管理保证项目:模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积,如安装在基土上,基土必须坚实基本项目:模板接缝宽度不得大于1.5mm模板表面清理干净并采取防止粘结措施,及时涂刷脱模剂 主要安全技术措施:废烂木枋不能用作龙骨操作和运输过程中,不得抛掷模板产品保护:模板安装时,不得随意开孔,穿梁螺栓应在PVC管中穿过预留钢筋可一端弯成90°与梁钢筋扎牢,另一端用铁线绑牢,从板缝中拉紧紧贴模板内面,拆模后再拉出拆模时不得用大锤硬砸或用撬棍硬撬,以免损坏模板边框模板每次拆除以后,必须进行清理,涂刷脱模剂,分类堆放在模板面进行钢筋等焊接工作时,必须用石棉板或薄钢板隔离;泵送混凝土的布料架脚和输送混凝土管支架脚下应加垫板等有效措施2)钢筋工程 1.钢筋的质量要求本工程所使用的钢筋均为现场加工、安装,对每一种型号的钢筋进入现场后,必须有出厂合格证,经过有关单位进行拉力及冷弯试验,可焊性分析,复检合格后工地方可使用。

钢筋表面应清洁无损伤,无污染,无铁锈,在使用前必须清除干部,钢筋应按施工顺序配套加工,每种规格的钢筋必须挂牌标注,堆放整齐工程中使用的成品钢筋型号、直径、形状、尺寸、数量必须和施工图、料单相符钢筋按施工图放样并制作后,分规格、型号、部位码放,并书写标志牌2.柱钢筋施工方法:本钢筋采用Ⅰ级钢筋做受力筋,其他箍筋、架立筋等用Ⅱ级钢筋,根据施工图,分别计算构件各钢筋下料长度、根数重量进行加工,从而选取适状钢筋进行现场绑扎和焊接并与模板安装相配合一般模板安装前进行,柱钢筋采用预制安装时,可先安装钢筋骨架,然后安装柱模板3.梁板钢筋施工方法:选择合适的钢筋,梁的钢筋一般在梁模板安装后在进行安装或绑扎在本工程中可留一侧面模,带钢筋安装或绑扎完后再钉楼板钢筋绑扎应在楼板模板安装后进行,并按设计先画线,然后摆料、绑扎4.钢筋的连接:有绑扎连接、焊接连接和机械连接本工程重点用焊接连接中的电弧焊5.钢筋的验收:纵向受力钢筋的品种、规格、数量、位置是否正确,特别是要注意检查负筋的位置;钢筋的连接方式、接头位置、接头数量、接头面积百分率是否符合规定;箍筋、横向钢筋的品种、规格、数量及间距等;预埋件的规格、数量及位置等。

检查钢筋绑扎是否牢固、有无形变、松脱和开焊3)混凝土工程混凝土梁、板的浇筑:1 混凝土浇筑前不应发生初凝和离析现象;控制混凝土自由倾落高度以防离析;浇筑竖向结构混凝土前,应先在底部填筑一层50~100mm厚、与混凝土成分想头的水泥砂浆,再浇筑混凝土;为使混凝土振捣密实,必须分层浇筑;混凝土连续浇筑,当必须间歇时,应在下层混凝土初凝前,将上层混凝土浇筑完毕,否则应留置施工缝2 振捣:混凝土缴入模板后,由于内部骨料和沙浆之间摩阻力与粘结作用,混凝土流动性很低,不能自动填充满模板内各角落,其内部是疏松的空气气泡含量占混凝土体积5%~20%,不能达到要求的密实度,必须进行适当的振捣,促使混凝土混合物克服阻力并逸出气泡、消除空隙,使混凝土满足设计要求的强度等级和足够的密实度混凝土振捣分人工捣实和机械捣实两种方式本工程采用机械振捣3 养护:混凝土成型后,为保证水泥能充分进行水化反应,应及时进行养护从而为混凝土创造必要的湿度和温度条件,防止由于水分蒸发或冻结造成混凝土强度降低和出现收缩缝、剥皮、起砂和内部酥松等现象确保混凝土质量,其养护方法有自然养护和蒸汽养护本工程主要采用洒水养护,个别部位喷涂薄膜养生液养护。

4 注意事项:①混凝土在浇筑前,要严格执行混凝土浇灌令制度,严格控制混凝土的标号,由专人负责监督检查,发现问题及时纠正②混凝土所使用的材料应计量准确,按配合比严格配料,充分搅拌均匀后方可出料③梁、板采用插入式震动棒震捣,混凝土浇筑的自由下高度不得超过3米,结构超高时应设斜槽下料; 板表面采用平板振动器震捣混凝土厚度为1.25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,震捣中不得漏震、欠震、少震、超震④混凝土施工缝按楼层设置,垂直方向不得设置施工缝,施工缝处理方法参照有关规定进行⑤混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的砼应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝4)砌筑工程1.材料工程:砌体结构主要由砖和砂浆组成①砖:全部上采用非承重空心砖,施工时要严格按照《建筑抗震设计与施工规程》的要求施工砖使用前必须达到以下要求:砖必须做标号检验、耐久性、外观检查,几何尺寸要符合规范规定,砌筑前应该提前浇水湿润,含水率为10─15%②砂浆准备工作:砌筑由水泥砂浆和混合砂浆两类组成砂浆各项性能指标须满足以下要求:流动性、保水性、强度、粘接力、变形。

③脚手架:砖墙砌筑时采用搭设内脚手架2.砌筑的质量要求:在施工过程中,选择有丰富施工经验的人员,保证砌体具有良好的整体性、稳定性、受力性能施工把好原材料关、工艺水平关质量达到:灰缝横平坚直、砂浆饱满、薄厚均匀砌块上下错缝、内外搭接接搓牢固 3. 施工方法 砌体施工前基础经验收合格后方可施工①灰缝横平竖直、砂浆饱满、薄厚均匀施工时要求水平灰缝砂浆饱满度不低于80%,厚度以10mm为宜,不宜小于8mm或大于12mm为了保证铺灰平整,所以在施工时要用“三一砌法”即一铲灰一块砖,一挤揉保证墙体保温、隔声、竖向灰缝饱满、灰缝厚度要均匀一致②砌块上下错缝、内外搭砌:为了提高砌体的整体性,稳定性和承载能力,砖块排列应遵守上下错缝,内外搭砌的原则每层砌砖分两步架,两个施工层,采用一顺一丁砌合法,240 墙单面挂线,370墙双面挂线,线应绷直、拉紧, 每层砖都要跟线为提高受力性能,各层承重墙、梁下最上一皮砖采用丁层砌法砌筑要上下错缝,组砌合理,避免游丁走缝、通缝现象抗震节点构造必须注意横平竖直,隔墙顶面与上部结构接触处宜用侧砖或斜砌挤紧,防止砌体的不均匀沉降和失稳。

③接茬牢固:施工时按照留搓的原则,对不能同时砌筑而必须留搓的部位,采取留斜搓,高度不宜超过一步架,长度不小于高度2/3如受到其它因素的影响,可考虑留直搓但必须是阳搓,并加拉钢筋,其数量是120mm厚墙用一根Φ6钢筋,间距沿墙不超过500mm钢筋末端做90度弯勾5)砌筑高度:当出现相邻建筑物高度不同时,施工顺序为先高后低,当分段施工时相邻施工段、高差要小于一层楼或小于4m,同时,为了减少灰缝变形引起砌体沉降,每日砌筑高度不宜越过1.8m 4.垂直度的检查:用经纬仪、垂挂线和尺或其它测量仪器检查表面平整度检查:用2m直尺和楔形塞尺检查水平灰缝平直度检查:灰缝上口处用10m线和尺检查3.4、屋面防水工程鉴于防水工程为易发质量通病的分部工程,为此我们拟成立由项目技术负责人牵头的防水工程领导小组,严格按照GP/2009-92《建筑工程防水施工工法》组织实施,并制定消除质量通病的施工工艺等技术性文件,进行详细的书面技术交底,组织和监督检查防水工程质量,作业层的操作人员须持证上岗本工程屋面防水设计为高分子卷材和涂膜防水屋面,施工过程中,合理安排结构屋面的砼浇筑顺序,保证不留施工冷缝,同时严格按照屋面防水施工规范进行施工。

(1)材料:首先对防水材料生产厂家进行考察评估,要求选择质量上乘、产品过硬、价格适宜的改性沥青卷材生产厂家为供货对象,进场材料做必要的材料性能试验,满足设计及规范要求后方可使用2)基层要求:屋面找平层次20厚1:2水泥砂浆应抹压平整,无空鼓松动、起砂、掉皮,表面平整度以2米直尺检查,最大间隙不大于3mm,并呈平缓变化施工前,基层须清扫干净3)施工程序 施工前确认基层处理铺贴柔性卷材基层质量符合要求,做好基层隐检验收穿过屋面的管道、设备或预埋安装完毕,符合要求防水材料复验合格底胶涂质量检查接缝边缘及柔性末端收头处理浇水试验检查保护层施工柔性卷材完工检查质量,合格后再进行下一工序检查封闭部位的质量,有无遗漏浇水试验检查合格后,进行保护层施工,保护层完工后,进行屋面防水质量检查验收4)质量要求:①防水材料出厂证明及现场抽样检验记录齐全,符合要求,屋面隐检验记录、屋面浇水试验记录齐全②柔性卷材与基层之间,以及周边、转角等部位及柔性卷材搭接缝必须粘结牢固,不允许有漏粘、翘边等缺陷,柔性卷材铺完,应检验合格后,再进行下道工序③柔性卷材的长边及短边搭接宽度,应符合规范规定,不得有孔洞、皱折 ④雨水口转角、排气管、排烟管井伸出屋面的连接处严格按设计图纸大样封固严实,粘贴牢固。

⑤屋面坡向处理,排水畅通,不得渗漏和积水,浇水实验符合要求 (5)把好检查验收关①.屋面防水卷材贴完验收后,必须将卷残物理性能的检查报告及其他有关资料收集归档②.屋面不应有积水渗漏现象存在检查积水或渗漏的一般方式有三种:①在下雨后进行;②浇水进行;③蓄水的方法③.防水卷材的接缝必须粘贴牢固,封闭严密,不允许有皱折、孔洞、脱层、或滑移和其它缺陷④.落水口周边以及防水卷材的未端(收头)必须封闭粘贴牢固,并要把落水口和檐沟的尘土、杂物清扫干净,以确保排水畅通屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须设计要求屋面工程施工完成后,应采取妥善保护措施防止损坏(6)成品保护:①注意保护已做好的防水层,施工中严防施工机具把防水层碰破,设备安装在防水层做好后进行,安装前先用木方、模板做好防护层,安装后要仔细检查防水层有无破损,如有破损应予以修复②严禁避免各种粘结剂、涂料、着色剂等材料污染已做好的饰面的墙壁、檐口、门窗等部位 ③屋面防水层全部施工完毕后,应将全部杂物清除干净,排水口要保持畅通3.5、装饰工程1、内外墙抹灰工程抹灰前,主体结构必须验收合格,门框安装检查位置正确,基层已按要求进行处理,再按表面平整垂直情况,进行吊垂直套方找规矩,经检验后确定抹灰厚度,但最少不应少于7mm,找好规矩后再贴上灰饼,灰饼用1:3水泥砂浆做成 5cm见方的形状,操作时先贴上灰饼再贴下灰饼,灰饼用与抹灰层相同的砂浆冲筋,筋宽约5cm,间距约1.8m,墙面大面积抹灰前应先做水泥护角及踢角线,室内墙柱及窗台阳角用1:3水泥砂浆打底与灰饼找平,待砂浆稍干后再用素水泥胶泥抹成小圆角,其高度为2m,每侧宽度为6cm。

墙面抹底灰在冲完筋约2小时左右就可以进行,先薄抹一层1:1:6水泥石灰砂浆底子灰,接着分层找平,用大杠垂直水平刮糙,用木抹子搓毛,然后全面检查底子灰是否平整,阴阳角上是否方正,管道后和阴角交换处及墙与顶板交接处是否光滑平整当底子灰六、七成干时,即可开始抹罩面灰(5mm厚纸筋麻刀石灰面层),一般先薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶实压光,然后用铁抹子压一遍,要求线角平直方正,墙面无抹纹砼面在模板拆除后及时凿毛,抹灰前先刷素水泥浆一道,内掺水泥用量3%的107胶质量要求与允许偏差:各抹灰层之间及抹灰层与基体之间必须粘结牢固无脱层、空鼓,面层无爆灰和裂缝等缺陷 2、外墙贴面砖 在外墙建筑节能验收合格后,才能进行面层施工,贴面砖前,首先要根据现场实际尺寸进行预排,调整缝间尺寸尽量做到少切砖,宽度方向不切砖,长度方向无1/4以下的砖,然后按既定方案进行弹基线(或挂吊铅丝分缝)做到横平竖直,上、下对齐,四周一致、称,非整砖排在次要部位,如窗间墙和阴角处,贴面砖前先要将面砖尺寸差、色差进行分类、挑选,不合格者去掉,然后浸水饱和后晾干待用贴面砖时,每一区段能挂线的挂满线,在面砖背面刷YJ—302胶后,自上向下镶贴,从最下一层砖下皮的位置线稳好靠尺,以此把住第一皮砖作为镶贴标准,在面砖背面采用1:1水泥砂浆。

砂浆厚为6~10mm贴上墙后,用灰铲柄轻轻敲打,使之附线,再调整横竖缝及平面垂直度,并随时检查,等砂浆达到一定强度后,才可勾缝,清扫面层,然后注意养护外墙面砖质量标准:项 目允许偏差(mm)立面垂直3表面平整2阳角方正2接缝平直2接缝高低13、乳胶漆涂料施工新抹水泥砂浆面的温度、碱度均高,对乳胶漆刮面质量有影响因此,基层要求含水率10%以下,PH值在7~10之间,应表面平整,阴阳角顺直,清秀明快,内墙和顶棚应满刮仿瓷涂料腻子1遍,,等腻子干后再用砂纸磨平,然后刮底漆1遍乳胶漆要求配合比合理一致,清洁不含杂质,过厚则影响干燥;过薄则不能发挥涂料的作用一般以充分盖底不透虚影,表面均匀为宜3.6、楼地面工程(1)水磨石地面①材料要求:水泥:带色水磨石面层,采用标号425#的白色普通硅酸盐水泥;石粒:应选用坚硬可磨的白云石或大理石颗粒,石料选用粒径为6—8mm,洁净无杂质;颜料:用耐光、耐碱的矿物颜料,掺入量不大于水泥重量的12%,应通过现场试配确定②施工要点:拌合料应拌合均匀,先将水泥与颜料过筛后干拌均匀,再掺入石粒拌和均匀后,加水搅拌,水磨石拌合料的稠度约6cm,水磨石面层宜在找平层的水泥砂浆抗压强度达到1.2N/mm后铺设。

铺设前,在找平层上按设计要求的分格或图案设置铜条,用水泥稠浆将嵌条的两边预以埋牢,水泥浆高度比嵌条低3mm,分格嵌条上口水平一致作为铺设面层的标准铺设时,先在找平层表面上,刷一遍与面层颜色相同的水灰比为0.4—0.5的水泥浆做结合层,并随刷随铺水磨石拌合料,铺设厚度高出分格嵌条1—2mm,保证每格平整,然后用滚筒滚压密实,待表面出浆后,再用抹子抹平在滚压过程中,如发现表面石子偏少,可在水泥浆较多处撒石子并拍平,次日开始养护待养护14—15天后,用磨石机磨光开磨前应先试磨,以保证表面石粒不松动为准水磨石面层应使用磨石机分次磨光,头遍用60—90号粗金刚石磨,边磨边加水,要求磨匀磨平,使全部分格嵌条外露,磨后将水泥浆冲洗干净,并用同色水泥浆涂抹填补面层表面所呈现的细小孔隙和凹痕,适当养护后再磨二遍90—120号金钢石磨,磨至表面石子粒粒显露,平面光滑,无细砂眼细孔,用水冲洗后,涂抹草酸溶液一遍,三遍用240—300号油石磨,研磨至出面浆,表面光滑为止,用水冲洗晾干水磨石面层磨光遍数不少于五遍,水磨石面层上蜡工序,应在不影响面层质量的其他工序全部完成后进行水泥砂浆采用同品种、同标号425普通硅酸盐水泥,机械充分搅拌,控制好水泥砂浆的稠度,按施工经验,一般以手捏成团稍成浆为准。

粉找平层时,做到随刷纯水泥浆,随铺砂、浆随拍实,并在水泥初凝前用木抹搓平压实2)板块地面施工 1)施工准备①按设计图的规定和下料清单选料②将板洒水润湿,晾干表面③清除基层灰、垃圾④按房间尺寸作“十”字中心线,拉好纵横线定出中心第一块板位,按设计排块图进行逐块分派弹线⑤测量水平、塌饼、分块标筋⑥配制好1:3水泥黄砂干料和纯水泥浆 2)操作要点①按照铺贴的顺序,将板按需要堆放在木靠架上②由中央向两边铺贴③浇水湿润基层,逐块铺设1:3水泥黄砂干料用木刮板刮平,厚度一般高于粘结层实际厚度8-10mm④上板用橡胶锤或木锤,在石板中央2/3范围内敲击,严禁敲击饰面板四角,经击实后的饰面板要高于基准标高线3mm⑤将板移在一旁,在已击实的平水泥干砂上均匀的浇一层纯水泥浆(水:水泥=1:1.5),使浆料渗透基层面为止,接着上板就位,边敲击边检查⑥养护:饰面板铺好后第二天开始撒水养护5-7天,前3天内严禁上人⑦嵌缝:板拼缝宽度不大于1.5mm,两侧高差不大于0.5mm,在饰面板铺贴三天后进行嵌缝,嵌缝料与水灰比为W/C=0.5的粘结浇浆刮入缝内,填实刮满,待收水时,用海棉抹子擦干净3)成品保护:在反面撒据木灰或铺草袋。

3.7、铝合金门窗工程采用先留洞后塞口,在内外墙粉刷基本结束后再进行,以免土建施工时将其损坏安装时,先将门窗用木楔临时固定,待检查门窗框立面垂直度、左右间隙大小、上下位置一致后,先将镀锌锚板用射钉固定在洞口内推拉门窗分为内扇和外扇;先将外扇插入上滑的外槽内,自然下落对应的滑道的外滑道口,然后用同样的方法安装好内扇门窗安装好后,窗框与洞口的间隙,采用玻璃棉毡条分层填塞,缝隙表面留5~8mm深的槽,填嵌密封材料在施工中注意不得损坏门窗上的保护膜,以免铝合金窗遭腐蚀影响外表美观铝合金窗安装后注意成品保护:做到表面洁净无划痕、碰伤、锈蚀现象门窗要求开启灵活,关闭严密,缝隙均匀,附件安装位置正确、牢固 3.8、消防工程1.管道安装:为了保证消防水和消防喷淋管的安装质量和严密性,具体做法如下:1)主管安装后独立试压2)各层支管安装后采用层层试压,并在吊顶安装前再进行试压3)各层吊顶完成后马上安装喷淋头,并再进行试压,这样可防止大面积渗漏,损坏建筑装饰,确保试压一次成功4)消防用阀门及专用控制器,安装前逐个试压,以确保质量2.消防自控:安装完后逐层单项进行测试,然后进行系统测试,系统调试必须同供应商联合制定详细周密的调试方案,先进行单项调试,然后再作系统联合调试。

3.9、电气工程1.预埋配合土建主体施工进行1)电管施工完后,管口加塑料管封,盒子内填充轻质料,以免砼浆流入管内,避免返工预埋时加高灯头盒,减少电管s弯,以便于穿线,砼浇筑后及时清理管子保证穿线质量2)墙内配管,先由土建弹线后,安装先期施工,减少砌墙时破坏墙体2.安装1)管内穿线前对电管认真清理检查,穿线后及时对导线作绝缘测试,并对不符合绝缘要求的导线立即预以更换接线完后用相位检查插座接线的正确性,保证通电试验一次成功2)变压器高低压配电柜及配电装置采用带包装一起就位 ,在安装位置前拆除、安装;安装完毕及时采取临时保护措施 确保电气设备不污损,也以防受潮3)母线安装采用扭力板手紧固,以保证施工质量电缆放线采用从上至下的安装方法确保安全及质量3.调试1)先进行线路、设备绝缘测试,然后进行单机、单项调试,再进行联动调试,并做好详细记录,确保一次调试成功2)弱电调试应进行联动调试3.10、给排水工程1.配合主体施工预埋套管,按设计放线定位,并留明显的标记以便安装使用2.施工:1)施工前对阀门及其它配件抽样试压、试验、剔除不合格管子及零件2)施工采用管井总干管,集中敷设,各层干管和支管则采用集中预制,分层安装,安装完后,先分层分段试压,再进行系统试压。

3)排水施工过程中及时用封口封闭管口,保证管内无水泥结块,并采用“堵球灌水”新工艺进行灌水试验,立管采用通球试验,确保施工质量3.卫生间施工:卫生间管道支管安装前,由土建定出卫生间的地平线方角线和墙贴饼线,管道毛坯安装时可正确检定留孔的尺寸,使卫生洁具镶接的质量有保证 3.11、雨期、夏季施工措施: 1、土方开挖一般不宜在雨期进行,否则工作面不宜过大,应逐段、逐片分期完成 2、雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定必要时可适当放缓边坡坡度,或设置支撑同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入经常对边坡、支撑、土堤进行检查,发现问题要及时处理 3、夏季砼浇筑后,及时进行覆盖养护,防止砼遭曝晒开裂 4、夏季施工按时发放解暑药品,准备充足的凉茶,防止职工中暑 第4章、施工进度计划及保证措施1、根据国家工期定额,结合该工程的结构特点和部分分项工程量,确定本工程的施工工期为150天,施工进度计划安排具体详见施工进度计划表2、保证工期措施:1、为保证工期要求,首先必须做好施工准备工作:(1)、技术准备:任务确定以后,提前与建设单位、设计、监理等单位结合,使方案的设计在质量、功能、工艺技术等方面均能适用建材、建工的发展水平,为施工扫除障碍。

(2)、熟悉和审查施工图纸:施工图纸是否完整和齐全,施工图纸与其说明书在内容上是否一致,施工图纸及其各组成部分之间有无矛盾和错误;建筑图与其相关的结构图,在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确;熟悉其工艺流程;掌握拟建工程特点,需要采用哪些新技术 (3)、物质准备:任务确定后,立即搞好建筑材料准备,施工用具的准备、劳动力组织准备 (4)、施工现场准备:施工现场控制网测量,做好“三通一平”,认真设置消防栓,建筑临时设施,组织施工机具进场,组织材料进场,组织劳动力进场 (5)、施工项目实行项目经理全面负责,管理层对项目经理负责,所有进场人员定岗、定职、定工作责任2、加强现场管理:成立现场项目经理部,项目经理、施工员长驻工地,与施工人员同吃同住担任工地总调度,及时解决施工中遇到的问题,保证施工中各环节、各专业、各工种之间的协调与平衡对工程质量、安全进行监督以及人、财、物的统一调度,确保施工顺利进行3、搞好材料及构件进场计划:项目部由预算员按施工网络进度计划将每月所需材料采购、供应详细情况,及时报给材料员,并注明材料、设备采购供应的日期、数量、型号等,以便于安排供应计划,保证原材料和构件的及时供应,使工程能正常顺利进行。

4、投入先进的施工机械和足够的模板等周转材料为防止场内停电和容量不够,在现场设一台备用发电机组垂直运输采用2台QTZ63型塔吊、填充墙砌筑采用4台门式吊,砼采用1台砼输送泵,砂浆采用4台200L型搅拌机,楼面局部模板按三层配制,柱模板按两层模板配制,架料准备200吨,确保工程所需5、选用技术娴熟的施工班组,合理增加劳动力6、应用先进管理对工期网络和资源优化进行动态控制使节点工期得到有效的控制,从而保证总工期的实现7、根据进度计划编制相应的人力、资源需用量计划,确保人力资源满足计划执行的需要,为计划的执行提供可靠的物质保证8、施工方案采用“平行与立体”作业交叉进行,工作安排采取先天安排,当天调整的办法穿插组织,利用空间作业,提高生产效率 9、按施工网络进度计划组织施工,强化施工管理,抓住主导工序,对工程关键线路上的工序,如主体阶段支模、混凝土浇捣等工序采用两班制或三班制进行施工非关键线路上的工序,也根据它允许的最早开始时间和最迟结束时间合理安排好工序的衔接和穿插力争不影响总工期 10、每月底向建设方、监理提交工程进度报告和下月生产计划,如实际和计划有差异时,分析产生的原因,提出调整的措施与方案,报请业主、监理审批后实施。

11、在总工期控制下,牢牢把握住每个单项工程基础、主体工程验收时间控制点,与班组分阶段签定进度承包合同,设工程进度奖,用经济手段促进工程进度12、加强安全管理,杜绝安全隐患,让工人能安心工作,加强行政管理,让工人吃好、休息好,工作时精力充沛13、加强现场管理,避免各种矛盾,制定矛盾应急措施14、做好施工进度控制计划的宣传交底工作,使计划做到人人皆知,使生产目标明确,减少盲目性15、加强工程质量管理,工程做到配套竣工,一次性竣工验收达到建设方提出的质量标准 第5章、劳动力安排及保证措施1、劳动力安排计划表:序号工种名称单位数 量基础阶段主体阶段装饰阶段安装阶段1泥 工人254570/2木 工人18401243钢筋工人15254/4砼 工人泥工兼泥工兼泥工兼/5普 工人12172556架子工人46447冷作、电焊工人23248油漆工人//2069机械工人444/10维护电工人242/11电气安装工人48/1512水 工人22/813其它工种人246/2、劳动力保证措施1)、针对本工程施工特点,劳动力安排按基础、主体、装饰三个阶段分别考虑,作业班组基本固定,每一工种设一名班组长,便于劳动力管理。

2)、每一工种均由操作工艺熟练人员组织,按进度需要进场,进场后即进入工作状态,按流水作业要求施工,尽量避免窝工现象3)、工种上岗前先作好技术交底,切实掌握操作要求,严格按要求执行,确保工程质量4)、特种作业人员执证上岗,确保施工安全5)、装饰阶段作业班组进场时先作样板间,达质量要求后方可进行施工6)、装饰阶段立体交叉作业较多,加强各工种、各工序之间协调组织,合理安排工序顺序,避免打乱仗第6章、主要机具使用计划主要机具使用计划表: 主要机具使用计划 序号名 称规格(型号)单位数量使用阶段1塔吊TC1053台2主体及装饰阶段2门式吊台1主体及装饰阶段3砼输送泵HBT-50B台1砼工程施工阶段4平板器式振动2台备用台4砼工程施工阶段5插入式振动器2台备用台4砼工程施工阶段6电焊机BX-300Ⅱ台4全过程7对焊机台1钢筋制作8电渣压力机台1柱子施工阶段9钢筋点焊机YNH-362钢筋绑扎阶段10和灰机UJW-200型2砌体和粉灰施工阶段11蛙式打夯机台1土方回填12泥浆泵φ504基坑排水阶段13木工加工机械平刨、锯台套2施工全过程14钢筋加工机械弯曲、切断、调直套1钢筋制作16氧气焊(割)设备套2冷作工程施工阶段16常规测量机具精密全站仪台1全过程水准仪DS2台1全过程17自卸翻斗车台2全过程18标养室空调、温度计套1砼养护阶段第7章、 现场文明施工措施1、场容场貌 1)、本工程处于望城县的次干道旁,为确保工程现场文明施工,尽量避免影响附近居民正常的学习、生活秩序,做到“施工不扰民,垃圾不乱倒,车辆不沾泥,污水不外流,管线不破坏,粉尘不乱扬”。

首先搞好施工现场周围的围护作业,在现场主要入口设一6m宽门楼进出口设门卫,建立门卫制度,派专人守卫,非施工人员一律不准进入场内利用围墙书写标语、标牌,作好宣传工作 2)、在现场主出入口设置“五牌一图”即工程概况牌、管理人员名单及监督牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图 3)、场内地面采用C15素砼硬化,施工道路坚实、平坦、整洁,施工中保持畅通,现场生活区和生产区明确分开,场内划分卫生责任区,设标志牌,分片包干到人 4)、工地建筑垃圾集中堆放、定期清运施工和生活污水经净化后有组织地排入城市下水道,现场发现有积水及时清理,现场道路和排水管道随时保持畅通,发现有堵塞现象及时疏导,以免影响周围环境 5)、在工地办公室挂好施工许可证和各管理人员的上岗证、像片、管理人员一律带胸卡,卡上标明所管职务进入施工现场人员一律戴好安全帽,按管理人员戴红色安全帽,特种作业人员戴黄色安全帽,其余工种施工人员戴蓝色安全帽 2、治安管理1)、对职工进行文明教育,提高全员文明施工意识防止发生偷盗、打架斗殴、赌博等违法乱纪等事件发生建立文明公约和责任区,场地清扫分片包干,车辆进出场符合环卫部门有关规定,使文明施工经常化,创造良好的工作环境。

2)、施工现场制定文明施工条约,项目部对进场施工人员进行登记,制成花名册,建立人事档案,成立现场文明施工领导小组,定期对全体施工人员进行文明教育,强化文明施工意识不定期地组织文明施工检查,建立奖罚制度,确保文明施工3.进场材料堆放规范化①钢材、管件堆放:现场施工用钢材、管件,根据平面图和现场情况分量、分规格、分时间进场,合理有效利用进场有限空间位置,对进场的材料要分类堆放整齐,并挂上标签牌,做到一头齐、一个面、一条线②分散材料:对机砖及其它散状材料,根据现场实际情况及平面布置图码放成垛、成行、高度不超过1.50m, 对空心砖要成垛成行堆放,高度不超过1.80m所用砂、石、 石灰要存放成堆,不得混杂③水泥存放:水泥分期分批存放在水泥库中,水泥库应做到防水、防潮、分品种标号堆码整齐,离墙不小于10cm,垛底要架空,垫高要保持通风,抄底使用,专人管理4.生产区文明施工管理本工程生产区的文明管理将由“创建文明工地领导小组”总负责人进行直接管理,狠抓落实从职工到管理人员,从周转材料的拆除堆放到组合安装,从各分项工程的施工准备到施工完毕,要切实始终的贯彻落实文明施工的总要求同时,要通过各种活动经常对职工开展教育工作,增强工人的敬业精神和职工道德,全面提高工人的精神素质。

从而使全体工人在思想上牢记树立起文明施工的思想观念①按照本方案建立的文明施工管理体系,制定文明施工责任制,划分区域,明确管理负责人,实行挂牌制,落实到个人,做到现场清洁整齐②施工生产区域临时用电、用水将设置专人管理,不得长流水、长明灯③工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,丢洒在楼梯、楼板上的水泥砂浆、混凝土要及时清理,落地灰要回收过筛使用④砂浆、混凝土在运输过程中,做到不洒、不漏,反之要及时清理⑤随着楼层的增高,要及时采取围护遮挡措施,使外观整洁,并及时悬挂具有鼓舞性,感召力的巨幅标语⑥对于现场的机械设备,统一用黄色油漆涂刷,配电箱用淡绿色油漆涂刷,并经常保持机械设备的机身及周围环境的清洁机械的标记、编号明显、安全装置可靠⑦施工区内的零散碎料、垃圾渣,要及时清理至工地临时的垃圾站,每周将收集的垃圾向批准的垃圾场倾倒一次,运输车辆不能抛洒出场⑧施工场地要干干净净,没有乱七八槽的各种杂物,且每隔一层楼,专门设一间吸烟室、小便室,二室门上均有挂门帘⑨工地施工现场危险区域要悬挂明显标牌、警示牌5.生活区文明工地管理①施工现场的临时设施包括:生活区内厕所、食堂、宿舍、办公室、娱乐室、卫生室等,必须严格按照施工组织设计确定的施工平面布置,搭建整齐。

②生活区的临时用水、用电设专人管理③在生活区、办公区,将根据实际情况设置相当数量的宣传标语、黑板报,并及时更换内容,切实起到鼓舞人心,表扬先进的作用④我们要经常保持办公室、食堂、宿舍、仓库及其周围地区的清洁,建立卫生区域,每日二次设专人打扫卫生⑤工地食堂的墙裙、灶台、买饭台统一用白瓷片镶贴,地面铺设防滑地砖,在使用过程中要做到整洁卫生,使生、熟食物隔离,案板分开,并且采取防苍蝇、防尘措施⑥在生活区内设水冲式临时厕所,用白瓷片镶贴,设专人打扫,保持其清洁,设有一个加盖子的简单化粪池门窗齐全,投药撒白灰其它方面文明工地管理在管理过程中,我们将实行严格的门卫制度和群体形象制度,所有现场管理人员及工人必须佩戴胸卡,统一穿戴劳动服,工人一律戴黄色安全帽,管理人员戴红色安全帽,并配有公司的标志帽徽清洁工人用其食堂炊事人员一律穿白色卫生服如果我公司有幸中标,我们将根据本项目的特点及现场的实际情况,建立、健全其它各项制度、岗位责任制,并每周检查一次具体实施情况,实现本项目创建文明工地管理目标6、社情处理1)、妥善处理好周边环境,尽量避免夜间施工,服从环卫部门统一规定,接受附近居民的监督,如工序要求必须连续作业时,报业主和主管部门批准,发出安民告示,一般情况下做到夜间9点钟前使用噪声小的施工机具,10点后停止一切施工作业。

2)、职工进场主动凭身份证到当地派出所办理好暂住证、计划生育证、卫生许可证,施工人员名单在派出所备案,配合作好施工期间治安联防工作7.其它方面文明工地管理在管理过程中,我们将实行严格的门卫制度和群体形象制度,所有现场管理人员及工人必须佩戴胸卡,统一穿戴劳动服,工人一律戴黄色安全帽,管理人员戴红色安全帽,并配有公司的标志帽徽清洁工人用其食堂炊事人员一律穿白色卫生服如果我公司有幸中标,我们将根据本项目的特点及现场的实际情况,建立、健全其它各项制度、岗位责任制,并每周检查一次具体实施情况,实现本项目创建第8章、工期保证措施 1建立严格的施工进度计划检查制度施工中严格按照网络计划来控制施工进度与各工种的插入时间,施工管理人员根据总进度计划制定详细的月、旬作业计划,合理安排工序搭接和施工流向为防止进度落后,项目部每日检查当日的施工进度情况,做到当时进度当时完成,今天不影响明天,上道工序不影响下道工序,对影响进度的关键部位,项目经理亲自指挥如遇特殊原因或不可抗拒因素延误某项工序的进度,项目部将千方百计抢时间、充分调动各级施工人员的积极性和一切施工力量,在最短的时间内将进度抢上来2.保证材料及外加工构件的供应开工前组织有关人员做好分部分项工程工料分析表,根据施工图预算提出材料、成品、半成品加工订货及供应计划。

做好施工机械的落实以及材料的采供工作根据《施工进度计划网络图》确定材料进场时间 3.土建与安装配合协调工作在施工中,双方要相互创造条件,合理穿插作业,同时均要注意保护对方的成品和半成品在项目经理统一安排下,每周召开一次现场协调会,积极主动解决好各工种之间的配合等方面的问题选派有多年施工经验,善打硬仗的施工队伍,集中施工力量,充实组织管理机构按施工进度计划网络图,合理安排劳动力及材料供应工作,提高施工效率根据工程结构特点,分出主次部位,按照施工顺序、施工工艺进行立体交叉作。
