文档详情

屋面保温、隔离、保护层技术交底

ag****7
实名认证
店铺
DOC
775.50KB
约12页
文档ID:157576691
屋面保温、隔离、保护层技术交底_第1页
1/12

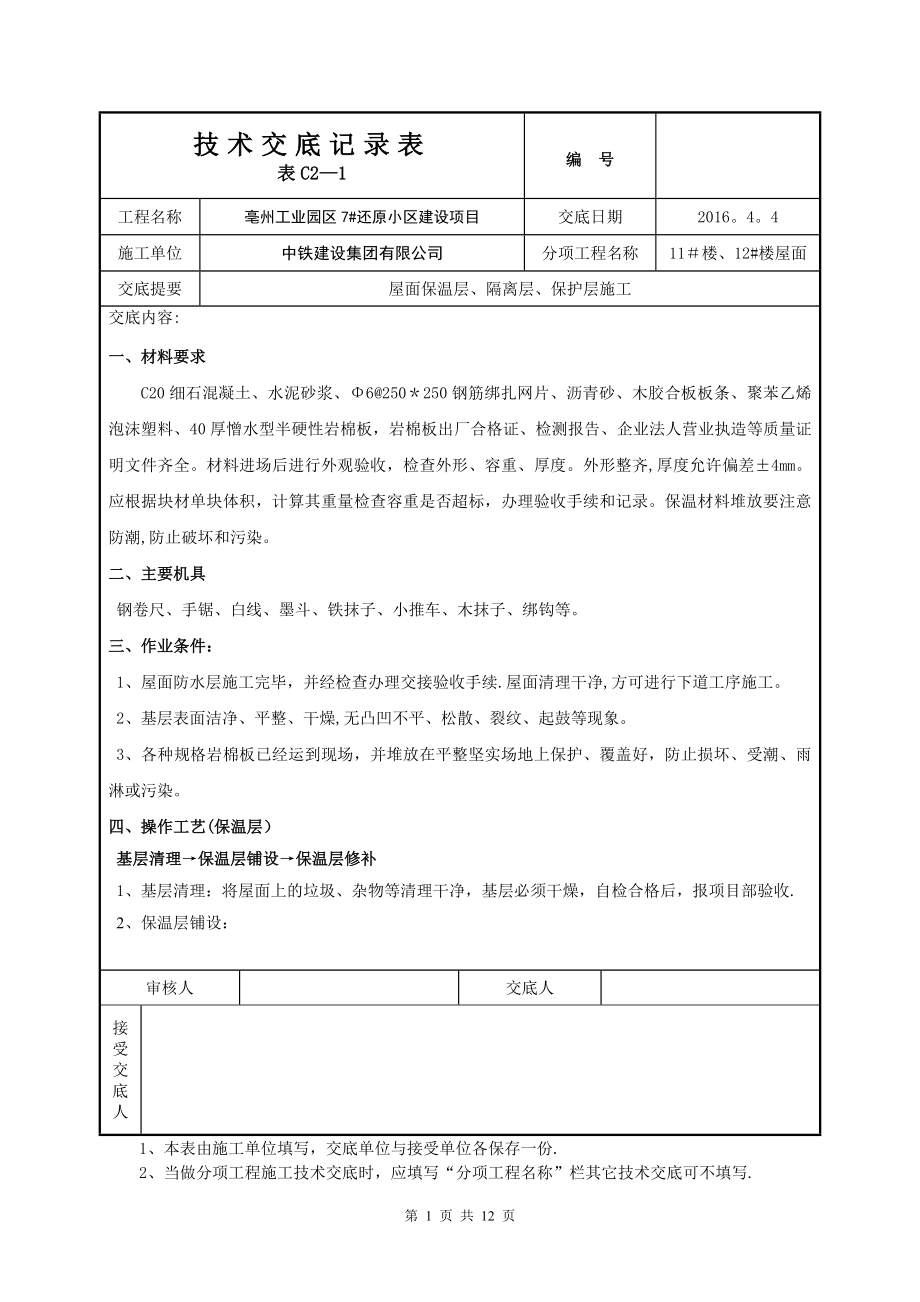

技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期20164施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容:一、材料要求C20细石混凝土、水泥砂浆、Φ6@250*250钢筋绑扎网片、沥青砂、木胶合板板条、聚苯乙烯泡沫塑料、40厚憎水型半硬性岩棉板,岩棉板出厂合格证、检测报告、企业法人营业执造等质量证明文件齐全材料进场后进行外观验收,检查外形、容重、厚度外形整齐,厚度允许偏差±4mm应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录保温材料堆放要注意防潮,防止破坏和污染二、主要机具 钢卷尺、手锯、白线、墨斗、铁抹子、小推车、木抹子、绑钩等三、作业条件: 1、屋面防水层施工完毕,并经检查办理交接验收手续.屋面清理干净,方可进行下道工序施工 2、基层表面洁净、平整、干燥,无凸凹不平、松散、裂纹、起鼓等现象 3、各种规格岩棉板已经运到现场,并堆放在平整坚实场地上保护、覆盖好,防止损坏、受潮、雨淋或污染四、操作工艺(保温层)基层清理→保温层铺设→保温层修补 1、基层清理:将屋面上的垃圾、杂物等清理干净,基层必须干燥,自检合格后,报项目部验收.2、保温层铺设:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份.2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写.技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.4.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 2.1本工程采用40mm厚憎水型半硬性岩棉板作为屋面保温层.上人平屋面设置保温层,不上人平屋面不设置保温层. 2.2岩棉板的铺贴方式采用干铺。

23岩棉板铺贴时应错缝铺贴,见下图所示: 3、岩棉板修补:岩棉板不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用.板与板间之间要错缝、挤紧,不得有缝隙若因岩棉板裁剪不方正或裁剪不直而形成缝隙,应用岩棉板条塞入并打磨平五、操作工艺(隔离层) 1、 隔离层采用10厚1:3水泥砂浆审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2-1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.44施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 2、要求周边女儿墙、机房外墙上弹50控制线,按照坡度要求将屋面各控制点的高度用1:3水泥砂浆做好灰饼,横竖间距为1.5m,根据抄测在女儿墙上的水平标高控制线抄测出隔离层面层标高线.根据灰饼及控制线,利用刮杠找平 3、砂浆表面应压实、平整,不得有起壳、起砂现象,隔离层施工完毕后及时进行养护,以防开裂六、 操作工艺(保护层)上人平屋面: 隔离层验收合格→绑扎钢筋网片→设置分隔木胶合板板条→浇筑细石混凝土→表层抹平压光→养护→嵌密封膏 1、绑扎钢筋网片:内配Φ6双向@250*250钢筋绑扎网片,绑扎钢筋网片时钢筋网片必须居中偏上,保护层不得小于10mm。

钢筋网片分格缝处断开. 2、设置分隔木胶合板板条:分格缝采用木胶合板板条在混凝土浇筑前安装,在混凝土浇筑完成初凝后取出,分格缝纵横间距不大于6米,面积不大于36平米,宽度20mm,分格位置详见保护层分格缝留设图见附图) 3、浇筑细石混凝土:上人平屋面保护层采用40厚C20细石混凝土,保护层与山墙、凸出屋面墙体、女儿墙之前留设30mm宽分格缝,缝内宜填塞聚苯乙烯泡沫塑料,并用密封材料嵌填 4、要求周边女儿墙上弹50控制线,根据抄测在女儿墙上的水平标高控制线抄测出防水保护层面层标高线审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2-1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.4.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 5、根据屋面坡度要求及流水方向,拉线找坡,然后开始抹灰饼,按照坡度做40mm厚灰饼,横竖间距为1.5m,灰饼上平为保护层表面按照灰饼高度进行C20细石混凝土标高的控制,一个分格缝内的混凝土必须一次性浇筑完成。

用铁抹子抹平压光 6、养护:洒水养护,保持湿润,养护时间不少于7d 7、嵌密封膏:养护完后将分格缝处用沥青砂填补密实 不上人平屋面 隔离层验收合格→制作灰饼→浇筑水泥砂浆→表层抹平压光(同时设置表面分格缝)→养护 1、制作灰饼:根据屋面坡度要求及流水方向,拉线找坡,然后开始抹灰饼,按照坡度做20mm厚灰饼,横竖间距为15m,灰饼上平为保护层表面.按照灰饼高度进行1:25水泥砂浆标高的控制,用铁抹子抹平压光 2、浇筑水泥砂浆:不上人平屋面保护层采用20厚1:2.5水泥砂浆保护层,保护层与山墙、凸出屋面墙体、女儿墙之前留设30mm宽分格缝,缝内宜填塞聚苯乙烯泡沫塑料,并用密封材料嵌填 3、表层抹平压光(同时设置表面分格缝):表面分格缝分格面积宜为1㎡,分格位置详见保护层分格缝留设图(见附图),表面分格缝在水泥砂浆终凝前完成 4、养护:洒水养护,保持湿润,养护时间不少于7d 审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.4.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 七、细部施工工艺 1、雨水口: 1.1水落口杯应牢固固定在承重结构上,其埋设标高应根据附加层的厚度及排水坡度加大的尺寸确定。

12水落口周围直径500mm范围内坡度不应小于5%,防水层下应增加涂膜附加层; 13防水层和附加层深入水落口杯不应小于50mm,并应粘贴牢固4上人平屋面落水口均为直式落水口.落水口细部节点间下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期20164施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 1.5机房层屋面采用侧排水,排至上人平屋面处的节点同上节点做法见下图所示: 2、接水板 1.1接水板规格为400*400*40内配双向5Φ4钢筋 12待屋面保护层施工完后,浇筑接水板,接水板与墙体接缝处用密封胶密封3接水板分部如图所示: 接水板位置 接水板规格审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期20164施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容:八、质量要求 1保温层 1.1主控项目 1.11保温材料的强度、密度、导热系数和吸水率,必须符合设计要求和施工验收规范的规定. 1.12保温板的含水率必须符合设计要求和施工验收规范的规定应紧贴基层铺设,铺平垫稳,找坡正确 1.2一般项目 12.1紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确2 允许偏差项目如下表所示: 屋面保温层的允许偏差和检验方法项次项目允许偏差(mm)检查方法1表面平整度4用2m靠尺和楔形塞尺检查2保温层厚度±3用钢针插入和尺量检查审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期20164.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 2隔离层 2.1主控项目 2.1.1隔离层所用材料的质量及配合比,应符合设计要求。

21.2隔离层不得有破损和漏铺现象 2.2 一般项目 22.1砂浆表面应压实、平整,不得有起壳、起砂现象 3保护层 31上人平屋面 3.11主控项目 31.1.1保护层所用材料的质量及配合比,应符合设计要求. 32混凝土的强度等级应符合设计要求C20 3.1.13保护层的排水坡度应符合设计要求2%. 32一般项目 3.1.2.1混凝土保护层不得有裂纹、脱皮、麻面、起砂等现象 3.1.2.2保护层的允许偏差和检验方法应符合下表规定: 审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称"栏其它技术交底可不填写.技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.4.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容:项目允许偏差(mm)检验方法块体材料水泥砂浆混凝土表面平整度404.0502m靠尺和塞尺缝格平直3.0303.0拉线和卷尺接缝高低差1。

5—-直尺和塞尺板块间隙宽度2.0-—卷尺保护层厚度设计厚度的10%,且不得大于5mm钢针和卷尺 3.2不上人平屋面 31主控项目 31.1水泥砂浆保护层所用材料的质量及配合比,应符合设计要求 3.22 1:2.5水泥砂浆应符合设计要求 3.23水泥砂浆保护层的排水坡度应符合设计要求2%2.2一般项目 水泥砂浆保护层不得有裂纹、脱皮、麻面、起砂等现象. 水泥砂浆保护层的允许偏差和检验方法审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称"栏其它技术交底可不填写.技术交底记录表表C2—1编 号工程名称亳州工业园区7#还原小区建设项目交底日期2016.4.4施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 项目允许偏差(mm)检验方法表面平整度402m靠尺和塞尺检查缝格平直30拉线和尺量检查保护层厚度设计厚度的10%,且不得大于5mm(即5mm)钢针插入和尺量九、成品保护 1、岩棉板施工前应将基层表面的砂、土、硬块杂物等清扫干净,防止降低保温效果。

2、在已铺好的松散、板状或整体保温层上不得施工,应采取必要措施,保证保温不受损坏 3、保温层施工完成后,应及时铺抹保护层,以保证保温效果 4、在已铺好的保温层上采取必要措施,保证保温层不受损坏 5、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位.十、安全文明施工 1、屋面临边应有护栏及竖挂安全网进行围挡 2、操作工人进岗前应进行三级安全教育 3、对操作工人进行安全技术交底. 4、操作工人在屋面作业时严禁乱扔乱抛材料. 审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份.2、当做分项工程施工技术交底时,应填写“分项工程名称"栏其它技术交底可不填写技术交底记录表表C2-1编 号工程名称亳州工业园区7#还原小区建设项目交底日期20164施工单位中铁建设集团有限公司分项工程名称11#楼、12#楼屋面交底提要屋面保温层、隔离层、保护层施工交底内容: 5、进入现场必须戴安全帽,现场应有安全管理人员巡视,发现安全隐患及时清除. 6、剩余的残渣等杂物应集中运到垃圾堆放区 7、雨天、雪天、五级以上大风天气均不得施工 8、夜间施工时,必须保证足够照明,必须减小噪声以降低对周边居民生活的干扰。

9、遗撒的砂浆及时清理,作到工完料净脚下清,保持现场整洁审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写.附图:第 12 页 共 12 页。

下载提示
相关文档
正为您匹配相似的精品文档
