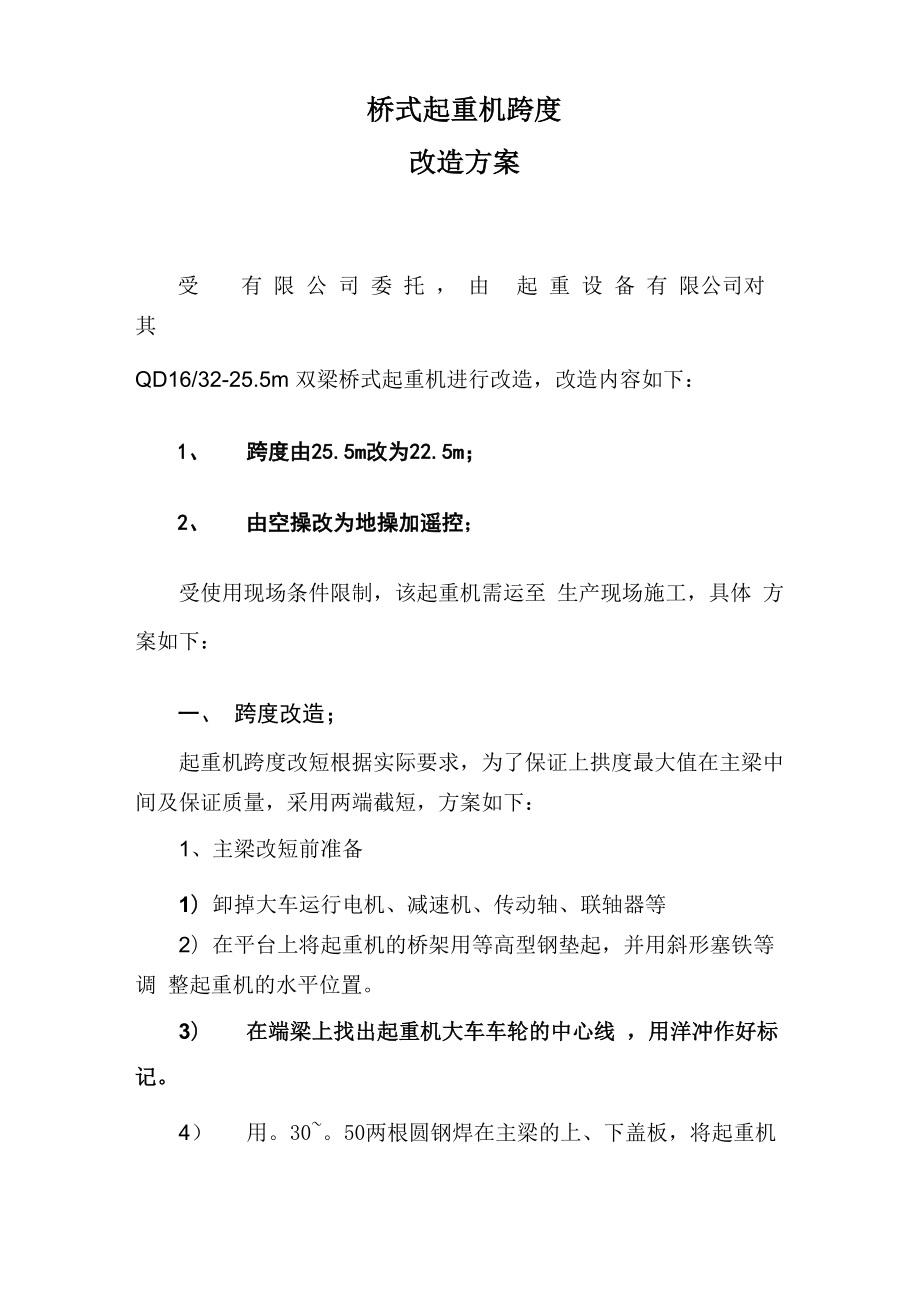

桥式起重机跨度改造方案受 有 限 公 司 委 托 , 由 起 重 设 备 有 限公司对 其QD16/32-25.5m 双梁桥式起重机进行改造,改造内容如下:1、 跨度由25.5m改为22.5m;2、 由空操改为地操加遥控;受使用现场条件限制,该起重机需运至 生产现场施工,具体 方案如下:一、 跨度改造;起重机跨度改短根据实际要求,为了保证上拱度最大值在主梁中 间及保证质量,采用两端截短,方案如下:1、主梁改短前准备1)卸掉大车运行电机、减速机、传动轴、联轴器等2)在平台上将起重机的桥架用等高型钢垫起,并用斜形塞铁等调 整起重机的水平位置3) 在端梁上找出起重机大车车轮的中心线 ,用洋冲作好标记4) 用50两根圆钢焊在主梁的上、下盖板,将起重机的 两根主梁予以固定,以防割去端梁后轨距发生变化5) 用火花刨及角磨机将主段梁焊缝掉将端梁卸掉2、主梁改短及焊接首先从端梁附近着手把所需截短的主梁割断,应保留一定长度的 上、下盖板,切除其它多余部分,经修磨处理后,再像新造桥架那样 装上端梁,在校正检测后,予以焊接1) 确定截短后的主梁,找取其上盖板与端梁中心线的重合线, 也用洋冲做出标记2) 确定主梁改短后的腹板轮廓线,并记下上、下盖板保留部分 的长度尺寸。
3)根据划线部件将主梁割断4)按改短切割线,用气割切去多余部分,注意保留上、下盖板 的预留 长度,以防在气割时损伤上、下盖板,气割时,应在距上、下盖板 10mm 处切割腹板,并用气割修理平整5)用电动砂轮磨去气割处的氧化层和凸瘤,使切口光滑平整3、装配与焊接1)盖板折边弯向腹板,并与腹板焊牢,必须保持上、下盖板的开 口高度(h)比端梁大2~3mm2) 将端梁装入主梁的上、下盖板内,注意端梁上的车轮中心线与 主梁上盖板的中心线要重合,点焊定位后,应检查起重机的轨距、车 轮垂直度、水平偏斜度测验桥架对角线差等是否符合GB/T14405的要 求,如达到了要求,即进行焊接,在焊接时必须注意对称施焊,才可 确保焊接变形减少到最低程度3) 焊接完工后,复查各项技术要求,如偏差超过标准,应按照检 测要求调整大车车轮角形轴承箱的定位板,以使各项要求都能达标4) 如原主梁与端梁间的三角形加强板在切断主梁时遭受破坏,则 必须重新加工和焊接,以便不致削弱桥架的刚度5) 全部焊接完工后,,注意应全面检查主梁上拱度、旁弯,跨度, 车轮水平偏斜等各项技术投标,使其达到新出厂起重机的质量要求, 然后则应装配检修好的减速机及电机、制动器,最后进行空载试车 交付安装。
二、 操作方式改造;1. 将起重机其原配司机室卸下,重新制作电控箱及个别部位电线、电缆线需重布需增加电控部件如下:① 起升及保护控制箱 1 件② 大车、小车运行控制箱 1 件③ PLC 控制箱 1 件④ 遥控器 ( 台湾台湾禹鼎摇杆式)1 套起重机跨度改造完工,焊工控制箱座,撞上控制箱(可在安装现场)可进行试车。
