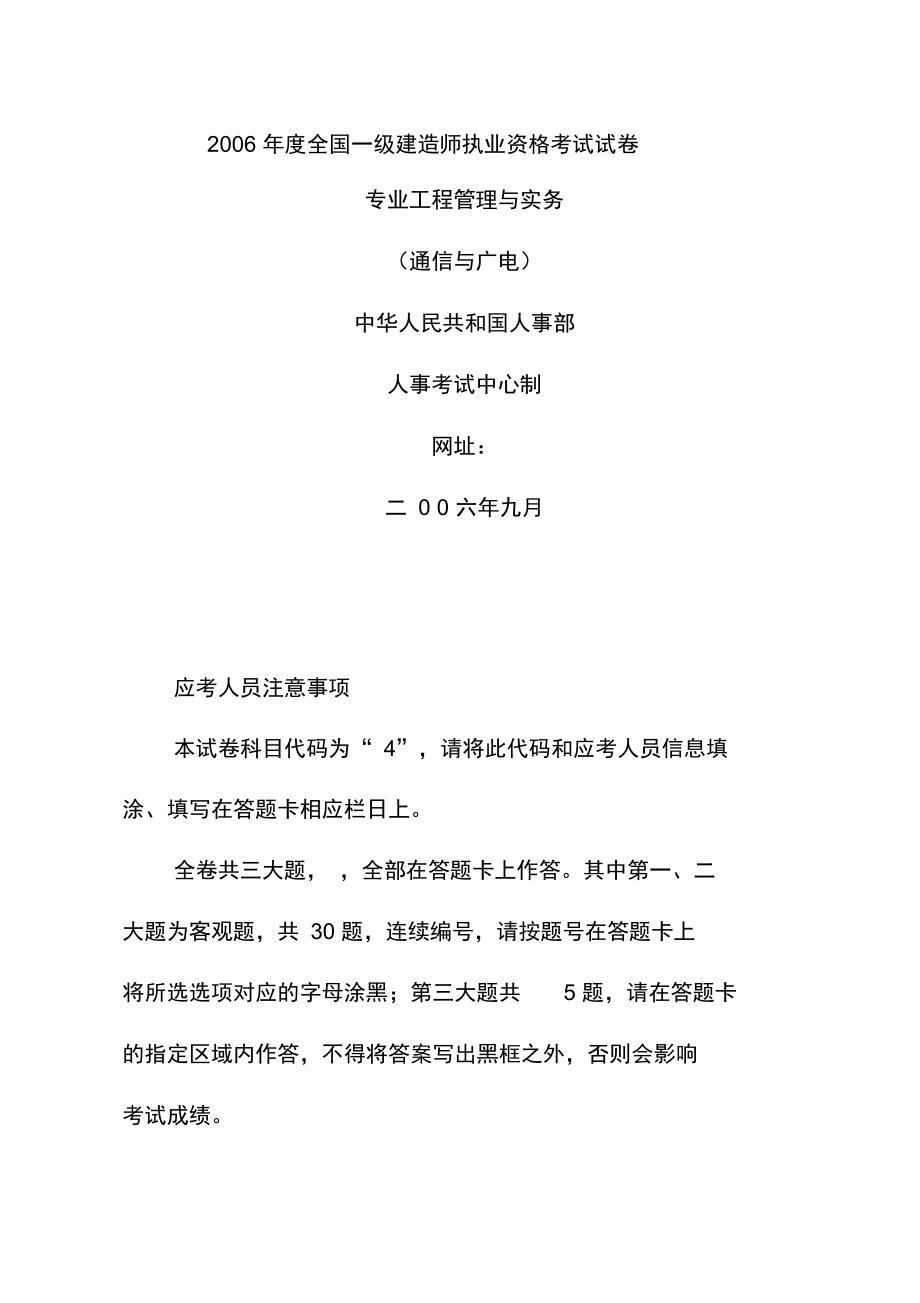

2006 年度全国一级建造师执业资格考试试卷专业工程管理与实务(通信与广电)中华人民共和国人事部人事考试中心制网址: 二 0 0 六年九月应考人员注意事项本试卷科目代码为“ 4”,请将此代码和应考人员信息填 涂、填写在答题卡相应栏日上全卷共三大题, ,全部在答题卡上作答其中第一、二 大题为客观题,共 30 题,连续编号,请按题号在答题卡上 将所选选项对应的字母涂黑;第三大题共 5 题,请在答题卡的指定区域内作答,不得将答案写出黑框之外,否则会影响 考试成绩本试卷所有填涂部分请使用 2B 铅笔,书写部分请使用 黑色钢笔或签字笔在试卷上作答无效一、单项选择题(共 20 题, 每题 l 分每怒的备选项 中,只有 1 个最符合题意)1. 第三代移动通信 WCDM标准是在( )移动通信技术的基础上发展起来的A. TD —SCDMA B.GSMC. IS —95CDMA D.CDMA20002. 数字移动通信系统只有采用( )才具有软越区切换功能A. 空分多址方式 B. 时分多址方式C. 频分多址方式 D. 码分多址方式3. 我国数字同步网中定时基准信号采用( )传输A. SDH l55Mb/s 专线 B.PDH 2Mb/s 专线C.PDH 8Mb/s 带业务电路 D.PDH 140Mb/s 专线4. 通信局站用阀控免维护铅酸蓄电池中,电解液是( 溶液。

A. 硫酸 B. 盐酸C. 硝酸 D. 醋酸5. 广播短波发射天线主要特性参数有天线效率、工作频率范 围、仰角和( )等A. 微分增益 B. 频响特性C. 方向性系数 D. 非线性失真6. 广播扩声系统采用定压式功率放大器的目的是( )A. 稳定供电电压 B. 稳定扩声的声压级C. 稳定信号电压 D. 增加传输距离7. 太阳能直流供电系统由太阳电池列阵、储能装置、 ( ) 和负载组成A. 配电盘 B. 整流器C. 逆变器 D. 滤波器8. 架空光缆线路在雷害特别严重地段采用 ( )措施防雷 A. 与电杆连接 B. 装设架空地线C. 绝缘处理 D. 穿管保护9. 光缆线路工程中继段应测试( )A. 光纤反射损耗 B. 光纤接头损耗C. 光纤模场直径 D. 光纤抗张强度10. 综合布线是由线缆和相关( )组成的信息传输通道A. 传输介质 B. 接点设备C. 连接件 D. 信息网络11. 广播电视中心通常采用 10kV供电,10kV用电设备处的电压偏差允许值为( )A. ±2.5 % B. ±5%C. ± 7% D. ±l0 %12. 进行波分复用设备调测时,应测试光纤放大器( 0A的( )。

A. 输出光功率 B. 信道隔离度C. 输入抖动容限 D. 输出抖动13. 穿越录音室、演播室的给排水及消防系统的管道均应采取( )措施,防止管道固体传声A. 消声 B. 软连接C. 隔振 D. 双级减振14. 基站馈线安装中,馈线弯曲半径应大于等于馈线外径的( )倍A.10 B.15C.20 D.2515. 群时延特性属于卫星通信系统中( )的测试内容A. 波导 B. 变频器C. 高功率放大器 D. 低噪声放大器16. 广播电视建设项目送审设计文件里的建筑图应包括( )A. 平面图 B. 系统原理图C. 系统方框图 D. 设备位置图17. 通信建筑安装工程中涉及到土建项目时,按( )颁 发的工程概算、预算定额和费用定额编制工程概算、预算A. 信息产业部B. 国家发改委C. 各省、自治区、直辖市通信管理局D. 各省、自治区、直辖市建设行政管理部门18. 设计概算是( )的重要组成部分A. 项目建议书 B. 可行性研究报告C. 初步设计 D. 施工图设计19. 综合通信大楼的接地方式,应按( )的原理设计A. 单点接地 B. 多点接地C. 重复接地 D. 复合接地20. 根据《广播电影电视工程建筑抗震分级标准》 ,地、市级 广播电台的主体建筑属于( )类抗震设防建筑。

A. 甲 B. 乙C. 丙 D. 丁二、多项选择题(共 l0 题,每题 2 分每题的备选项中, 有 2 个或 2 个以上符合题意至少有 1 个错项错选,本题 不得分;少选所选的每个选项得 0.5 分)21. 对电信网络按服务对象进行分类,可分为( )A. 数据通信网 B. 光缆通信网C. 公用通信网 D. 本地通信网E. 专有通信网22.SDH 系统有( )等基本网络单元A. 终端复用器( TM) B. 分插复用器( ADM)C.2/34Mb/s 跳级复用器 D. 再生中继器( REG)E. 同步数字交叉连接设备( SDXC)23. 电视节目前期制作需使用( )A. 配乐设备 B. 录像机C. 电子编辑设备 D. 切换矩阵设备E. 字幕机24. 关于通信机房设备抗震加固的说法中, 正确的有 ( )A. 在机房悬空的木地板下加装金属支撑座B. 用槽钢将整列机架连为一体后,加固在立桩上C. 抗震支架不要求横平竖直,但连接处要牢固D. 用铝型材将整歹哇机架连为一体后与抗震支架连为一体E. 抗震加固墙终端如遇玻璃窗,可与窗框连接加固25. 通信电源直流供电系统的设备包括( )A. 整流器 B. 蓄电池C. 直流变换器 D. 降压变压器E. 逆变器26. 波分复用设备测试项目包括( )。

A. 波长转换器光发送眼图 B.OTU 抖动传递特性C. 支路口映射抖动 D. 合波器插入损耗E.光监测信道(OSC输出光功率27. 单、双声道调频发射机相同的测试项目包括信杂比、输出功率和( )等A. 非线性失真 B. 整机效率C. 噪声电平 D. 载波跌落E. 音频振幅—频率特姓28. 广播电视塔桅架设安装前的技术准备包括:施工人员配 备、( )等A. 施工机具配备 B. 安全防范措施C. 安装程序和方法 D. 技术交底E. 施工合同评审29. 根据《中华人民共和国电信条例》规定, ( )属于危 害电信网络安全和信息安全的行为A. 擅自对电信网的功能或亳争存储、处理、传输的数据 和应用程序进行删除或或修改B. 利用电信网从事窃取或者破坏他人信息、损害他人合 法权益的活动C. 故意翩作、复制、传播计算机病毒或者以其它方式攻 击他人电信网络等电信设施D. 以虚假、冒用的身份证件办理入网手续并使用移动E. 盗接他人电信线路,复制他人电信号码30. 《工程建设标准强制性条文》 (信息工程部分)规定,县 级及以上的电信建筑应在( )设火灾自动报警系统A. 电信机房 B. 电缆进线室C. 疏散走道 D. 餐厅E. 休息室三、案例分析题(共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分)背景资料某施工单位承担了一项通信管道工程,工程内容为在城 区部分路段建设塑料管道。

管道基础用水泥混凝土制作,管 道用水泥混凝土包封,混凝土采用搅拌机现场搅拌工程中 需要切割沥青混凝土路面;由于部分施工地段地下水位高, 开挖管道沟槽和入孔坑时需降水,降水使用燃油抽水机;回 填管道沟时要求夯填为避免施工过程中管道沟槽坍塌、回填后路面下沉、管 孔不通、入孔壁灰层剥落等情况发生,该施工单位进行了详 细的工前策划, 设置了质量控制点, 制定了安全和环保措施 在进行安全及技术交底时明确了工程概况、施工方案、 “三 新”技术、对成品和半成品的保护措施本工程顺利实施 问题1. 根据工程特点,该施工单位应对哪些工序加以重点控制?2. 本工程所进行的安全 及技 术交底还应包含什么内容 ?3. 识别本工程的环境因素4. 管道施工作业时,应注意哪些安 全防护?背景资料某公司承接 SDH 光通信终端站设备安装工程施工过程中,因建设单位提供的 DDF架宽度不符合设计要求造成停工 一周,新DDF架到货后项目部很快完成了所有硬件安装项 目经理在现场巡查时,偶然发现 ODF的防雷地线未接,提醒一施工人员接上几天后,材料员清点材料时,发现用于防 雷保护的 l6mm2 线料没有使用,核查结果是防雷地线用错线 料,项目经理派人进行了更换。

工程完工后,公司组织交工前的预验,检查中发现:架高 2.6m的DDF架垂直偏差为3.4mm, 3m长的过桥走道两端高度 差为8mm 2.6m高的立柱垂直偏差为 2.6mm;设备线缆布放整齐美观,但防雷地线接到了机房保护地线端子上而未接到 防雷专用端子上项目部的竣工资料正在整理中, 已准备了工程说明、 建筑安装工程量总表、交工报告、网管功能检查记录公司要求尽快完成整改以便按期交工问题1. 根据预验结果,指出铁件和机架安 装工作需返工的内客并说明原因2.0DF 防雷地线的安装工作反映出该项目部的施工管理有何缺陷?3.本工程竣工技术文件还应补充哪些内 容?4.指出竣工测试记录中缺少的部分三)背景资料某光缆线路工程进度计划见下表:单 位:周―三四五六七八敷设光缆光缆接续埋设标石中继段测试说明:①各项工作每周完成量相等② 光缆接续在敷设光缆完成 60%工作量时开始③ 埋设标石在敷设光缆完成 60%工作量时开始④ 中继段测试必须在光缆接续全部完成后才能开始<⑤ 每周工作七天第五周末时各项工作完成的进度累计情况如下:—-三四五敷设光缆15%35%65%74%80%光缆接续5%40%埋设标石7%中继段测试问题1. 定性分析各工序前五周每周的实际进度与计 划的关系。

2. 计算第五周 末各项工序实际避度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)3. 若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?4. 光缆中继段测试应包括哪些内容 ?(四)背景资料某施工单位承担—项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测, 30〜50米高的地面自立式铁塔上天馈线系统安装,接地系统安装工期为 7月 1日至8月 31日因工期紧张, 项目部招收了部分塔上作业人员, 自行组织 了技术和安全培训即上岗作业;上塔前,项目部技术负责人 对天馈线安装工作进行了交底;因馈线等甲方提供的主要材 料有合格证,故未对其进行检验直接进场使用工地安全员检查时, 发现个别施工人员赤膊作业、 随手抛 下安全帽和工具、 为活动方便不系安全带等, 及时给予纠正 随后,项目部完善了安全保护措施,至完工没有发生安全事 故对已安装完成的 10 个站的测试中,发现多个站天馈线指 标不合格,项目部通过分析找到了不合格原因,制定了纠正 措施,后续的测试没有发现类似 问题问题1. 指出至少 5 个安装天馈线的质量控制点2. 用因果分析 图法分析天馈线测试指标不合格的原因3. 识别施工人员的不当行为可能引发的安全事故。

4. 说明本工程安全保护措施应包含的内容 5. 说明接地系统作用及其 室外部分包括的内容(五)背景资料某光缆线路工程采用直埋敷设方式开工前,施工单位 办理了施工许可证,根据现场考察情况,确定了办公地点等 临时设施为了保证工程的顺利实施,制定了质量、安全等 制度,编制了施工组织设计工序安排见下图,图中字母是 工作代号,字母后的数字为该工作的正常工作天数,括号内 的数字为该工作的最短工作天数,横线下方的数字为本工作 压缩1天所增加的费用,单位为元该工程合同工期等于计 算工期啪)5WFl漏 叔]).BOO1O 凹 __问题1. 施工单位的现场准备工作还应包括哪些内容 ?2. 在工程开工至交付阶段,施工单位应如何做才符合质 量行为规范的要求?3. 编制本工程双代号网络 计划图(只设1个开始节点),用双箭线标出关键路径,并计算工期 4. 当工程措行列第23天时A B、C工作已完成其它 工作尚未开始,此时实际进度比计 划延误多少天?为使总工 期满足合同要求,增加的总费用最少 ,需要对以后的部分工 作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径5. 检查时发现部分标石符号使用有误。

第 23至26块标石的符号如下图,指出错误所在,并写出标石符号所表示的正确内容m普咖m皿2006 年度全国一级建造师执业资格考试试卷专业工程管理与实务试卷标准答案(通信与广电)(满分 l60 分)一、单项选择题(共 20 题,每题 l 分每题的备选项中, 只有 1 个最符合题意)1.B2.D3.B4.A5.C6.D7.A8.B9.B10.C11.Cl2.Al3. C14.B15.B16.Al7.Dl8.C19.A20.C二、多项选择题(共 l0 题每题 2 分每题的备选项中有 2 个或 2 个以上符合题意,至少有 1 个错项错选,本题不得分;少选所选的每个选项得 0.5 分)21.CE 22.ABDE 23.BD 24.ABD 25.ABC26.ABDE 27.AE 28.ABCD 29.ABC 30.ABE三、案例分析题(共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分)1. (本小题 5 分) ( 1)管道基础;(2)塑料管铺设;(3)回填土方、夯填;(4)入孔内井壁抹灰;(5)管道试通;(6)管道沟槽的支护或放坡 (答出 1项 1分)2. (本小题 5 分)(1)安全措施;(2)关键工序和质量控制点;(3)施工工艺;(4)质量通病预防及注意事项;( 5)施工中的危险因素、可能造成的伤害以及预防措施。

各 1 分)3. (本小题 5 分)本工程环境因素(1)路面切割机工作时的噪声和扬尘;(2)开挖管道沟槽时的扬尘;(3)发电机、抽水机工作时的废气和噪声;( 4)清洗搅拌机产生的污水、搅拌机装料时产生的扬 尘;(5)打夯机产生的噪声 (各 1 分)4. (本小题 5 分)( 1)临时用电设施安装漏电保护装置( 1 分);( 2)公路上施工设警示标志( 2 分);(3)管道沟槽壁支护牢固( 2 分)1. (本小题 6 分)(1) DDF需要返工(1分),因偏差大于I %2分),不合格;(2) 过桥走道需要返工 (1 分),因水平偏差大于 2mm/m( 2 分),不合格;2. (本小题 4 分)1 )没有向施工人员做技术交底,交底制度不完善或 落实不到位( 2 分);( 2)没有自检、互检、专检过程,制度不完善或落实不到位( 2 分);3. (本小题 6 分)(1)开工报告;(2)已安装设备明细表;(3)停工报告;(4)复工报告;(5)交接书;(6)验收证书(各 1 分)4. (本小题 4 分)(1)本机测试记录;( 2)系统测试记录(各 2 分)三)1. (本小题 9 分)( 1)敷设光缆:第—周比计划拖后( 1 分),第二周与 计划相同( 1 分),第三周比计划超前( 1 分),第四周比计 划拖后( 1 分),第五周比计划拖后( 1 分);(2)光缆接续:第四周比计划拖后( 1 分)第五周比计 划超前( 1 分);( 3)埋设标石:第四周比计划拖后( 1 分)第五周比计 划拖后( 1 分)。

2. (本小题 3 分)(1) 敷设光缆比原计划拖后(100% -80 %)X 5 X 7=7 (天)( 1 分)(2) 光缆接续比原计划拖后 (67%-40%)X 3X 7=6(天) ( 1 分)(3) 埋设标石比原计划拖后 (67%-7%)X 3X 7=13(天) ( 1 分)3 ,(本小题 3 分)( 1)总工期为 35+7+6+14=62(天)(2分);( 2)比原计划延长 6 天( 1 分)4. (本小题 5 分)( 1 )光纤接头损耗;(2)光纤线路衰耗;(3) 光纤后向散射信号曲线;(4) PMD(偏振模色散);( 5)光缆对地绝缘 (各 1 分)(四)1. (本小题 5 分( 1 )天线固定;( 2 )天线位置;( 3 )天线方向;( 4)馈线防水;( 5 )馈线固定;( 6 )馈线弯曲度;( 7 )馈线接头;(8)馈线接地 (1 项得 1 分)2. (本小题 6 分)甥|nrlw.页音桥一(画对图1分,标出“人”“机”、“料”、“法”、“环”且有合理分析各1分)3. (本小题6分)(1) 强紫外线对人体伤害;(2) 人员高处坠落摔伤;(3) 高处落物伤人(各 2分)4. (本小题8分)(1) 进行安全教育和安全技术交底;(2) 塔上作业人员须经专门的安全培训,取得资格证 书后上岗;(3) 作业人员佩戴安全防护用品;(4) 划定塔下安全禁区;(5) 高温时段和 6级以上大风时停止塔上作业(每答对1项2分)5. (本小题 5 分)(1)作用是迅速泄放雷电引起的强电流( 2 分);( 2)建筑物接地( 1 分)、天线铁塔接地( 1 分)、天馈 线接地( 1 分)。

五)1. (本小题 4 分)(1)建立分屯点;(2)材料进场检验;(3)光缆配盘;( 4)地质条件考察及路由复测(各 1 分)2. (本小题 6 分)(1)进行材料进场检验;(2)按合同标准及规范要求施工;(3)自觉接受质量监督;(4)提供完整准确的竣工资料(答对 l 项 2 分)3. (本小题 8 分)日卅(询)叭琲)gX1)A5(3JJ ■ i! >2—^(图3分,关键路径3分,共6分)该工程工期为46天(2分)4. (本小题8分)23-18=5 (天)此时实际进度比计划延迟 5天1分)第一步:压缩I工作1天,增加费用600元(1分)第二步:压缩D工作2天,增加费用2X 800=1600元(1 分)第三步:压缩F工作1天,增加费用1000元(1分)第四步:同时压缩 F工作和 H工作I天,增加费用1000+800=1800 (元)(1 分)共增加费用:600+1600+1000+1800=5000 (元)(1 分)最终压缩后的网络图如下:(2分)5. (本小题4分)第23块错(1分),表示普通接头标石(1分) 第24块错(1分),表示监测标石(1 分)httttp::〃 /"?u =91629 好礼奖品等你拿?httttp::〃〃 〃 ?fromuiid=1243 没httttp::〃 / bbs』〃 ?fromu iid=177195 你 找 我httttpwww.jjgzjj..neft〃 bbs〃 ?ff『omuiid=502495。
