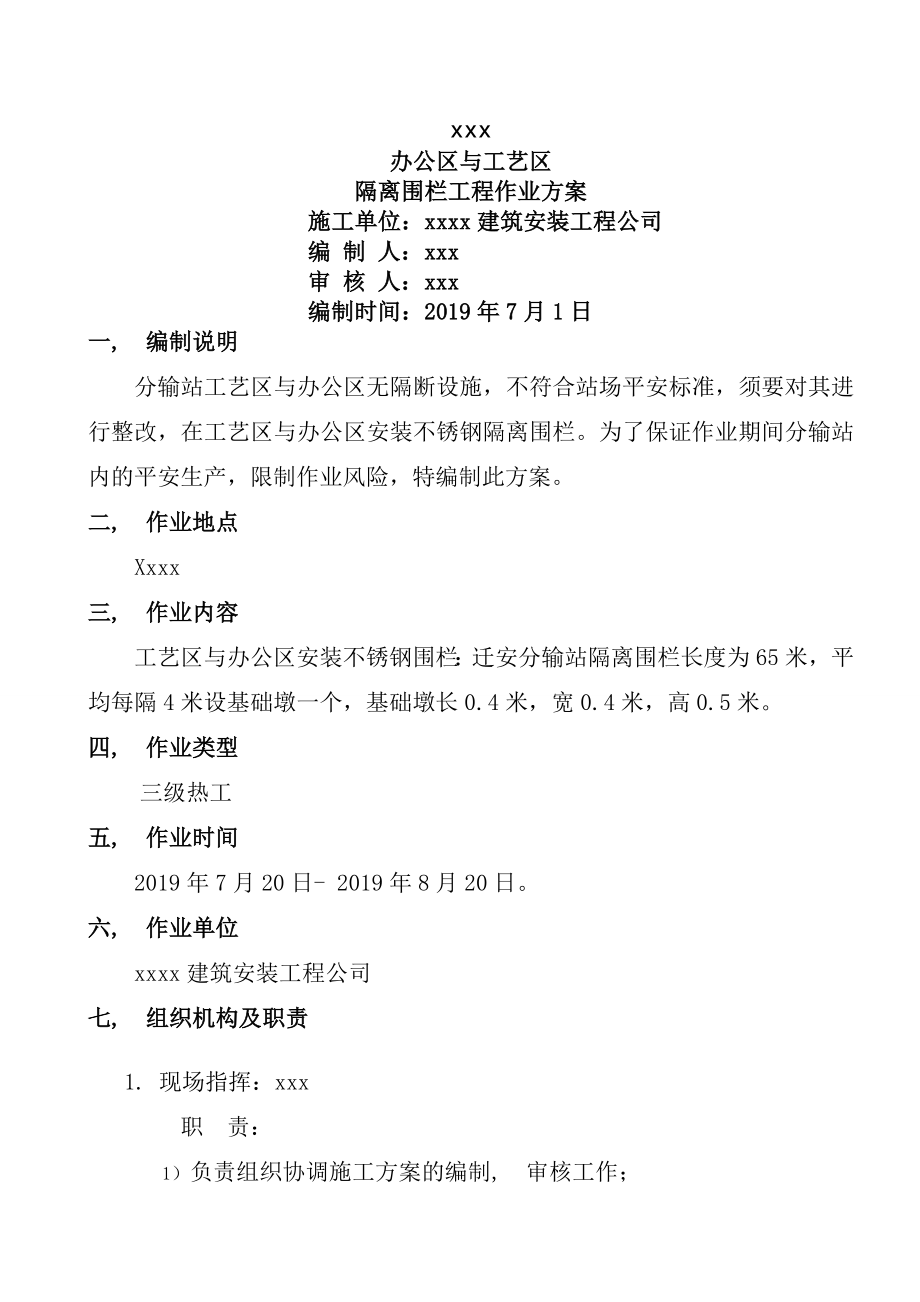

xxx办公区与工艺区隔离围栏工程作业方案施工单位:xxxx建筑安装工程公司编 制 人:xxx审 核 人:xxx 编制时间:2019年7月1日一, 编制说明分输站工艺区与办公区无隔断设施,不符合站场平安标准,须要对其进行整改,在工艺区与办公区安装不锈钢隔离围栏为了保证作业期间分输站内的平安生产,限制作业风险,特编制此方案二, 作业地点Xxxx三, 作业内容工艺区与办公区安装不锈钢围栏:迁安分输站隔离围栏长度为65米,平均每隔4米设基础墩一个,基础墩长0.4米,宽0.4米,高0.5米四, 作业类型三级热工五, 作业时间2019年7月20日- 2019年8月20日六, 作业单位xxxx建筑安装工程公司七, 组织机构及职责1. 现场指挥:xxx职 责:1) 负责组织协调施工方案的编制, 审核工作;2) 负责施工全过程中的指挥, 组织与协调;3) 依据施工方案指挥现场施工并进行检查确认;4) 依据现场状况,负责指挥突发事务的应急处置;5) 作业方案变更时,负责向审批人提出申请;6) 组织召开作业前平安会,组织进行施工后的管理总结2.平安监护:xxx职责:1) 参与作业方案的审查与作业前平安会,向工作执行负责人介绍作业的留意事项;2) 负责在作业前确认所要求的打算工作和平安措施全部得到落实; 3) 负责作业现场的环境监测与气体检测, 平安警戒, 消防保卫工作;4) 负责对作业过程进行检查,确认作业过程严格依据作业方案及相关要求执行;5) 发觉平安隐患或作业超出作业许可范围,有权叫停现场作业。

3. 质量检验组: 组长:xxx 组员:xxxx 职责:1) 负责依据施工方案步骤检查施工工序;2) 对物料进场进行把关,不合格的物料禁止进场,严格对水泥进行进场前的验收;3) 检查砂浆配比是否符合要求;4) 对基础, 隐藏工程进行拍照;5) 负责依据施工方案技术要求检查施工质量;6) 负责依据作业方案进行必要尺寸数据测量工作4. 施工作业组:施工单位:xxxx建筑安装工程公司4.1组长:xxxx职责(1) 组织编制施工作业方案并整理完善后,上报现场管理单位;(2) 参与作业平安分析,具体落实作业平安分析所要求的各项平安限制措施;(3) 依据作业方案的审批意见向现场管理单位申请办理作业许可证;(4) 参与作业前平安会议并组织对作业场地进行检查4.2平安员xxx职责:(1)参与作业平安分析,具体落实作业平安分析所要求的各项平安限制措施;(2)负责在作业前确认所要求的打算工作和平安措施全部得到落实; (3)负责对作业过程进行检查,确认作业过程严格依据作业方案及相关要求执行;(4)发觉平安隐患或作业超出作业许可范围,马上叫停作业4.3作业组:xxxx职责:(1) 严格听从现场管理单位的管理和指挥,并严格依据施工方案的要求进行施工;(2) 落实各项平安技措,限制各项风险,发觉担心全状况,要马上实行相应措施并执行相关预案;(3) 如需长时间作业,在每班工作完成后,清理工作现场并使其处于平安状态。

八, 施工前的打算工作: 1. 现场管理单位:1.1现场管理单位请示油气调控中心, 生产运行处同意,并告知河北处生产值班员;(负责人:值班人员)1.2施工人员进站需办理进站登记手续(xxx)1.3召开作业前平安会议,明确现场指挥及各组人员,进行施工交底并强调作业平安留意事项及预防措施(xxx)1.4办理施工作业许可证及现场检查表等手续;(xxx)1.5进入作业现场前检查作业人员的劳保穿戴是否齐全有效并进行人体静电释放;(王彦斌)1.6向施工队明确现场紧急状况下的逃命路途;(xxx)1.7设置警示带隔离作业区;(xxx)1.8将两具8公斤干粉灭火器摆放到现场;(xxx)1.9现场平安监护人员用扩散式可燃气体检测仪(型号XA911)检测整个施工范围内自然气浓度,合格后方可施工;(xxx)1.10用监控5#, 6#摄像头对作业区域进行监控;(负责人:xxx)1.11依据附表1要求检查确认作业所需物料, 机具, 工器具等是否到位;(xxx)2. 施工单位:2.1施工人员组织到位,穿戴好劳保用品及防护用品;(负责人:xxx)2.2打算好作业所需发电机, 相关物料, 机具, 工器具等。

负责人:xxx)2.3混凝土搅拌场地设置在站外,搅拌机搅拌,小推车运输打算好混凝土搅拌及抹灰砂浆搅拌用自备发电机及自备水罐车,并进行调试负责人:xxx)2.4开挖前通知站内人员,了解地下是否有埋地管线或者其他设施后方可施工负责人:xxx)九、 技术标准/质量限制措施1. 技术标准和质量限制措施:1. 技术标准/质量限制措施:(1)质量标准:达到设计要求,工程质量合格(2)质量限制措施:a)依据业主要求样式和各检验及验收规范进行施工 b)建立质量责任制,严格抓好质量“三检”制,即自检, 互检, 专检实行质量一票推翻制度, 上道工序不合格,下道工序不施工c)对于不合格原材料杜绝进场,严把原材料质量第一关,进场材料必需做到“四验”,即验品种, 验规格, 验质量, 验数量,并验出厂质量保证书2, 验收标准依据《建筑工程施工质量验收统一标准》(GB50300-2019);2. 技术要求:2.1基槽开挖 基槽开挖长0.5米,宽0.5米,高0.5米,挖出弃土外运2.2模板工程2.3.1模板安装位置, 尺寸,必需满意要求,且应拼缝严密, 表面平整并刷隔离剂2.3.2模板及其支撑应具有足够的承载实力, 刚度和稳定性,能牢靠地承受浇筑混凝土的重量, 侧压力以及施工荷载。

2.3.3在浇筑混凝土之前,应对模板工程进行验收模板安装和浇筑混凝土时,应对模板及其支撑进行视察和维护2.3混凝土工程2.3.1每隔4米设置混凝土基础墩一个,出地面高度10厘米,每个基础墩长0.4米,宽0.4米,高0.5米2.3.2混凝土搅拌:搅拌混凝土前,宜将搅拌筒充分润滑;严格计量, 限制水灰比和坍落度;冬期拌制混凝土应优先采纳加热水的方法混凝土搅拌装料依次:石子→水泥→砂子→水2.3.3基础浇筑浇筑前,应依据混凝土基础顶面的标高在两侧木模上弹出标高线;如采纳原槽土模时,应在基槽两侧的土壁上交织打入长100mm左右的标杆,并露出20~30mm,标杆面与基础顶面标高平,标杆之间的距离约3m2.3.4混凝土的养护:混凝土浇筑搓平后,应在12h左右加以覆盖和洒水,浇水的次数应能保持混凝土有足够的润湿状态养护期不少于7昼夜2.4不锈钢栏杆2.4.1不锈钢栏杆留3个栅栏门,带转轴,地下带滑动轱辘;中间门2米,两边的门都是留在路的位置,两侧门宽4米做成两扇(每扇2米宽,底部带轱辘), 栅栏顶部横梁离地面高度1.2米2.4.2 施工前应先进行现场放样,并精确计算出各种杆件的长度 依据各种杆件的长度精确进行下料,其构件下料长度允许偏差为1mm。

选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验证 2.4.3脱脂去污处理:焊前检查坡口, 组装间隙是否符合要求,定位焊是否坚固,焊缝四周不得有油污否则应选择三氯代乙烯, 苯, 汽油, 中性洗涤剂或其它化学药品用不锈钢丝细毛刷进行刷洗,必要时可用角磨机进行打磨,磨出金属表面后再进行焊接 2.4.4焊接时应选用较细的不锈钢焊条(焊丝)和较小的焊接电流焊接时构件之间的焊点应坚固,焊缝应饱满,焊缝金属表面的焊波应匀称,不得有裂纹, 夹渣, 焊瘤, 烧穿, 弧坑和针状气孔等缺陷,焊接区不得有飞溅物 2.4.5杆件焊接组装完成后,对于无明显凹痕或凸出较大焊珠的焊缝,可干脆进行抛光对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨,磨平后再进行抛光抛光后必需使外观光滑, 平顺, 无明显的焊接痕迹2.4.6简图及参照做法十, 作业步骤1.基槽开挖作业时先由技术人员依据要求将开挖基槽宽度进行放线并依据基槽放线尺寸,人工挖槽,清理2. 预埋铁件制作依据设计要求在分输站外预制预埋铁件3.浇筑混凝土基础墩3.1平整基槽底部,支护混凝土基础墩模板,模板固定检查合格后浇筑C20钢筋混凝土基础墩及C20混凝土,用振捣棒振捣密实至无气泡产生。

3.2在混凝土基础墩初凝前将预制好的预埋件埋入3.3混凝土的养护:混凝土浇筑搓平后,在12h左右加以覆盖和洒水,养护期不少于7昼夜4. 不锈钢护栏制作安装4.1厂家预制依据图纸要求分段制作制作完成后用运输车运至站内安装4.2依据要求将预制好的护栏组装并焊接在预埋件上5, 清理现场5.1施工完毕,现场清理干净;5.2产生的全部建筑垃圾运至站外城管指定垃圾站,统一处理十一, 作业平安分析表 管理单位xxx施工单位xxx 建筑安装工程公司编号作业内容办公区与工艺区增加隔离护栏工作位置xxx修改次数1参与分析人员xxx记录人员xxx日期2019.7.9所需个人防护装备工作服, 平安帽, 工鞋, 劳保手套, 护目镜, 焊接有色眼镜审核xxx日期2019.7.9序号基本工作步骤潜在的危急及意外平安限制措施负责人平安审核1基槽开挖作业时先由技术人员依据要求将开挖基槽宽度进行放线并依据基槽放线尺寸,人工挖槽,清理1.机具伤人1.施工人员戴平安帽,穿戴劳保用品,各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情xxxxxx2.损坏地 下埋地管线及设施1.先通知站内人员,了解地下埋地管线及设施的埋深, 位置等状况后方可施工2.基槽开挖采纳人工开挖方式,并采纳平锹法施工2预埋铁件制作依据设计要求在分输站外预制预埋铁件1.触电1.检测作业所需的工具及线缆是否满意要求,剔除不符合要求的线缆及工具,保证操作的平安。

2.电气设备必需由专业人员操作xxxxxx2.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情3浇筑混凝土基础墩3.1平整基槽底部,支护混凝土基础墩模板,模板固定检查合格后浇筑C20钢筋混凝土基础墩及C20混凝土,用振捣棒振捣密实至无气泡产生1.触电1.检测作业所需的工具及线缆是满意要求,剔除不符合要求的线缆及工具,保证操作的平安2.电气设备必需由专业人员操作xxxxxx2.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情3.2在混凝土基础墩初凝前将预制好的预埋件埋入1.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情3.3混凝土的养护:混凝土浇筑搓平后,在12h左右加以覆盖和洒水,养护期不少于7昼夜1.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情4不锈钢栏杆安装4.1厂家预制。

依据图纸要求分段制作制作完成后用运输车运至站内安装1.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情xxxxxx4.2依据要求将预制好的护栏组装并焊接在预埋件上1, 火灾爆炸1.消退旁边火源,作业中运用防爆工具2.用扩散式可燃气体检测仪进行检测,发觉可燃气浓度超10%LEL时,马上停止作业,人员撤出2.机具伤人1.施工人员戴平安帽,穿戴劳保用品各作业人员运用工具时,相互保持适当的作业距离2.设置专职监护人员,发觉危急马上通知施工人员并处理险情5场地整理1.施工完毕,现场清理干净;1.清理现场机具时碰伤作业人员1.穿戴好工作服, 平安帽, 手套等;当心搬运,专人监护xxxxxx2.产生的全部建筑垃圾倒运至指定位置,统一处理1.环境污染1.由站内管理人员监督清理作业,要做到场清料净,将废弃物运至垃圾点,防止造成污染十二, 施工作业风险及对策:风险1火灾:对策:(1)施工前及作业中运用扩散式气体检测仪可燃气体对作业环境进行检测达到作业平安要求后在进行施工;(2)施工过程中支配专人对作业现场进行监护,当作业现场达不到作业平安要求时,马上停止作业,对存在的平安隐患进行整改,直至达到作业要求再进行施工。

3)作业现场监护人将消防器材排放到作业点,时刻警惕危急发生风险2 触电:对策:(1)检测作业所需的工具及线缆是满意防爆要求,剔除不符合要求的线缆及工具,保证操作证的平安2)发觉人员触电后,马上切断作业点电源风险3:连续作业使人员产生疲惫导致误操作对策:合理支配作息时间,保证人员的休息条件和饮食卫生风险 4:人员碰伤, 砸伤等对策:(1)1, 当发生人员损害事故后,当事人或事故发觉者应马上停止施工推断缘由,, 依据损害程度组织抢救和现场爱护工作,拨打急救 并派专人到主要路口等候急救车2)利用项目部配备的简易设备及医疗用品对伤者进行急救,初步检查伤病员,推断其神志, 气管, 呼吸循环是否有问题必要时马上进行现场急救和监护,使伤病员保持呼吸道通畅,视状况实行有效的止血, 防止体克, 包扎伤口, 固定, 保存好断离的器官或组织, 预防感染, 止痛等措施,急救的原则是先救命,后治伤风险 5:碰伤设备, 仪表等 对策:(1)马上对设备, 仪表进行复原 (2)若设备损坏严峻且有备用支路,则启用备用支路,进行供气3)若主干线设备损坏严峻且站内无法限制,则马上上报启动应急预案。

十三, 应急处置:1. 发生人身损害事故: 在施工过程中发生人身损害时,应急小组应马上启动应急预案,人员快速撤离并实行必要爱护及处理措施,向主管领导及上级部门汇报并协作事故处理, 人员救援拨打急救 :120组织人员陪伴受伤人员去医院救治2. 机械损害, 磕碰事故应急预案(1) 发生人员损害事故,伤者或目击者应快速通知应急小组组长, 管道队属地主管2) 应急小组组长接到通知后,马上停止工作3) 伤者进行检查,组织对于伤者进行相应急救并实行措施主动组织送往医院3. 火灾, 爆炸应急预案:依据不同状况,启动相应级别预案:(1)火情较小时,应依据火情发生的部位对工艺流程进行检查, 确认,切断相关流程,并对相邻管道, 容器放空快速隔离现场的易燃易爆物;(2)现场指挥人员组织现场人员利用现有的消防器材, 设施进行火灾初期的灭火;当火情仍不能得到限制或者火情接着扩大时,马上按下站ESD,现场指挥人员应马上组织人员逃离或疏散;(3)拨打当地火警 119;拨打119 要述明具体灾难地点或旁边目标并简述灾情状况留下 及地址以便进一步联系十四, 附件附表1, 施工机具, 设备及所需材料表序号名称规格数量备注1扩散式可燃气体检测仪XA-9111台xxx2灭火器8Kg干粉2具xxx3棉手套2副xxx4护目镜5副xxx5有色眼镜1副xxx6急救药箱1箱xxx7电焊机1台xxx8发电机1台xxx9搅拌机1台xxx10手锤6个xxx11手凿6个xxx12振捣棒1个xxx13铁锹6个xxx14镐3个xxx附表2::人员支配表序 号工 种人 数备 注1焊工22电工13混凝土工34钳工25小工4合计12附图1:作业部位图1, 迁安分输站附图2:逃命路途图附图3:就医路途图变送器接地线改造点。
