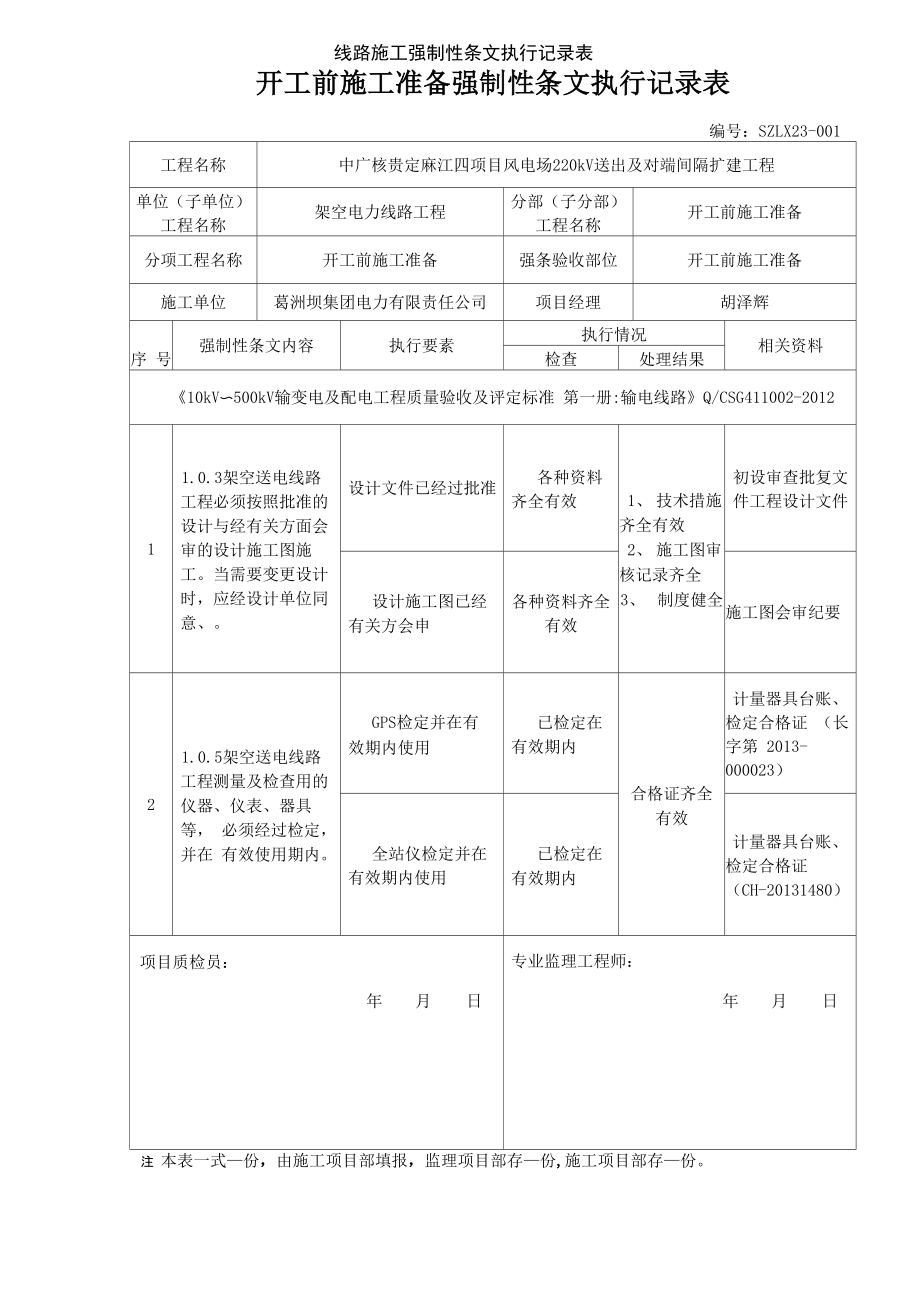

线路施工强制性条文执行记录表开工前施工准备强制性条文执行记录表编号:SZLX23-001工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称架空电力线路工程分部(子分部) 工程名称开工前施工准备分项工程名称开工前施工准备强条验收部位开工前施工准备施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准 第一册:输电线路》Q/CSG411002-201211.0.3架空送电线路 工程必须按照批准的 设计与经有关方面会 审的设计施工图施 工当需要变更设计 时,应经设计单位同 意、设计文件已经过批准各种资料 齐全有效1、 技术措施 齐全有效2、 施工图审 核记录齐全3、 制度健全初设审查批复文 件工程设计文件设计施工图已经 有关方会申各种资料齐全 有效施工图会审纪要21.0.5架空送电线路 工程测量及检查用的 仪器、仪表、器具等, 必须经过检定,并在 有效使用期内GPS检定并在有 效期内使用已检定在 有效期内合格证齐全 有效计量器具台账、 检定合格证 (长字第 2013-000023)全站仪检定并在 有效期内使用已检定在 有效期内计量器具台账、 检定合格证(CH-20131480)项目质检员:年 月 日专业监理工程师:年 月 日注 本表一式—份,由施工项目部填报,监理项目部存—份,施工项目部存—份。

线路施工强制性条文执行记录表基础工程开工前强制性条文执行记录表编号:SZLX23-002工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称架空电力线路工程分部(子分部) 工程名称基础工程分项工程名称开工前施工准备强条验收部位开工前施工准备施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准 第一册:输电线路》Q/CSG411002-201212.0.1架空送电线路 工程使用的原材料及 器材必须符合下列规 定:1. 有该批产品出厂质 量检验合格证书2. 对砂石等无质量检 验资料的原材料,应 抽样并经有检验资格 的单位检验,合格后 方可采用3•对产品检验结果有 疑义时,应重新抽样, 并经有检验资格的单 位检验,合格后方可 采用检验单位资格满 足要求材料站检查 帐、卡、物齐 全;基础材料 跟踪表;基础 材料砂、石、 水泥分批送 检,形成报 告;铁塔、架 线材料厂家 提供的合格 证、检验证 明;实验室资 质;资料齐全 有效检验单位资格文件(TJ-GZB05-009)合格证齐全有效地脚螺栓出厂质量合格证(WZ-GZB05-005)合格证书及批次 复检报告齐全有效钢筋批次复检报告:QHJC-01-14030700003QHJC-01-14030700006QHJC-01-14030700007水泥出厂质量合格证、 水泥出厂检验报告、水 泥批次进场复检报告砂批次进场复检报告QHJC-07-14022200002碎石批次进场复检报告QHJC-08-14021700002项目质检员:年 月 日专业监理工程师:年 月 日注 本表一式—份,由施工项目部填报,监理项目部存—份,施工项目部存—份。

基础工程开工前强制性条文执行记录表(续1)工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称架空电力线路工程分部(子分部) 工程名称基础工程分项工程名称开工前施工准备强条验收部位开工前施工准备施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准第一册:输电线路》Q/CSG411002-201223.0.2分坑测量前必须 依据设计给定的数据 复核设计给定的杆塔 位中心桩,并以此作 为测量的基准横线路方向偏差不大于50mm线路复测记录齐全准确有效路径复测记录 表(020101-001)顺线路方向两相 邻杆塔中心桩间的距 离与设计值的偏差不 大于设计档距的1%线路复测记录齐全准确有效转角桩的角度值, 用方向法复测时对设 计值的偏差不大于 「30〃线路复测记录齐全准确有效项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称基础工程分项工程名称现浇、掏挖铁塔基础强条验收部位N1铁塔基础施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准第一册:输电线路》Q/CSG411002-201211.0.3当需要变更设计 时,应经设计单位同意经设计同意1、技术措施齐全有效2、施工图审核记录齐全3、制度健全设计变更文件25.2.7混凝土浇筑过程 中应严格控制水灰 比。

每班日或每个基 础腿应检查两次及以 上塌落度符合规范要求塌洛度要求:30〜50mm塌落度检查1次2次配合比报告C10:QHJC-12- 14022600001C20:QHJC-12-14022600002A45 mm55mmB54mm52mmC56mm64mmD62mm66mm35.2.8混凝 用量每班 础应至少;土配比材料 日或每基基符合规范要求每立方米配比:(kg) 水泥:328 砂:833碎石:1036 水:195佥查两次,符合规范要求配比检杳1次2次以保证配合比符合施 工技术设计规定水泥(±2%)320330砂(±3%)836838石(±3%)10401042水(±2%)192194外加剂(±2%)45.2.9试块应在现场从 浇筑中的混凝土取样 制作,其养护条件应 与基础基本相同试块在现场制作试块在现场制 作符合规范要求试块报告(QHJC-09-14051700020)同条件同条件符合规范要求项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称基础工程分项工程名称现浇、掏挖铁塔基础强条验收部位N1铁塔基础施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行,青况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准第一册:输电线路》Q/CSG411002-201255.2.10试块制作数量 应符合下列规定:1. 转角、耐张、终端、 换位塔及直线转角塔 基础每基应取一组。

2. 一般直线塔基础, 同一施工队每5基或 不满5基应取一组,单 基或连续浇筑混凝土 量超过loom?时亦应 取一组3. 按大跨越设计的直 线塔基础及拉线基 础,每腿应取一组,但 当基础混凝土量不超 过同工程中大转角或 终端塔基础时,则应 每基取一组4. 当原材料变化、配 合比变更时应另外制 作按规范要求制作混凝土试验报 告(强度、龄 期、代表的桩 塔号)混凝土试验 扌艮告(强 度:24、2MPa, 龄期28天, 代表桩号N1 铁塔基础)基础试块强度试 验 报 告(QHJC-09-14051 700020)项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称杆塔工程分项工程名称杆塔工程开工前准备强条验收部位N1铁塔施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准第一册:输电线路》Q/CSG411002-201212.0.1架空送电线路工 程使用的原材料及器 材必须符合下列规 定:1.有该批产品出厂质 量检验合格证书。

合格证齐全有效材料站检查帐、 卡、物齐全;基础 材料跟踪表;基 础材料砂、石、 水泥分批送检, 形成报告;铁塔、 架线材料厂家提 供的合格证、检 验证明;实验室 资质;铁塔、架线材料 厂家提供的检验 证明、杆塔出厂质 量检验合格 证(20140220-02螺栓出厂质 量检验合格 证(QR/C100611 )26.1.1杆塔组立必须有 完整的施工技术设 计组立过程中,应采 取不导致部件变形或 损坏的措施有完整的施工技 术设计1、 资料就是否 齐全有效2、 查现场对塔 材的保护措施 及吊装工艺资料齐全有效杆塔组立施 工作业指导 书项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单位) 工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称杆塔工程分项工程名称自立式铁塔组立强条验收部位N1铁塔施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序号[ 强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准 第一册:输电线路》Q/CSG411002-201216.1.6杆塔连接螺栓应逐个 紧固£8级螺栓的扭紧力 矩不应小于表6、1、6(见本 部分表A、1)的规定。

4、8 级以上螺栓的扭矩值由设计 规定若设计无规定时,宜按 4、8级螺栓的扭紧力矩标准 执行螺杆与螺母的螺纹有滑 牙或螺母的棱角磨损以至扳 手打滑的螺栓必须更换螺栓已按规范要 求或设计要求扭紧力 矩紧固查现场紧固时 就是否达到规 范要求执行按规范要求执 行自立式铁塔 组立检查及 评级记录(210301-001 )滑牙螺栓已更换 螺母棱角磨损的螺栓.已更换查现场螺栓就 是否有滑牙、 磨损情况螺栓无滑牙、 磨损情况26.1.8杆塔组立及架线 后,其允许偏差应符合表 6、1、(见本部分表A、 2)8的规定符合规范要求1、 现场检查实 物2、 组塔施工记 录无磨损自立式铁塔 组立检查及 评级记录(210301-001 )36.2.1铁塔基础符合下列规 定时可组立铁塔:1. 经中间检查合格2. 分解组立铁塔时混凝土 的抗压强度应达至设计强度 70%3. 整体立塔时混凝土的抗 压强度应达到设计强度的 100%当立塔操作米取有效 防止基础承受水平推力的措 施时,混凝土的抗压强度允 许不低于设计强度的70%分解组立铁塔时 的混凝土抗压强度满 足规范要求基础施工记录 组塔施工记录 基础设计强度 试块强度报告齐全有效基础设计强 度:C20试块强度报 告:24、 2MPa整体立塔时的混,凝土抗压强度满足规 '范要求未整体立塔分解组塔项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程单位(子单 位)工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称架线工程分项工程名 称架线工程开工前准备强条验收部位架线工程开工前准备施工单位葛洲坝集团电力有限责任公司项目经理胡泽辉序 号强制性条文内容执行要素执行情况相关资料检查处理结果《10kV〜500kV输变电及配电工程质量验收及评定标准第一册:输电线路》Q/CSG411002-201211.0.3当需要变更设计 时,应经设计单位同 意、。

已经设计同意各种资料 齐全有效设计变更文件22.0.1架空送电线路工 程使用的原材料及器 材必须符合下列规 定:有该批产品出厂 质量检验合格证书原材料合格证齐 全有效材料站检查 帐、卡、物齐 全;基础材料 跟踪表;基础 材料砂、石、 水泥分批送 检,形成报告; 铁塔、架线材 料厂家提供的 合格证、检验 证明;实验室 资质;导线质量合格证 (429-11)光缆质量合格证 (5140436101001)37.1.1放线前应有完整 有效的架线(包括放 线、紧线及附件安装 等)施工技术文件有完整的施工技 术设计架线(包括放 线、紧线及附 件安装等)施 工作业指导书架线(包括放 线、紧线及附件 安装等)施工作 业指导书项目质检员:年 月 日专业监理工程师:年 月 日工程名称中广核贵定麻江四项目》单位(子单位) 工程名称中广核贵定麻江四项目风电场220kV送出及对端间隔扩建工程分项工程名称架线工程开工前准备施工单位葛洲坝集团电力有限责任公司序 号强制性条文内容执行要素《10kV〜500kV输变电及配电工程质量验收及评;57.4.1不同金属、不同 规格、不同绞制方向 的导线或架空地线, 严禁在一个耐张段内 连接。

导地线连接符合 规范要求77.4.2当导线或架空 地线采用液压或爆压 连接时,操作人员必 须经过培训及考试合 格、持有操作许可证, 连接完成并自检合格 后,应在压接管上打 上操作人员的钢印压接人员持证上岗项目质检员:年 月 日风电场220kV送出及对端间隔扩建工程分部(子分部) 工程名称架线工程强条验收部位项目经理胡泽辉执行情况相关资料检查处理结果定标准 第一册:输电线路》Q/CSG411002-2012导线质量合格证 地线质量合格证 材料进场检验记 录导线质量合格证(429-11)压接人员操作证压接人员操作 证(20080029)导线拉力试验 报 告(G140329-000-0511)专业监理工程师:年 月 日注 本表一式—份,由施工项目部填报,监理项目部存—份,施工项目部存—份。
