文档详情

上海某深基坑围护施工方案

m****
实名认证
店铺
DOCX
88.15KB
约22页
文档ID:168910231
上海某深基坑围护施工方案_第1页
1/22

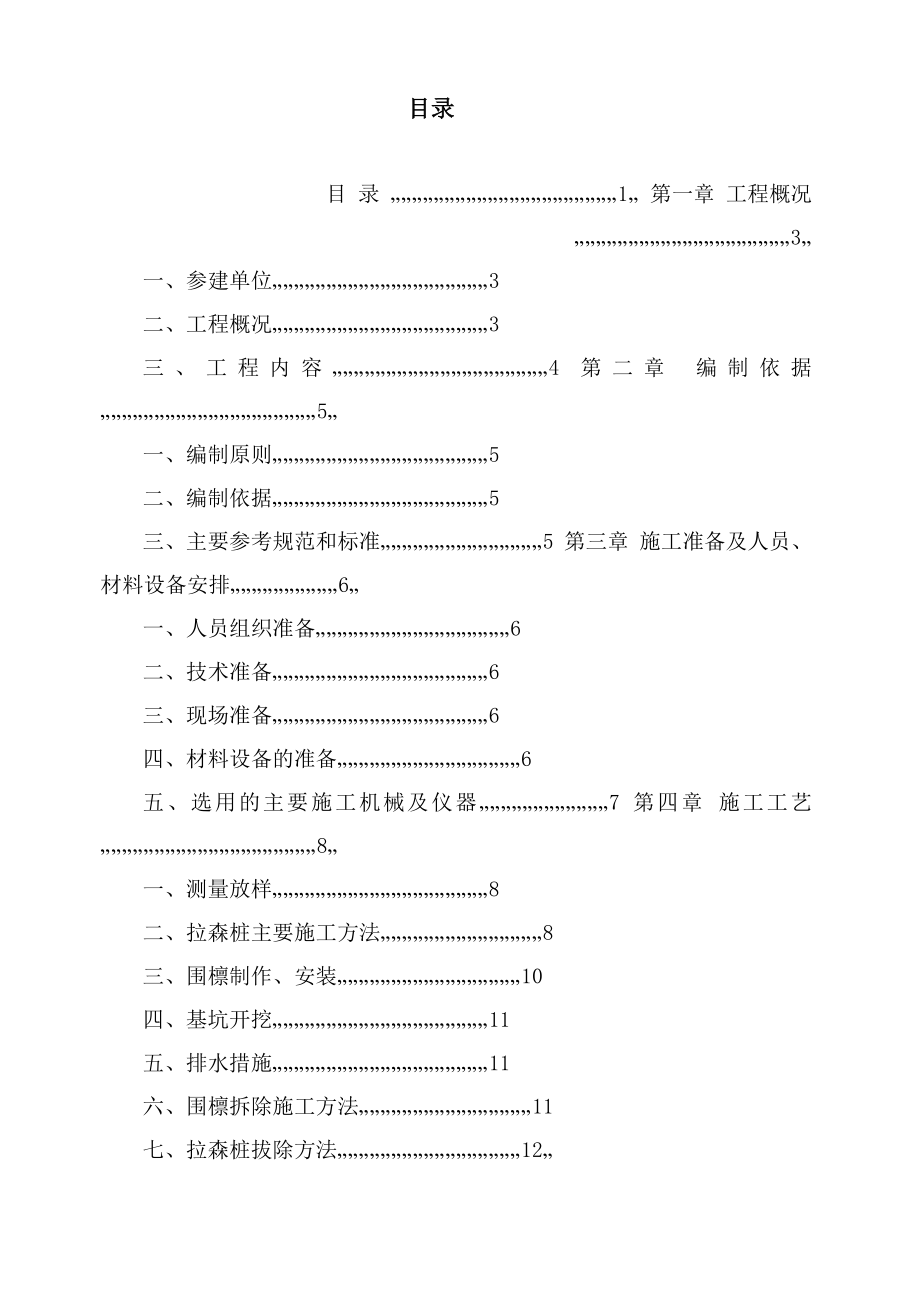

目录目 录 „„„„„„„„„„„„„„„„„„„„„1„ 第一章 工程概况„„„„„„„„„„„„„„„„„„„„3„一、参建单位„„„„„„„„„„„„„„„„„„„„3二、工程概况„„„„„„„„„„„„„„„„„„„„3三、工程内容„„„„„„„„„„„„„„„„„„„„4 第二章 编制依据„„„„„„„„„„„„„„„„„„„„5„一、编制原则„„„„„„„„„„„„„„„„„„„„5二、编制依据„„„„„„„„„„„„„„„„„„„„5三、主要参考规范和标准„„„„„„„„„„„„„„„5 第三章 施工准备及人员、材料设备安排„„„„„„„„„„6„一、人员组织准备„„„„„„„„„„„„„„„„„„6二、技术准备„„„„„„„„„„„„„„„„„„„„6三、现场准备„„„„„„„„„„„„„„„„„„„„6四、材料设备的准备„„„„„„„„„„„„„„„„„6五、选用的主要施工机械及仪器„„„„„„„„„„„„7 第四章 施工工艺„„„„„„„„„„„„„„„„„„„„8„一、测量放样„„„„„„„„„„„„„„„„„„„„8二、拉森桩主要施工方法„„„„„„„„„„„„„„„8三、围檩制作、安装„„„„„„„„„„„„„„„„„10四、基坑开挖„„„„„„„„„„„„„„„„„„„„11五、排水措施„„„„„„„„„„„„„„„„„„„„11六、围檩拆除施工方法„„„„„„„„„„„„„„„„11七、拉森桩拔除方法„„„„„„„„„„„„„„„„„12„第五章 工期安排与进度计划„„„„„„„„„„„„„„„1„3第六章 工程质量保证措施„„„„„„„„„„„„„„„„1„5一、质量保证计划和质量保证措施„„„„„„„„„„„„15„1.1竣工交付使用标准„„„„„„„„„„„„„„„„„15„1.2项目组织管理机构图„„„„„„„„„„„„„„„„15„二、工程项目管理部人员配备及职责权限„„„„„„„„„15„2.1项目经理„„„„„„„„„„„„„„„„„„„„„15„2.2 项目安全员„„„„„„„„„„„„„„„„„„„„16„2.3项目技术员„„„„„„„„„„„„„„„„„„„„16„2.4项目质量员„„„„„„„„„„„„„„„„„„„„17„2.5项目施工员„„„„„„„„„„„„„„„„„„„„17„2.6项目资料员„„„„„„„„„„„„„„„„„„„„17„第七章 安全、文明施工、综合治理保证措施„„„„„„„„„18„一、安全施工技术措施„„„„„„„„„„„„„„„„„18„二、施工现场电器安全技术措施„„„„„„„„„„„„„19„三、现场施工机械的安全技术措施„„„„„„„„„„„„20„四、文明施工技术措施„„„„„„„„„„„„„„„„„21„五、雨季施工„„„„„„„„„„„„„„„„„„„„„22„四、冬季施工„„„„„„„„„„„„„„„„„„„„„22„第一章 工程概况一、工程概况:根据现场实际情况及房屋有二面1-56)轴采用放坡形式对另二面(A-H) 轴现拟采用12m拉森桩进行围护,由于1-56 )轴采用的是放坡,采用拉森 桩的(A-H)轴将延长2米打设,以保护基坑四面压力的平衡设置一道H400 型钢围檩;由于是单独打设二排拉森桩将打设10组锚桩进行拉护用® 21.5 钢丝绳作为拉锚。

二、 参建单位:三、 工程内容:2.1. 拉森桩打、拔:12m拉森桩:30.4延米2.2. 围檩、斜撑制作、安装、拆除:H400*400型钢:45延米2.3. 打设10组锚桩(每组5根拉森桩)采用(p 21.5钢丝绳作为拉锚第二章 编制依据一、编制原则:1.1. 遵循建筑施工各类条款的原则在,编制施工组织文字说明及附表中, 严格按照其规定的要求,做到统一标准,规范编制1.2. 遵循设计文件和规范的原则,在编写主要项目施工方法中严格按设 计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量 和进度1.3. 坚持实事求是,一切从实际出发的原则,在制定施工方法中根据本 公司的施工能力、经济实力、技术水平,坚持科学组织、合理安排、均衡生 产,确保高速度、高质量地完成项目建设1.4. 坚持施工全过程严格管理的原则,在工序施工中严格执行监理工程 师的指令二、编制依据:2.1.2.2. 上海市有关行业标准2.3. 建设部有关的工程规范和标准2.4. 地块的《岩土工程勘察报告》三、主要参考技术规范和标准:3.1. 《建筑地基基础工程施工质量验收规范050202^2002)3.2. 上海市《地基基础设计规范》DGJ08—11 —1999)3.3. 国家标准《建筑基坑工程技术规程》B-9258-2)第三章 施工准备及人员、材料设备安排一、人员组织准备:在进入现场之前,为本工程组织人员设立项目部,首先选定有丰富经验 的工程管理人员担任项目部经理对项目进行总体部署,项目部各主要岗位明 确责任和工作内容,专人负责。

在施工工作之前,安排安全、文明施工教育劳动力需求计划表:序号工种名称人数备注1安全员1持证上岗2电工1持证上岗3吊车驾驶员1持证上岗4电焊工2持证上岗5桩工6持证上岗6起重指挥1持证上岗二、技术准备: 项目部进场后,依据设计施工文件,调查地形、地貌,地上和地下情况 通讯和施工技术条件并且熟悉施工设计图纸,并依据实地情况,力求将图 纸中的问题解决在施工前三、现场准备: 在满足施工需要的前提下,平整场地,力求环境卫生,保持场容整洁满足施工临时设施的要求,搞好驻地建设认真组织测量放线复核工作,明确施工范围,确保定位准确做好控制 桩和水准点的保护根据给定的坐标和高程,按照施工总平面图,进行施工 现场控制网点的测量放线,妥善设立现场标志桩,为施工过程中的投测创造 条件四、材料设备的准备: 将施工所需的机械在施工前准备好,在施工开始时进驻现场,并编制施工所需机械的使用计划,提前做好准备,保证机械机具及时进场,对施工机 械设备、运输车辆进行全面的保养,确保完好无误铺通施工机械行走路 线,以便施工机械安全施工施工材料计划表:序号材料名称规格计划用量1拉森桩4#12m约80根2拉森锚桩4#12m约50根3围檩、斜撑H400*400约45延米4钢丝绳拉锚(P 21.5约300米5钢牛腿及零星铁件约1吨五、本工程选用的主要施工机械及仪器机械设备及仪器一览表:序号名称规格数量备注125吨吊车W1206/10011台打、拔及安装围檩斜撑2经纬仪J21台放线3水平仪D31台标咼控制4电焊机NB500KR1台电焊围檩斜撑等5路基箱6m X 1.5m6块行走线路第四章 施工工艺一、测量放样:1.1. 测量、放样程序理论计算f复测控制点、水准点(会同监理)f引测控制点、临时水准 点f测放桩位线及标高。

1.2. 采用仪器桩位放线采用J2经纬仪测设,标高测量采用高精度水准仪控制1.3. 测量、放样方法轴线测放:所有测量点均利用两个控制点,用极坐标0 )法确定 第三点,用钢筋头及白灰将桩位标明1.4. 技术保证措施1.4.1. 编写测量放样理论计算书,上报监理复核,无误后采用1.4.2. 测量仪器使用前均到指定有相应资质的单位标定1.4.3. 有放必有复,所有桩位线、标高测放,必须有技术负责复核,请 监理复核,并做好资料二、拉森桩主要施工方法:拉森桩施工前准备工作:1) 对施工机械设备、运输车辆进行全面的保养,确保完好无误2) 对进场的拉森桩进行外观验收,对于锁口变形,锈蚀严重的拉森桩弃之 不用,弯曲变形的拉森桩用油压千斤顶或火崐烘的方法矫正正式打设前, 预先将拉森桩堆放到打设点附近,减少翻驳次数3) 拉森桩在打入前,清除板桩内的积泥和浮锈4) 铺通施工机械行走路线,以便施工机械安全施工拉森桩选用12M拉森桩根据现场情况拉森桩顶面高于地面约5m左右打、拔拉森桩均要按有关安全施工2.1. 打设机械选用W1206或W1001履带吊车一台、W45振动锤一台2.2. 捆扎拉森桩用千斤直径16 毫米为宜。

当钳口钳住板桩后将桩吊至插 桩点处进行插桩插桩时锁口要对准之后即可开始进行沉桩沉桩直至桩 顶比自然地面高约0.4-0.6m2.3. 在打桩过程中,为保证拉森桩的垂直度,用经纬仪或目测加以控制2.4. 开始打设的第一、二根拉森桩的位置和方向必须确保精确,每打入 1 米目测一次,以确保拉森桩的垂直度打至预定深度后,立即用钢筋或钢 板电焊牢,作临时固定2.5. 为防止锁口中心线平面位移,在打桩进行方向的拉森桩锁口处设卡 板,阻止拉森桩位移沉桩工艺流程2.6. 拉森桩打设完,用水平仪将标高设置后安装围檩及支,撑拉森桩、围檩施工见附图2.7.拉森锚桩打设与其相同,拉锚待拉森桩打设及安装围檩完毕后制作三、围檩制作、安装:在拉森桩位置,烧焊围檩支架,使拉森桩协同受力3.1. 围檩制作安装:3.1.1. 安装标高确实后,按可以安装长度烧焊钢牛腿,然后分段吊装就 位,要求紧靠围护桩,上下外侧翼缘板要对齐,连接板可以在场内预拼时烧 好,整体吊装就位,二根接头处按节点要求处理3.1.2. 有需电焊的部位均应保证等强度连接,焊缝厚度8谕)3.1.3. 焊缝满焊,焊缝表面要求焊波均匀,不准有汽孔、夹渣、裂纹、 肉瘤等现象,严格执行焊接质量记录验收制度,每道工序完成后,必须清渣 自检,经过巡检后,由施工负责人通知有关人员检查验收。

3.2. 围檩工程是深基坑施工安全一个重要组成部份所,以必须严格按照《深基坑工程设计施工手册》508-61-97和GB50202-2002规程要求执 行主要质量要求如下:序号项目允许偏差1围檩中心标高(mm)±302顶面标高(mm)±303围檩两端咼差十 20mm并 L/6004围檩扭曲度H0005围檩垂直度半H/3006围檩与立柱轴线偏差mm)>507围檩水平轴线偏差mm)>30四、基坑开挖:4.1. 本工程开挖前应探明地下管线具体位置,防止施工中造成工程事故 和损失4.2. 开挖出土与运土组织由施工单位确定,基坑采用人机混挖方案,由 于基坑开挖深度3.3 米,两面放坡,采用中小型挖掘机挖土,人工修理边坡 壁和坑底施工中,为了防止边坡坍塌,采用跳跃式开挖方法4.3. 土方开挖期间,基坑四周严禁堆土和堆载,挖土机不得损坏支护结 构,不得在桩顶部碾压挖出土方应远离基坑边线15米以外堆放或及时运走, 待基坑成型后,应减少坑边1 米以内的机械振动,以消除对土体的扰动4.4. 若个别地方基坑出现淤泥涌起现象、开挖局部加深,采用抛填块石 的方法处理4.5. 挖土期间,施工单位应对拉森桩的位移,以及桩后土体的滑移、下 沉等进行观测,及时发现隐患,采取相应的应急处理措施。

4.6. 两面采用1:2 放坡五、排水措施:本工程建议采用明排水,在开挖土方时要及时将基坑挖土从开始起的每 个大角及中间位置设置集水井,各集水井之间用300*200排水沟连通,使基坑内排水形成畅通路径再用抽水泵抽出集水井中水即可六、围檩拆除施工方法:在对整体围护项目拆除前,总包方首先要确定其基坑的整体安全性,符 合拆除条件,以避免由于围檩的拆除造成拉森桩向基坑内回趋,而导致坑外 产生塌陷和裂缝,影响基坑首先开始拆除拉锚,然后拆除围檩,最后拔除拉森桩及拉森锚桩4.1. 首先用气割割去每根钢围檩接头板,在不必要情况下保证整根围檩长度不变,用15T履带吊慢慢吊出基坑,并拉好绳子,防止晃动,防止碰坏 结构钢筋4.2. 型钢的搬运及堆放:型钢除其它需要运走外,其于一律分类,规格 堆放到甲方指定地点堆放整齐,准备下道工序的围檩七、拉森桩拔除方法:开始拔除拉森桩前,总包方应保证预留下可供施工的便道,以满足拔桩 施工要求每拔一根拉森桩时必须拉好回绳做,到拉森桩的重心必须垂直于水平面, 缓缓的拔桩,拉森桩拔出后须用吊车稳稳地装上车,绝不允许拉森桩吊钩等 碰撞周围物件,防止盲目倒桩发生意外,做到装满一车及时归还一车,并保 持施工现场的整洁,在拔桩的同时必须配备必要的人员进行跟踪观察,当拔 力相当大时严禁野蛮操作,用振动锤再复打一次,以克服与土的粘着力及咬 口间的铁锈等产生的阻力。

总之必须待采取相应的有效措施后方能再继续拔 桩,一定要做到确保施工现场周围建筑物的正常安全使用第五章 工期安排与进度计划严格贯彻落实工期保证措施,切实可行地安排各分项工程的具体工作计 划,且严格落实各工作计划的实施同时,在保证工期的前提下,须做到动 态管理,均衡施工,避免人力、物力的浪费1、施工水、电施工水、电由甲方提供到位2、从机械配备和人员落实上保证抽调精干的工程技术人员和富有经验的项目经理组建项目经理部统,一指 挥协调施工:选派技术力量较强、机械设备先进的施工班组,从人员落实和 机械设备配备上保证工期按期完成3、从材料供应上保证经理部安排一名专业人员负责材料的运输、保管,领导和协调材料供应, 确保工程需要,坚决杜绝停工待料现象的发生4、从施工计划编排上保证按照工期要求,根据本工程施工图及工作量,努力加快各环节的施工进 度,确保总体工期5、从安全生产上保证加强职工安全法规教育,增强安全生产的观念设专职人员负责日常生 产的安全检查、督促,保证施工的顺利进行6、从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工 食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。

7、从资金落实上保证在工程施工前期,除业主支付的开工预付款以外,本投标人将投入一定 数量的自有流动资金,保证工程前期所需的人员材料和设备及时到位,确保前期工作的顺利展开对工期中业主支付的工程款,实行专款专用业主支付给承包人的工程 进度款项,是材料周期和工程实施的重要保证,是广大职工树斗志的有力保 证,必须做到专款专用,不得挪作他用8、积极开展技术攻关,及时处理施工中的技术难点根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动 脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面依靠技术进步 为优质快速地建设本项目服务施工进度计划表\、工期分项名称进度安排10天20天30天40天50天60天进场准备工作打、拔拉森桩打设拔除围檩斜撑制作 安装拆除制作安装拆除打、拔拉森锚桩打设拔除拉锚安装及拆除安装拆除验收清场注:实际工期根据现场情况及总包方要求,根据实际情况安排工期第六章 工程质量保证措施一、 质量保证计划和质量保证措施:1.1. 竣工交付使用时本工程达到优良标准,具体质量目标如下:1.1.1合同范围内的全部工程,其所有功能符合设计要求1.1.2所有工序评定合格,全部部位检验项目合格率平均值达到85%以 上。

1.1.3所有技术资料齐全,符合有关规范,公司规定要求,达到正确 齐全、清洁,并且要签字齐全1.2. 项目组织管理机构图:二、工程项目管理部人员配备及职责权限2.1 项目经理a. 贯彻国家和上级有关方针、政策及本企业规定应用的各种相关文件和 制度b. 对工程的质量全面负责C.严格履行经济承包合同,确保工期和质量d. 加强落实质量计划e. 合理组织和调度生产要素f. 协助社会监理人员和公司各级部门的检查和督促g. 支持质量员的质量否决权2.2 项目安全员a. 贯彻执行安全法规、条例、标准、规定b. 做好安全生产的宣传教育和管理工作,总结交流推广先进经验c. 经常深入现场,掌握安全、生产情况,调查研究生产中的不安全问题, 提出改进意见和措施d. 组织安全活动和定期安全检查e. 参加编制安全技术措施方案,并对贯彻执行还必须进行督促检查f. 与有关部门共同做好新工人特殊工人的安全技术训练考核、发证工 作g. 进行工伤事故统计、分析和报告,参加工伤事故调查和处理h. 制止违章指挥和违章作业,遇有严重险情,有权暂停施(工生产)并报 告领导处理i. 对违反安全规定和有关安全技术法规的行为给,予教育劝阻无效时,有 权越级上告。

2.3 项目技术员a. 组织质量计划的编制和修改b. 负责项目部技术文件的管理c. 负责对重要质量数据的统计分析d. 负责对不合格或潜在不合格制定纠正预防措施e. 负责对搬运、贮存、防护措施制度的落实f. 积极应用新技术、新工艺、新材料,提高工程质量2.4 项目质量员a. 对质量计划的实施进行检查、监督b. 负责对进场物资的验收和标识c. 负责检验和试验及相关文件的管理d. 负责对分部分项工程的检验和评定并做相应标识e. 检查确定和不合格和潜在不合格,并对纠正预防措施进行验证f. 负责对搬运、贮存、防护措施落实的检查和监督2.5 项目施工员a. 按质量计划中有关要求实施安排工作b. 负责项目部《施工中手册》等一系列操作规程的管理c. 按要求对作业班组进行技术交底及签发施工作业令并按质量记录要求 保存、管理d. 认真执行质量制度和质量控制程序,严肃工艺纪律合理安排生产因素 和工序管理e. 坚持管理生产必须安全的原则,正确处理进度与质量的关系f. 对现场管理作业统一布局,按管理标准进行控制,并积极协调班组之 间的生产矛盾2.6 项目资料员a. 在项目工程师或项目技术员的领导下整,理施工管理资料和施工技术质 量资料。

b. 保证所管理的资料质量,对由资料管理引起的质量问题负责c. 做好各种统计报表,对有关的质量数据负责d. 及时做好竣工项目的资料汇编工作e. 对各检验班组的原始记录进行业务指导第七章安全、文明施工、综合治理保证措施、 安全施工技术措施:贯彻以企业安全生产责任制为主体的安全生产管理措施,真正落实“安 全第一、预防为主”和谁主管、谁负责的原则,做好安全生产技术交底,加强安全措施,成立安全、文明施工办公室,具体实施安全、文明施工工作的 计划1.1. 建立和健全安全生产机构,认真贯彻安全第一、预防为主的方针, 进行安全生产管理1.2. 施工前必须对操作人员进行技术、质量、安全的书面针对性交底, 并做好签字记录1.3. 班组人员上岗前,坚持做好班前交底,做到交任务、交安全、交质 量,交底内容包括当天的作业环境、气候情况,主要工作内容和各环节的操 作安全要求,以及特殊工作的配合等,并做好上岗记录1.4. 把危险性较大的悬空作业、起重机械安装拆除规定为危险作业,实 施重点监控1.5. 各类机械进场安装完毕,必须组织验收检测电焊机应设置二次空 载保护装置1.6. 连续施工过程中设施的衔接工作,应有专人负责落实。

1.7. 施工前,应向业主了解地下管线情况,对重要的和有影响的地下管 线,应在施工图上标明,并在施工现场设立标牌,设立监测点1.8. 桩机移位过程中应有专人指挥,不得野蛮施工,以防机架倒塌伤人1.9. 所有人员严禁在起重臂和吊起的桩下行走钢,丝绳如有扭结、变形、断丝、锈蚀等异常现象,应及时降低使用标准或报废1.10. 起吊桩时吊点必须正确,速度要均匀,桩身应平稳,桩身附着物应清除干净1.11. 现场凡有电源处,都要采取安全措施,场地使用一切电动机都应避 免雨淋和水浸,并有良好的接地装置,绝缘性能不好时,应请电工进行检查 修理,防止漏电和两相运转,移动电具确保二级漏电保护1.12. 严格执行动火作业审批制度,三级动火作业未经项目部批准不得动 火,严格执行“十不烧”规章制度,动火必须具备“二证一器一监护”才能 进行1.13. 焊割作业应严格执行“十不烧”及压力容器使用规定1.14. 施工中的易燃易爆(如柴油、油漆、氧气瓶、乙炔瓶等)都必须按 规定设置,妥善保管1.15. 油料必须集中管理,远离火种,并配备专用灭火器1.16. 现场灯架及有关照明应有专职电工负责开关控制1.17. 现场电箱必须有良好的防雨设施和接地装置夜,间施工不许有施工 阴暗面。

1.18. 配备专职的安全员,加强施工人员安全教育,提高安全自我保护和 防范意识,落实和检查安全维护设施1.19. 加强保卫人员上岗职责,每天下班后对工地临时设施进行一次防火 巡检,消除事故隐患1.20. 现场道路做到通畅,场地平整,无大面积积水二、施工现场电器安全技术措施:2.1. 施工现场用电必须符合建设部GJ46-88标准和有关规定,采用三相五线制配电,严禁三相三线制2.2. 施工临时用电的布置按施工平面图规定架空设置,用干燥木杆和水 泥杆子,上设角铁横担,用绝缘线架设2.3. 施工用电管理,操作由取得上岗证书的电工担任,必须严格按操作 规程操作,无特殊情况不准带电作业,正确使用个人劳保用品2.4. 所有机械设备用电一律采用接地保护和现场重复接地保护,接地体一律入土深度2.5米,采用4X4角铁二根,间距2.5米,接地电阻不大于4 欧姆,并联接入接地平线,连接牢固可靠,接触良好,接头处电焊0螺栓 坚固,绿黄色线作为接地线2.5. 配电线一律选用标准箱,挂设高度1.40米,箱前及两侧1米内不准 堆物为工作面,门锁应有效,配电箱应作统一编号,并有检查保养记录卡, 每十天为一次,按规定做好重复保护接地。

2.6. 移动电箱的距离不大于30米,做到一机一闸一保护2.7. 下杆箱进线,应设塑料管子作滴水弯,引出线应分清2.8. 单相电气设备设置照明开关箱、配备单相三线制,插座并在上方安 装漏电保护开关、移动电器和灯具一律采用绝缘良好的橡皮软线,无接头、 无损坏、无碾压现象2.9. 各箱内应明显分开“动力、”“照明”、“单相电器”、“电焊”等使用 插座熔断器2.10. 做好各项防雷工作,各种高大设施必须按规定装设避雷装置2.11. 电焊机应单独设开关电焊机外壳应做接零或接地保护施工现场 内使用的所有电焊机必须加装电焊机触电保护器电焊机一次线长度应小于 5米,二次线长度应小于30米接线应压接牢固,并安装可靠防护罩焊把 线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地 线焊把线无破损,绝缘良好电焊机设置地点应防潮、防雨、防砸三、施工现场机械的安全技术措施:3.1. 机械操作人员持公司的操作证上岗,必须严格执行各项操作规程, 正确使用个人劳保用品3.2. 施工前应办理动火审批手续,并有专人负责监护工作,操作人员必 须持有特殊工种操作证方可上岗,严格执行“十不烧”制度,正确使用个人 劳动用品。

3.3. 氧气瓶不得曝晒、倒置、平放使用,瓶口处禁止沾油氧气瓶和乙 炔瓶工作间距不得小于5米,两瓶同焊炬间的距离不得小于10米3.4. 施工现场内严禁使用浮桶式乙炔发生器如采用二氧化碳气体保护 焊焊接,应严格执行各项有关安全规定,应保持通风良好,并不得在密闭场 所施工,施工人员与焊接点应保持在安全距离各机械实行例保制度,损坏修理工作有专职机械修理工负责修理四、文明施工技术措施:文明施工管理是全面体现一个企业的现代化管理水平,体现一个企业的 总体精神面貌,也是杜绝安全事故发生的治本途径,本公司的宗旨向来就是 一手抓生产,一手抓文明施工,两者兼顾,为确保本工程达到市级文明工地, 项目部建立“文明工地”领导小组,全面开展创建文明工地活动,定期召开 文明施工现场会议4.1. 我们将依据环境管理标准和我公司环保管理文件,建立项目环境管 理体系,制定环境目标和环境指标,配备相应的资源,遵守法规,预防污染 实现施工与环境的和谐,达到环境管理标准的要求,确保施工对环境的影响最 小,并最大限度地达到施工环境的美化,选择功能型、环保型、节能型的工 程材料设备,不仅在施工过程中达到环保要求,而且要确保工程成为使用功 能完备的绿色建筑。

4.2. 加强工地治安综合治理工作,做到目标明确制度落实、责任到人 施工现场治安防范措施有力,重点要害部位防范设施有效到位4.3. 施工现场施工人员组织情况明了,建立档案卡片,加强法制教育4.4. 定期主动召开会议,听取工程建设的有关意见保证工程文明施工, 使工程成为爱民工程、便民工程4.5. 防止蚊蝇孳生,落实各项除四害措施,工地内做到排水畅通,污水外流或堵塞排水沟现象五、雨季施工雨季施工前认真组织有关人员分析雨季生产计划,做好施工人员的雨季 施工培训工作,根据雨季施工项目编制雨季施工措施,所需材料要在雨季施 工前准备成立防汛领导小组,制定防汛计划和紧急预防措施,其应包括现场和与 施工有关的周边居民区检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨 水排水口,保证雨天排水通畅现场道路两旁设排水沟,保证不滑、不陷、 不积水清理现场障碍物,保持现场道路畅通道路两旁一定范围内不要堆 放物品,且高度不宜超过.5m,保证视野开阔,道路畅通同时保证排水良 好,避免积水浸泡施工现场、生产基地的工棚、仓库、临时住房等暂设工 程各分管单位应在雨季前进行全面检查和整修,保证基础、道路不塌陷,房 间不漏雨,场区不积水。

作好各高耸吊车的防雷装置,在雨季前要对避雷装 置作一次全面检查,确保防雷安全雨季前对现场配电箱、闸箱、电缆临时 支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电 安全雨季施工所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料 布、苫布等由材料部门提前准备及时组织水泵等设备应提前检修备用加强天气预报工作,设置天气预报员,负责收听和发布天气情况防止 暴雨突然袭击,合理安排每日的工作晴天派专人进行开窗通风换气,以防 室内潮气过大六、冬季施工6.1当室外日平均温度连续5天稳定低于5°C时即需按冬季施工措施进行 施工进入冬季后,应与气象台、站保持联系,及时收听天气预报,防止寒 流突然袭击6.2 冬季施工时,现场应备好防冻保暖物品,防冻剂、草包等,临时自 来水管应做好防冻保温工作,采用稻草泥纸筋包裹现场严禁烤火,宿舍内 严禁使用电炉6.3 冬季来临前,将及早安排做好湿作业工作,必要时做好围挡封闭等 防冻措施工6.4做好冬季期间施工机械的保养及维护 6.5准时收听天气预报,以便及时采取保护措施6.6冬季施工,遇大雾天气等,施工便道采取防滑措施;电源开关,控制箱 等设施加锁,设专人管理,防止漏电触电。

下载提示
相关文档
正为您匹配相似的精品文档
