堤防土方开挖填筑施工方案

Sc****h
实名认证
店铺
DOC
262KB
约17页
文档ID:137682710
堤防土方开挖填筑施工方案_第1页
1/17

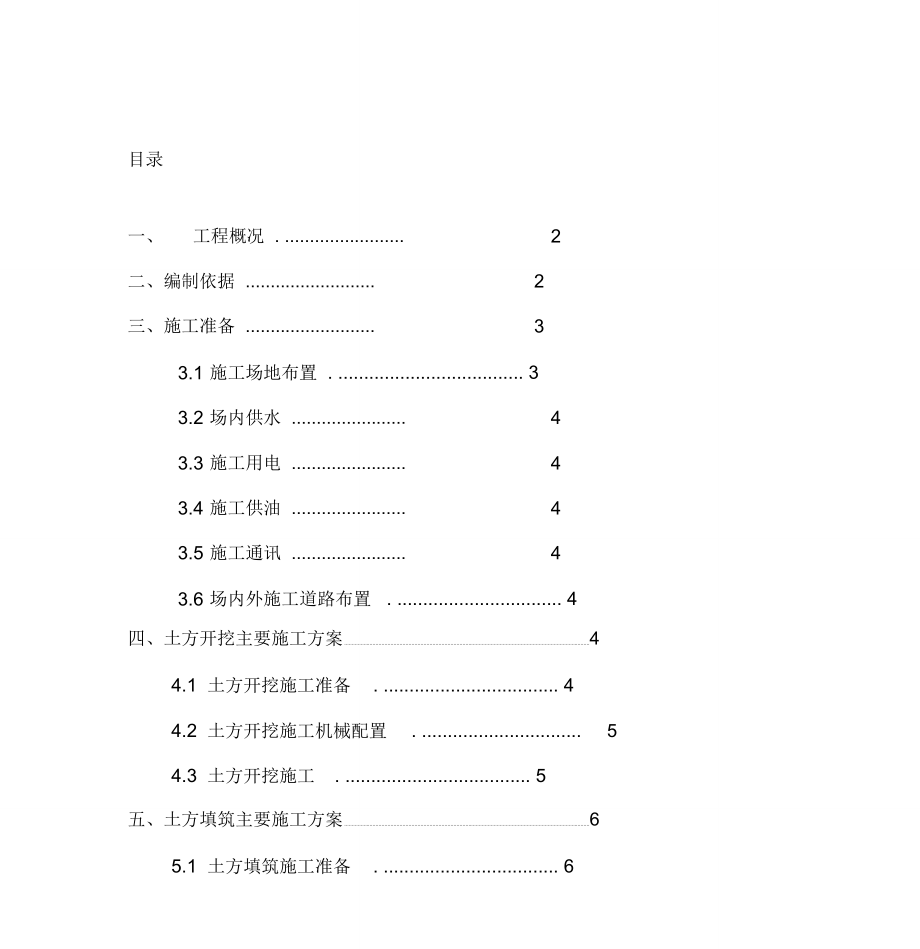

目录一、工程概况 . ........................2二、编制依据 ..........................2三、施工准备 ..........................33.1施工场地布置 . .................................... 33.2场内供水 .......................43.3施工用电 .......................43.4施工供油 .......................43.5施工通讯 .......................43.6场内外施工道路布置 . ................................ 4四、土方开挖主要施工方案 44.1 土方开挖施工准备 . .................................. 44.2 土方开挖施工机械配置 . ............................... 54.3 土方开挖施工 . .................................... 5五、土方填筑主要施工方案 65.1 土方填筑施工准备 . .................................. 65.2 土方填筑施工机械配置 . ............................... 65.3 土方填筑施工 . .................................... 6六、施工进度保证措施 8七、质量保证措施 8八、施工安全保证措施 9XXXXXXXXXXXXXXXXXXXXXXXX 工程一标段土方开挖填筑施工方案一、 工程概况XXXXXXXXXXXXXX 程等别为 i 等,环湖大堤为 I 级水工建筑物。

XXXXXXXXXXXXXXXXX 工程一标段”主要内容为:桩号 LDO+OOALD1+566.91 段大堤改建,长度 1566.91m; 及 AKO+OOQ-AK2+102.09 段堤顶道路新建工程,长度 2102.09m; 堤顶公路设计总宽 8m 沥青 砼路面,荷载为公路 H 级;穿堤建筑物为 1 座节制闸一一新开河闸, 节制闸为开敞式钢筋砼坞式结构,闸室净宽 4m 门型为卧倒门,采 用液压启闭机操作堤防工程土方填筑施工主要在桩号 LD0+000- LD1+566.91 段,该 段为老堤加固帮宽工程,其主要工程量为:1 、清基外运土方 42594m3 ; 2 、原堤土方翻挖 79605m3 ;3、外购土方 121431.88m3 ; 4 、堤身填筑、压实 132917m3 二、 编制依据1、 《XXXXXXXXXXXXXXXX 程施工设计图册》;2、 《江苏省水利工程施工质量检验与评定规范》DB32/T2334.1—2013 ;3、 《水利水电工程施工规范》等相关国家规范;4、 现行的国家已发布实施的有关规范、标准、规程和相关的法律、法规、规章、制度 ;5、 我单位类似工程的施工经验、现有的资源情况和施工能力。

三、施工准备3.1 施工场地布置本工程施工由于战线长,施工总布置的原则是集中统一指挥, 分段设立工区,扩大施工工作面,减少项目干扰,力求节约用地,确保 场内交通便利快捷,加快施工进度,以求在保证质量前提下,达到工 期短、投资省的目的本工程共划分三个施工段 ( 即:① LD0+673.76 ? LD1+566.91 ,②LDO+OO ? LD0+673.76 , ③ AKO+OO ( ? AK2+102.09 ), 其土方工程主要在第“①”“②”施工段本工程土方调配原则上尽量考虑就近挖填结合,减少土方的二次 转运我项目部根据该工程的特点,本工程划为 3 个施工段进行施工, 并尽可能的形成流水作业土方调配图如下:3.2 场内供水施工用水就近采用河内水,生活用水主要接乡镇供水系统输水管3.3 施工用电施工用电可直接接用附近区域国家网电,用电将在业主的协调帮 助下,从指定的电箱接出工程接电将沿工程范围一侧布置架空线, 并且每一用电处设置 —只配有空气开关的配电箱, 以满足施工班组临 时接线的需求另考虑断电因素,适量配备发电机备用3.4 施工供油由于施工季节、施工安全、及施工环境等因素,施工现场不设油 库,施工机械供油全部采用流动加油车供油。

3.5 施工通讯施工现场每人一部移动,另配备对讲机为施工现场管理人员 所用3.6 场内外施工道路布置 施工区对外交通主要依靠陆路运输(堤防道路)和水路运输,依 靠现有堤防道路与外部连接四、土方开挖主要施工方案4.1 土方开挖施工准备1、施工前对施工区域内(取土场)的地形、地貌、道路等情况 进行全面了解,清除各类障碍物、垃圾、树根、杂草等,初步平整场 地,进行施工现场布置2、准确测量放样,精心组织好取土场的取土顺序安排,用石灰 线和标杆作出醒目标志3、合理布置土方运输车辆的行车路线,修筑道路,创造好的运 输条件4、在施工区域内设置排水沟、截水沟,疏通并排除地表水,使 施工场地无积水5、对外购土方的取土地,我项目部在实施前邀请业主、监理等 部门到实地考察,符合要求后土料方可进场4.2 土方开挖施工机械配置 从整个工程建设工期考虑和施工进度计划图来看, 土方施工工期 在 180 天左右,整个施工期间各土方施工队平行施工,高峰期一天约 要完成近 1400 方土我项目部拟配备 1 立方米挖掘机 5 台,自卸汽 车 20 辆, 140 型推土机 4 台,外购土方运输采用 200t 运土泥驳船5 艘运至工地(根据运距、施工强度等可适当增减船只),再用挖掘机装汽翻短驳至施工段。

所配备机械按一班制施工,土方最大日开挖能力复核:参数:生产能力 500M3/ 台、机械完好率 0.85 、气象保证率 0.7日生产能力: 方,满足计划最大施工强度 需要施工过程中根据施工进度需要, 可利用有利气象条件进行二班制 作业4.3 土方开挖施工 土方开挖前,会同监理按施工图纸所示的开挖尺寸进行开挖剖面 测量放样成果的检查开挖过程中,严格按施工文件和规范执行,严格控制各部位其成型质量标准的高程和平面尺寸, 定期测量校正开挖 平面的尺寸和标高, 以及按施工图纸的要求检查开挖边坡的坡度和平 整度并在开挖前联合监理、跟踪审计、项目管理等四方现场测量原 地形,作为原始依据1、在开挖过程中,加强变形观测,发现变形异常时如可能出现 裂缝和滑动迹象, 立即暂停施工和采取减载等应急措施, 并报告监理, 必要时应按监理指示设置观测点, 及时观测边坡变化情况, 并作好记 录2、备足防滑坡应急处理用的材料和机械3、加强开挖工作面的施工排水4、控制边坡上口处的荷载、机械振动影响5、清基开挖厚度 30cm~50cm 如现场清基开挖超过 50cm 需由监 理、跟踪审计、 项目管理等现场踏勘同意后方可后续施工。

如现场清 基开挖超过80cm 需由设计单位现场踏勘同意后方可后续施工五、土方填筑主要施工方案土方填筑工程的工作内容包括:土料运输、现场碾压试验、土料 的填筑和碾压、堤防排水和护坡设施等在大堤土方回填正式施工前, 需编制《堤身土方填筑碾压试验方 案》,并在现场设置一段长约 200 米的试验段,进行现场填土碾压试 验,由四方现场见证试验段的结果,以便调整施工工艺及方案5.1 土方填筑施工准备堤防填筑前进行岸坡和基础清理, 清除堤防填筑范围内残留存的 朽木、树根、杂草的腐蚀物质,并排除基坑积水堤防基面和防渗帷 附近的勘探槽、孔和平洞按施工图纸要求回填封堵按本工程各料场开采储量、 质量,以及施工开挖可用于填筑的土 方开挖料,根据堤防型、施工方法、施工进度等进行综合分析,确定 不同施工阶段各填筑料的填筑部位, 制定取料和填筑的料物供求平衡 计划5.2 土方填筑施工机械配置大堤填筑: 5 台 im 挖掘机, 140 型推土机各 4 台,运土汽翻 20 辆,旋耕机(配铧犁) 3 台, 12t 压路机 2 台5.3 土方填筑施工1) 土方填筑工程开工前, 填筑区基础开挖验收后平、监理单位、跟踪审计、项目管理等四方进行填筑前测量,测量资料工程量计量的原始依据。

剖面地形联 合作为填筑2) 土方填筑工程开工前,根据料场复查资料,以及根据料场平 衡计划中提供的各种土方填筑料源, 不同粘土填料都需进行击实试验3) 土方填筑期间, 随时观测施工期间河水水位和流量变化,控制 堤防填筑面貌若遇特殊情况,备足料源,供堤防临时度汛高峰期填筑使用4) 根据料场高程、位置、填筑部位作统一规划,合理安排施工顺 序,高料高填、低料低填、减少过堤防运输和交叉运输的干扰5) 填筑前,首先校核施工控制桩, 然后堤身新老土结合部挖成符 合规范要求的阶梯状, 同时实验确定大堤土料的含水量, 正常的含水 量在 22%-30 沱间当土的含水量大于最优含水量范围时,采用翻 松、晾晒、风干法降低含水量,或采取换土回填均匀掺入干土或其它 吸水材料等措施来降低; 若由于含水量过大夯实时产生橡皮土, 可翻 松晾干至最佳含水量时再回填夯实 如含水量偏低, 可采用预先洒水 湿润或增加压实遍数等措施, 当用洒水器湿润时, 先用秒表测量单位 时间洒水器的流量,然后确定 im 及整个湿润地段的洒水时间填土时,用自卸汽车卸土、推土机或挖掘机推开摊平,使其每层 铺土厚度不大于 25cm 同时配备 2? 3 名普工负责土料中杂物的清理。

填筑顺序是由低处自下而上分层铺填,回填宽度每侧各填宽 50cm , 确保填土边缘的压实度, 回填时不得顺坡填筑; 横断面上的地面坡度 陡于 1 : 5 时,应该坡缓于 1 : 5;相邻的施工段的作业面应均衡上升, 段与段之间不可避免地出现高差时,应以不陡于 1 : 3 的斜坡相接, 在大堤斜坡结合面上填筑时应边上升边削坡至质量合格层, 并边刨毛、 边铺土、边压实大堤土料碾压时,为提高上部土层质量, 12t 压路机压过之后, 再用拖式平碾补充压实 碾压牵引机械的开行方式为进退错距法, 其 行走方向平行于大堤轴线,碾迹的搭接宽度大于 0.3m ,分段、分片 碾压时,相邻两个工作面碾迹的搭接宽度平行于堤轴线方向不小于 0.5m, 垂直于堤轴线方向应为 3? 5m 对机械碾压不到的死角辅以蛙 式打夯机进行夯实 碾压过程中随时注意对土料含水量的控制, 避免 出现“弹簧土” ,同时保证每个施工断面连续均匀的碾压至填筑层的 全部深度和宽度,堤面碾压成太湖侧稍底,内侧稍高,以利排水在大堤填筑时,注意天气对施工的影响,当降小雨时应停止施工, 在大堤已填筑区域开沟导排雨水,只有当料场土料及填筑面内积水、泥浆等全部排干, 土料含水率符合填筑要求后才能重新开始填筑施工。

负温施工时应取正温土料,装土、铺土、碾压、取样等工序,都应采 取快速连续作业,土料压实时的气温必须在 -1 C 以上,同时填土中不 得夹冰雪六、施工进度保证措施1 、按照施工计划及时配足施工机械,加强设备维修,保证设备 的完好率2、 加强施工道路的维修和保证道路的标准及质量,提高机械工 作效率,晴好天气做到日夜连续施工, 雨天做好工作面的排水工作和 覆盖保护工作,保证雨后尽早恢复施工3、 抓好土方工作面的排水,这是控制进度、质量的关键点,早 挖、快挖、挖深排水沟, 24 小时不间断排水4、 加强地方矛盾关系的协调与处理,做到文明施工,保证连续 施工七、质量保证措施1 、组织全体技术人员、施工人员熟读图纸,领会设计意图,按 设计要求、施工规范施工,严格使用合格产品、按程序办事2、 施工前对全体施工人员进行技术交底,请有经验的专职人员 现场施工指导3、 质量检查员跟班作业,对各道工序的质量认真检查并及时取 样,对不符合质量标准的工序或部位及时纠正, 待合格后再进入下道 工序施工4、 对施工人员进行质量教育,做到人人明确质量标准后再严格 按质量要求施工执行责任追究制度,做到奖优罚劣5、填筑土料含水率是填筑质量的关键影响因素,一方面加强取土区的降排水,做到开挖面间隙取土保证自然吹晒, 同时采用挖掘机 取土区挖松堆晒,另一方面做到筑堤工作面间铺料、晾晒、碾压间隔 套搭进行,或采用堤面晾晒的方法。

6、 加强填料的管理,做到填筑土料专门开挖、专用场地堆放和 晾晒7、加强回填基面的清基和开阶处理,确保结合层质量8 加强雨季施工的管理,确保雨季施工的质量9、加强填筑工作面的排水工作,工作面做成微拱,雨前覆盖和 封压雨后进行复压处理碾压土堤外观质量合格标准见下表 :检杳项目允许偏差检杳频率检查方法堤轴线士 30每 200延米测 4点用经纬仪测堤顶士 30每 200延米测 4点用经纬仪测高程—100~ + 150平台顶堤顶—50~ +150每 200延米测 4点用皮尺量宽度—100~ + 150平台顶坡度不陡于设计值每 200延米测 4点用水准仪测 和边坡平顺度目测平顺用皮尺量八、施工安全保证措施1、 开挖严格按照施工作业规程、方案进行,做到分层分块作业 , 留足基坑边坡,防止塌方埋机开挖运输机械不得在开挖坑口长时间 停留,做好开挖临时边坡的安全观察2、 加强交通安全管制,设立规范明显的安全警示标志,加强机 械作业人员的安全教育,遵章守纪,不开疲劳车,不开病车3、加强基坑变形观测,制定安全应急预案4、 基坑口设立明显安全警示标志及安全护栏,基坑口严禁停放 机械、堆土或施工材料5、在每道工序开工前,项目部对施工班组进行详细的书面安全 交底,确保每位施工人员心中有数。

6、施工现场的用电线路、用电设施的安装和使用应当符合规范 和安全操作规程, 按施工组织设计架设各种线路, 禁止随意拉线接电 安装、维修和拆除用电设备,必须由电工完成7、进入施工现场,应按规定正确佩戴安全帽等安全保护用品8、在工作中,向职工进行防火教育, 提高职工的安全防火意识9、对施工现场的人员及车辆以及各种施工设备合理组织调度, 做到有条不紊,井然有序 , 避免因指挥及操作不当对人员、设备造成 损伤XXXXXXXXXXXXXXX 有限公司。
